若羌百万千瓦风电项目推进吊装架线,已完成56基风机基础

发布于:2026-10-27 11:16:51

新疆若羌100万千瓦风电项目持续推进10月施工,场内道路、56基风机基础和322个集电线路塔基基础已完成,17台定制风电机组完成生产。现场同步开展吊装与架线,基础、设备制造和安装工序分别衔接。

腿腿教学网资讯整理

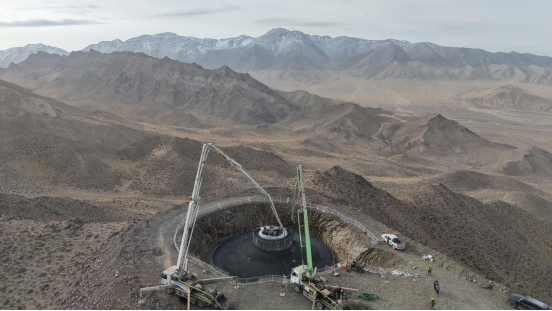

若羌风电项目山地机位基础浇筑
山地机位风机基础混凝土浇筑现场 · 图片版权:中华建设网

高海拔戈壁增加施工组织难度

项目位于若羌县高海拔戈壁区域,毗邻罗布泊、阿尔金山无人区,平均海拔超过四千米。施工方在严苛自然条件下统筹人员、起重设备、材料运输和现场作业。

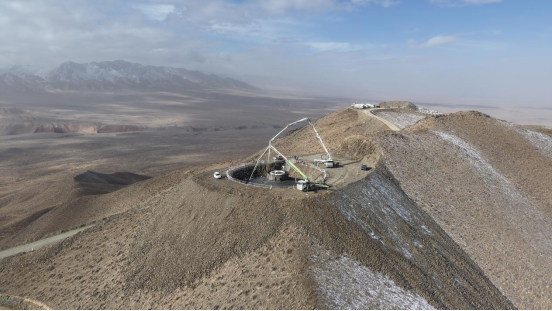

若羌风电项目高海拔基础施工区域
高海拔机位基础施工与周边地形 · 图片版权:中华建设网

道路与两类基础分别形成进展

已完成的五十六基风机基础服务机组建设,三百二十二个集电线路塔基基础服务电力汇集线路,两类数量对应不同构筑物。场内道路修筑也已完成,为后续施工组织提供条件。

设备生产衔接吊装与架线

十七台定制风电机组完成的是生产环节,现场仍在推进吊装和线路架设。基础施工、设备制造与安装属于不同工序,不能将其中一个节点直接视为项目整体投产。

发电与减排目标属于未来预期

项目建成后预计年发电量超过二十亿千瓦时、年减少二氧化碳排放约一百八十万吨。当前仍处建设阶段,后续需继续完成相关安装及配套工作,才能衔接实际运行。
