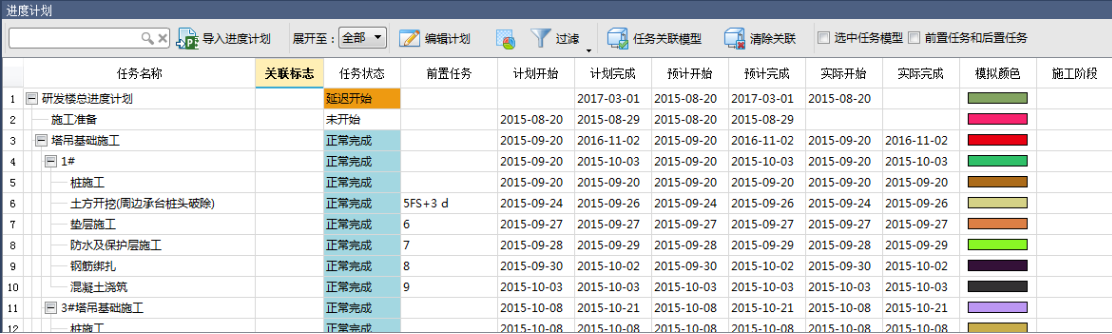

1、导入进度计划:
点击导入进度计划,选择已经编写好的进度计划导入进软件,目前支持Windows Project和斑马进度两种主流软件格式,其中导入斑马进度需要安装斑马进度软件。
2、任务展开:
点击展开,可选择任务的级别来显示在进度计划中,便于查看。
3、编辑计划:
点击编辑计划,会进入到Windows Project/斑马进度软件中,在其中修改进度计划并保存,即可对已导入的进度计划进行修改。
4、图表:
点击图标,会弹出任务状态统计窗口,在窗口的左侧会有任务状态的饼图统计数据,右侧有任务状态的列表统计数据。
5、过滤:
过滤功能可根据用户实际需要,通过对计划/实际时间、任务状态、关键路径、执行单位以及流水段进行组合的方式过滤。
6、任务关联模型:
(1)关联流水段:

选择关联流水段模式,选择对应的单体楼层、专业,即可看到之前在流水视图中划分的流水段,选择目标流水段与任务进行关联。

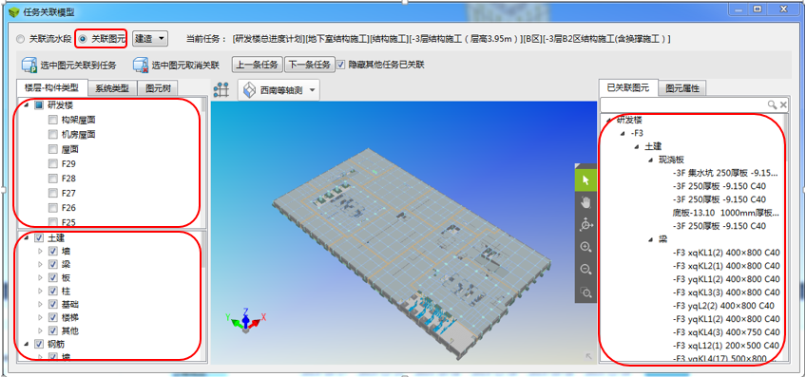

(2)关联图元

选择关联图元模式,可根据单体楼层、专业来点击/框选来选择目标图元,选择的图元为蓝色,点击选中图元关联到任务,即可将目标图元关联在任务上。
7、清除关联:
点击清除关联,即可将任务上已关联的流水段/图元取消关联状态。
8、选中任务模型:
启用选中任务模型功能,再单击选择想要查看的任务,即可在视口中看到目标图元变为蓝色。
9、前置任务和后置任务:
启用前置任务和后置任务功能,通过点击选择进度计划任务,可以查看目标任务的前置任务以及后置任务,当选择的进度计划任务没有前置或者后置任务时,则显示为空。
