毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

发布于:2019-09-23 11:35:04
首页/BIM专题
分享

 腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

通过过滤器、常规模型操作选择模型构件

模型过滤器操作及常规模型选择参照手册5.7

自定义着色

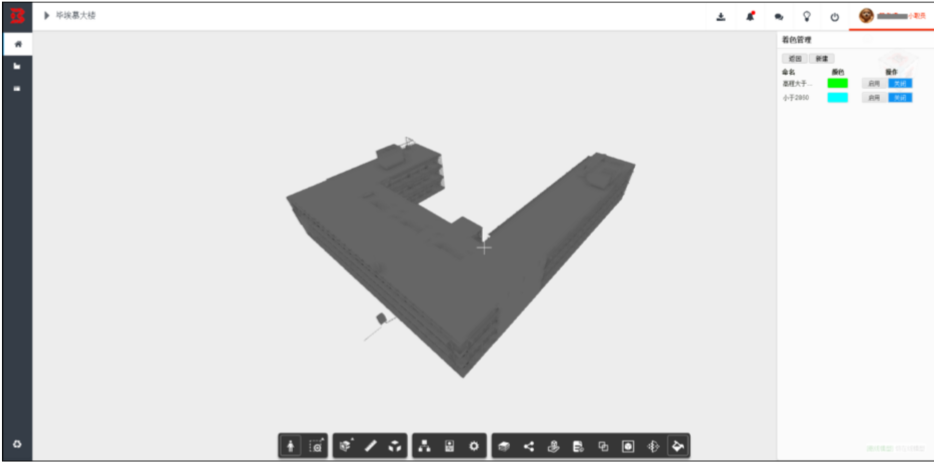

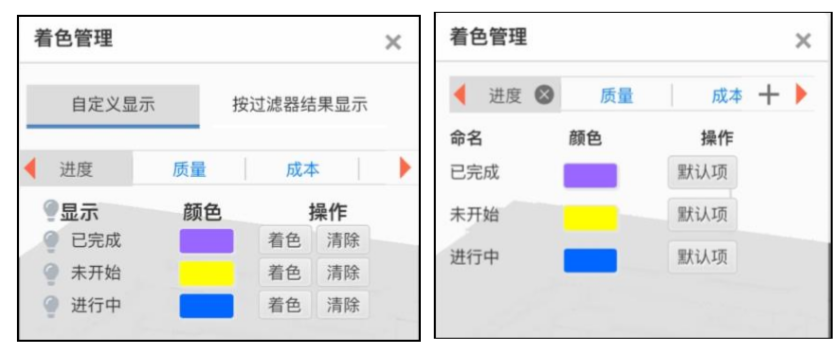

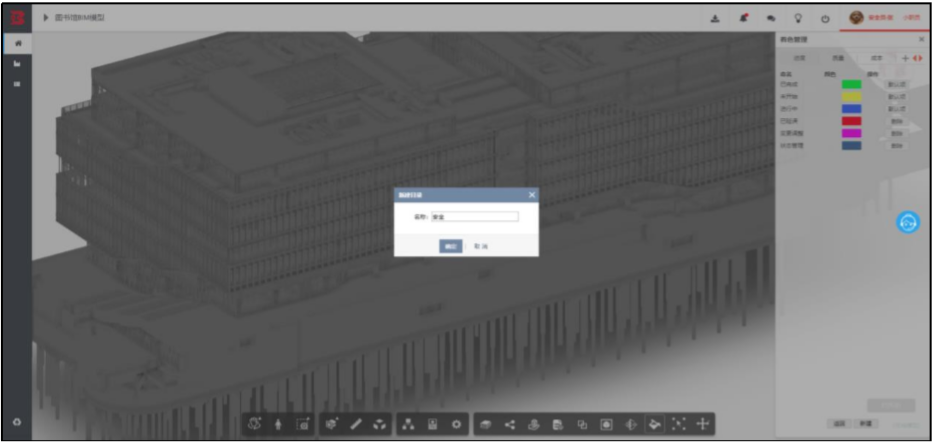

1、打开模型展示界面,鼠标移至模型下方工具栏处,点击“过滤着色管理”按钮, 右侧弹出“着色管理”窗口,此时模型呈灰色状态。

2、自定义着色,选中模型中某一构件,然后从着色列表中选择一种着色方案,点击“着色”按钮,最后点击对应的“显示”项即可,如下图所示:

腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

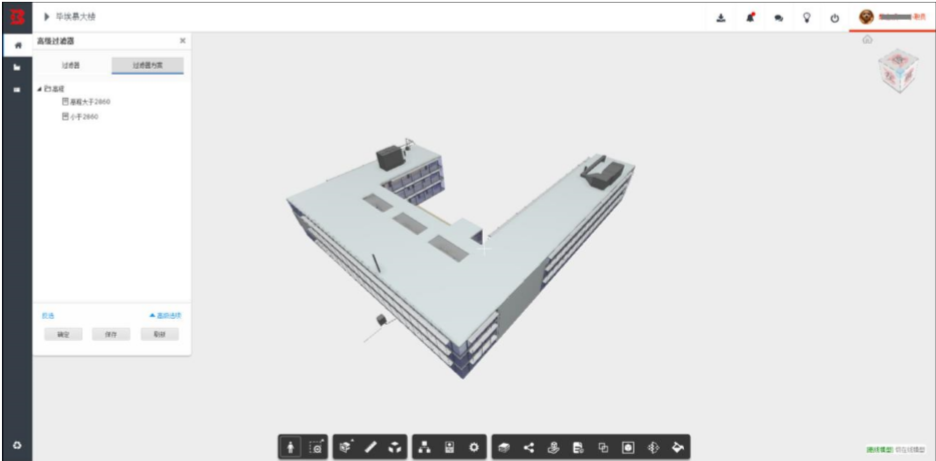

构件着色界面

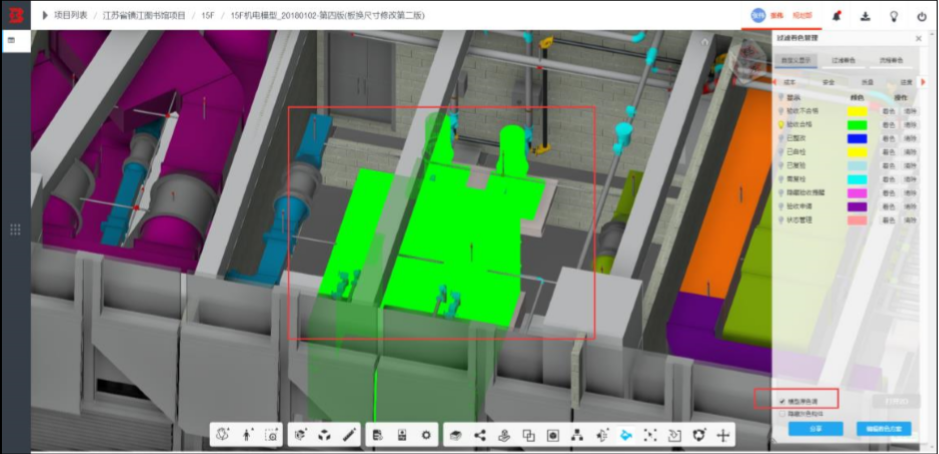

3、若想在着色时,不显示其它构件,可点选窗口下方,“隐藏未选择的构件”复选框,即可隐藏;

4、系统默认的四个标签框为“进度”“质量”“成本”“安全”更好区分施工状态,如标签不满足实施状态,可点击着色管理下方“编辑着色方案”按钮,对标签行进行增加或删除标签操作,当标签较多可点击标签旁的翻页操作,对标签项进行点击查看。

 腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

新增着色标签

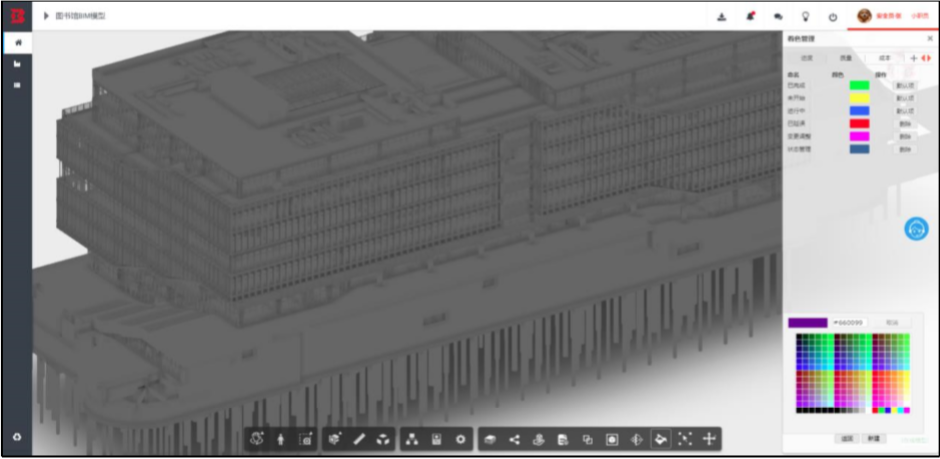

5、当标签中的系统默认的着色方案中没有理想的着色器或想删除想条着色器时,可点击该标签窗口下方“编辑着色方案”按钮,点击“新增”按钮,在颜色面板中选中某一“颜色”,该标签的着色器列表中便会新增一条着色信息;点击相应“删除”按钮,即可删除该条着色信息。如果想恢复默认配色方案,可以点击下方的“恢复默认”命令,还原系统默认的配色模板颜色和名称,不影响已经着色关联好的构件,仅颜色和名称被刷新。如下图所示:

 腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

创建着色方案界面

6、过滤器着色,首先通过过滤器操作保存一些过滤结果。如下图所示:

 腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

保存过滤条件

7、打开“过滤着色”命令,选择右边的“按过滤结果显示”,选择下方的“编辑着色方案”进入到过滤器着色设置界面。如下图所示:

 腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

过滤器着色设置界面

8、点击颜色色块,可以对过滤条件修改颜色,点击“启用,”并“返回”,即可在前一页显示控制界面看到配置好的颜色方案。点击灯泡按钮,即可查看到过滤条件过滤出来的构件着色状态。如下图所示:

腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

按过滤条件显示颜色

9、模型在着色显示状态下,默认显示为灰模,如果需要在着色显示状态下查看构件原材质,可以勾选下部的“模型原色调”,就可以实现着色过的构件按着色状态显示,没有着色的构件按原材质显示的效果。如下图所示:

 腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

按模型原色调显示效果

PC端查看

1、打开模型展示界面,鼠标移至模型下方工具栏处,点击“过滤着色管理”按钮, 右侧弹出“着色管理”窗口,此时模型呈灰色状态。

2、自定义着色查看,选中某一标签类型前的灯泡,点亮灯泡即显示对应的着色模型,如下图所示:

腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

构件着色界面

移动端着色

1、打开模型展示界面,点击右侧工具栏中“过滤着色”弹出着色管理框,可对自定义显示编辑着色方案进行新建、删除等操作。

腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

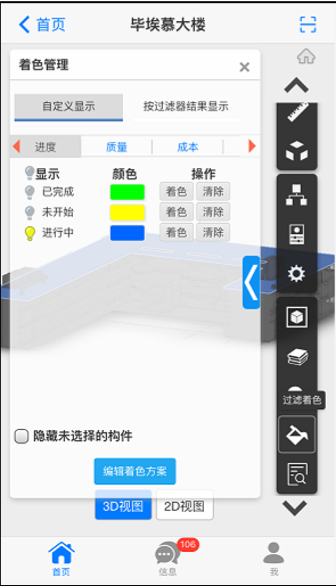

着色方案管理界面

2、打开模型展示界面,选中构件,点击右侧工具栏中“过滤着色”弹出着色管理框,点击“着色”按钮,显示着色成功,点中着色项前方的“灯泡”按钮,灯泡变亮,构件显示着色颜色。移动端着色功能思路与PC端完全一致

腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

 构件着色界面

将Project格式转化成Excel格式导入平台

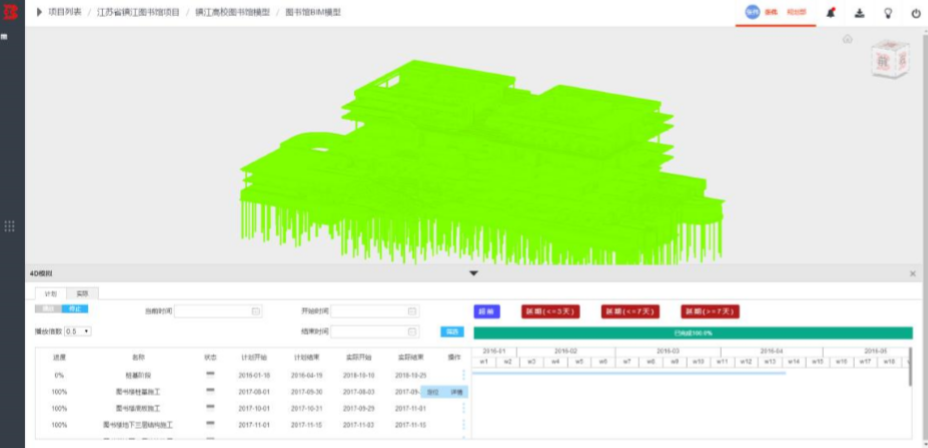

任务支持Excel格式导入,在开放了该功能的前提下,选择对应模块中的“项目导入”命令,选择”任务导入”。该界面可以下载Excel模板,直接在模板上填写任务内容,再选择“选择文件”选择编辑好的Excel文件,点击右上角的“提交”完成批量导入创建任务的操作。

腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

项目任务导入

形成进度计划

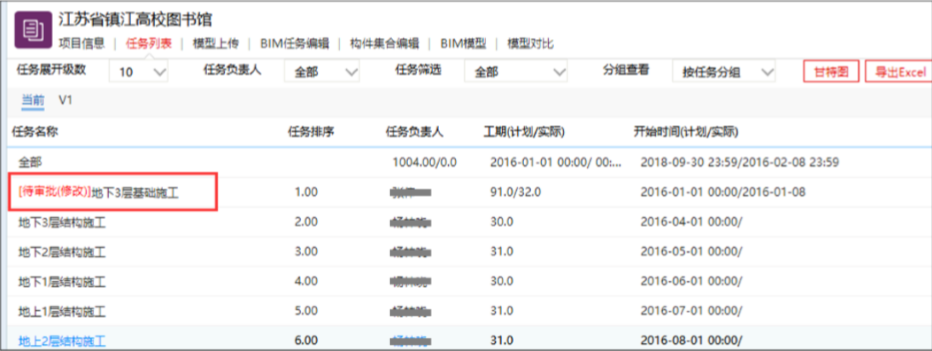

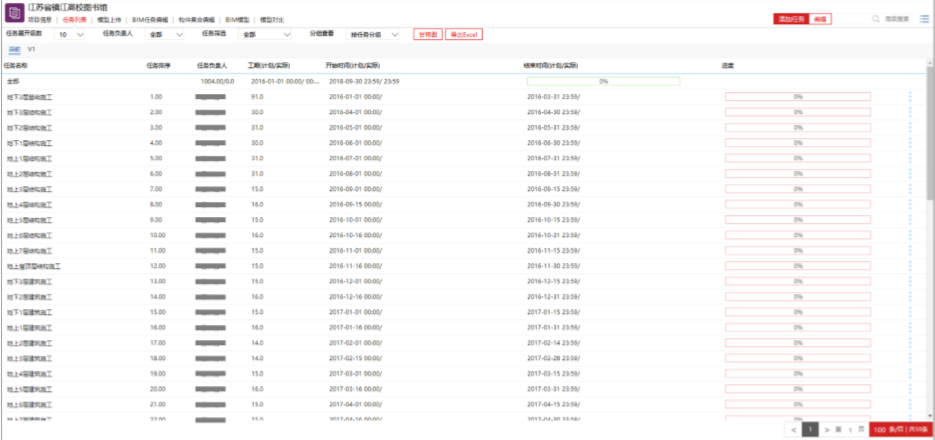

通过Excel导入工作任务后,在对应的管理模块中,选择项目任务列表命令进入项目列表界面,如下图所示:

腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

项目任务列表

与BIM模型关联,形成4D

1、在项目任务列表界面,可以将各条施工任务与BIM模型进行关联。点击上排的“BIM关联”命令进行关联操作。如下图所示:

腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

任务管理界面

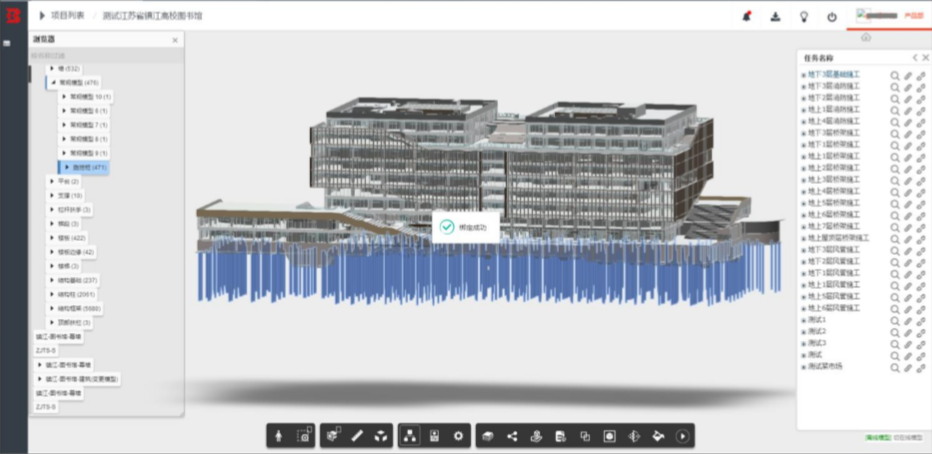

2、在弹出的任务关联界面和BIM模型操作界面中,先选择需要关联任务的模型构件。如下图所示:

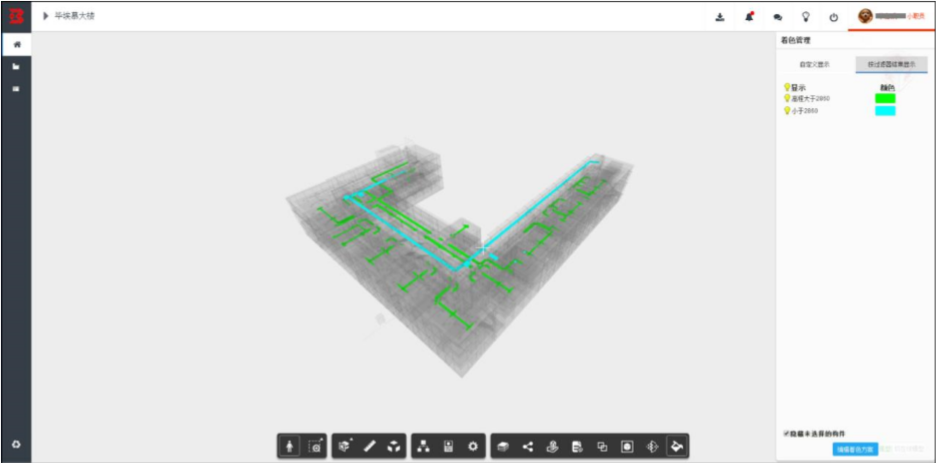

 腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

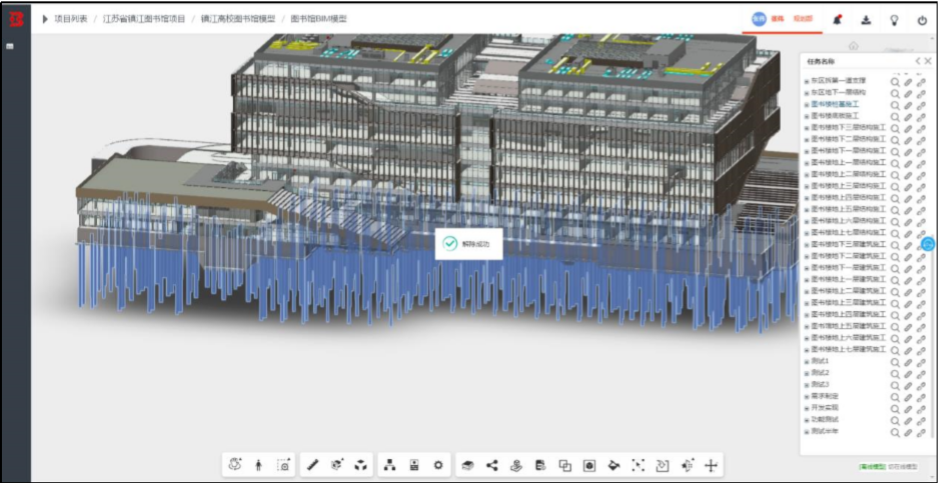

选中需要关联任务的构件

3、选择完成后,点击右侧任务列表中对应任务的腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理按钮,完成关联操作。如下图所示:

腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

模型任务BIM关联

4、关联结束后,如果需要查看之前关联好的构件是否遗漏,可以点击腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理命令进行反查。

5、在 BIM 任务关联界面中,选择需要解除关联的 BIM 模型构件,点击右侧边栏对应任务的腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理按钮,即可解除构件与该任务之间的关联。如下图所示:

腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

4D模拟操作界面

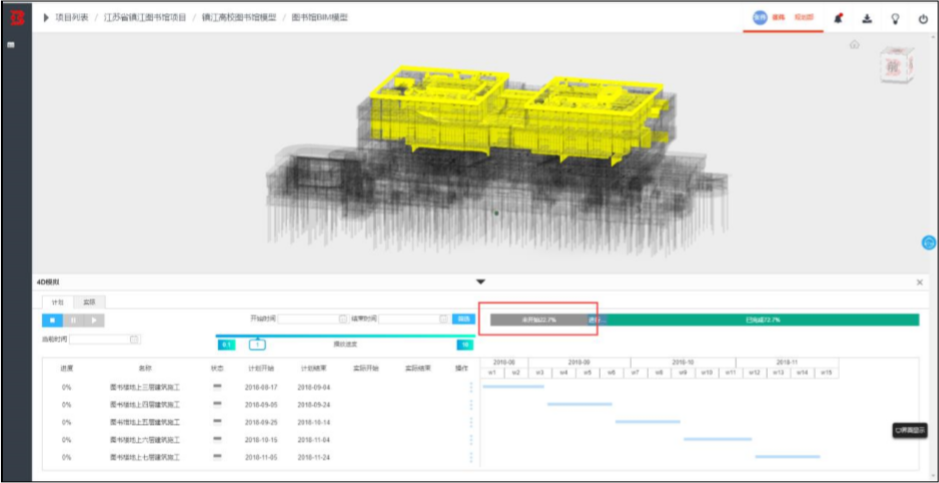

6、点击进度模拟查看命令,右边弹出4D模拟操作栏,如下图所示:

腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

4D模拟操作界面

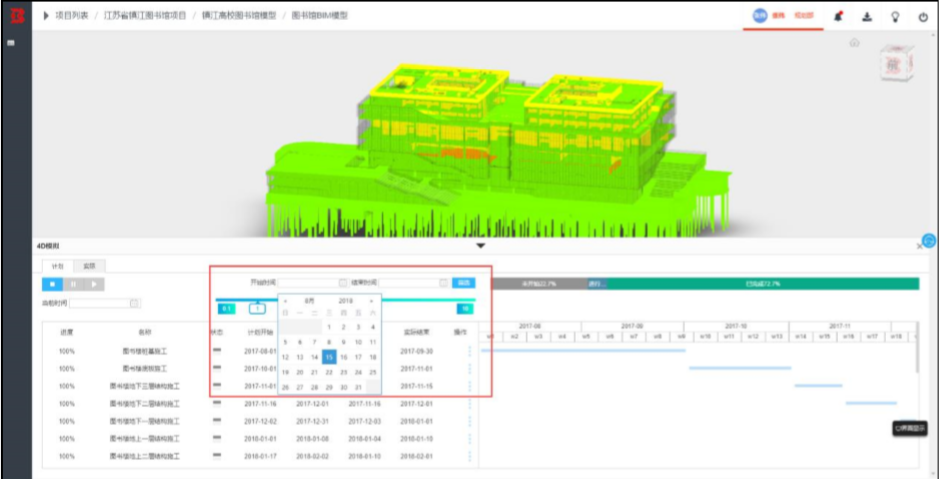

7、点击右边的状态条中“未开始”“已完成”和“进行中”可以快速查看当前模型的任务完成、进行、未完成的部位。如下图所示:

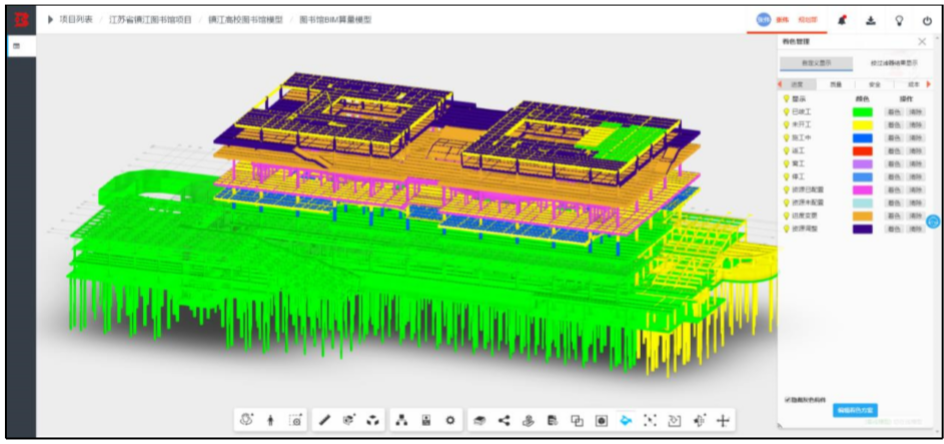

腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

查看“未开始”的部位

8、直接点击“播放”命令,可以进行模型4D任务模拟动画,拖动“播放速度”的滑块可以加快和减速动画播放速度。在播放中可以随时展厅、旋转查看模型等操作。如下图所示:

腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

播放4D模拟动画

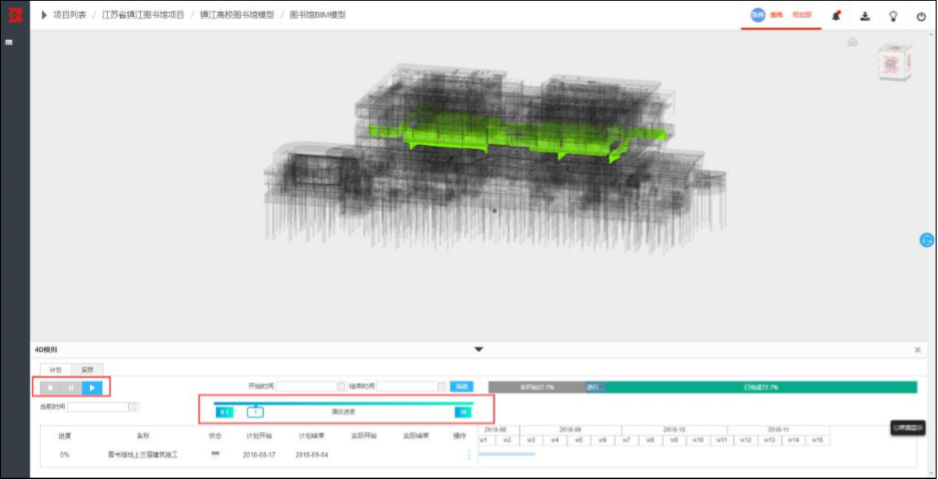

9、点击开始时间和结束时间位置的输入栏,弹出日期列表,可以过滤开始和结束时间段的模型任务位置,输入完成后点击“筛选”模型高亮显示所选时间范围内的工作任务。如下图所示:

腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

筛选过滤特定时间段的任务范围

10、在下半部分的任务列表中,鼠标移至腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理上,可以对任务进行模型定位和查看任务明细。如下图所示:

 腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

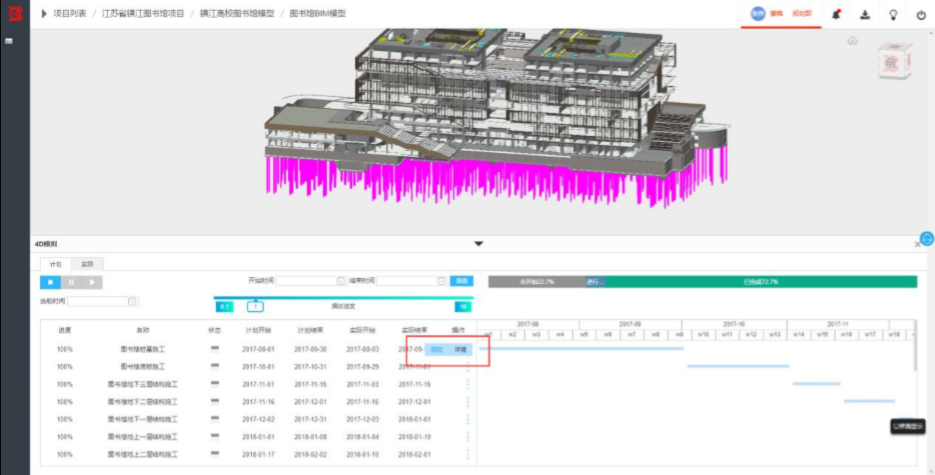

定位任务范围

腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

查看任务详情

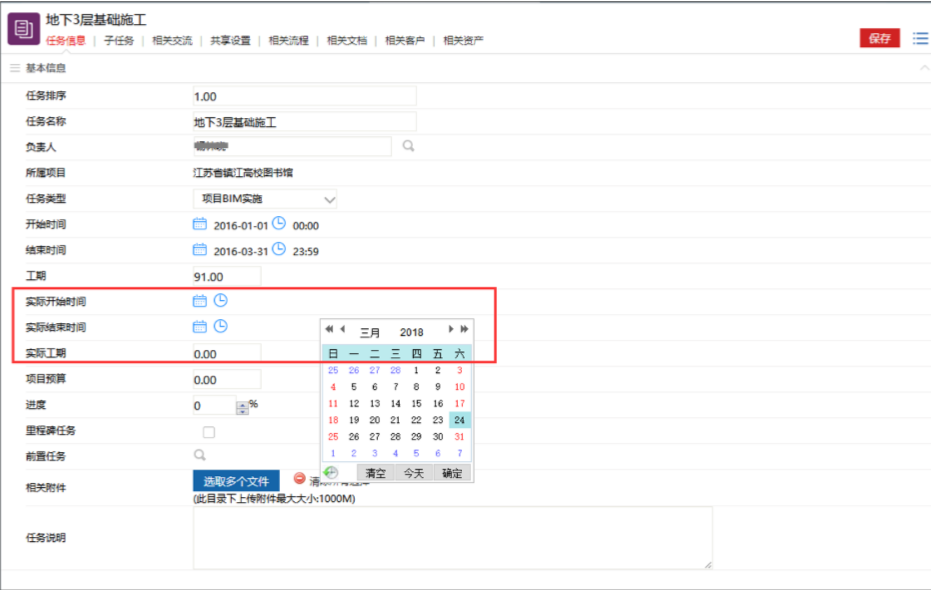

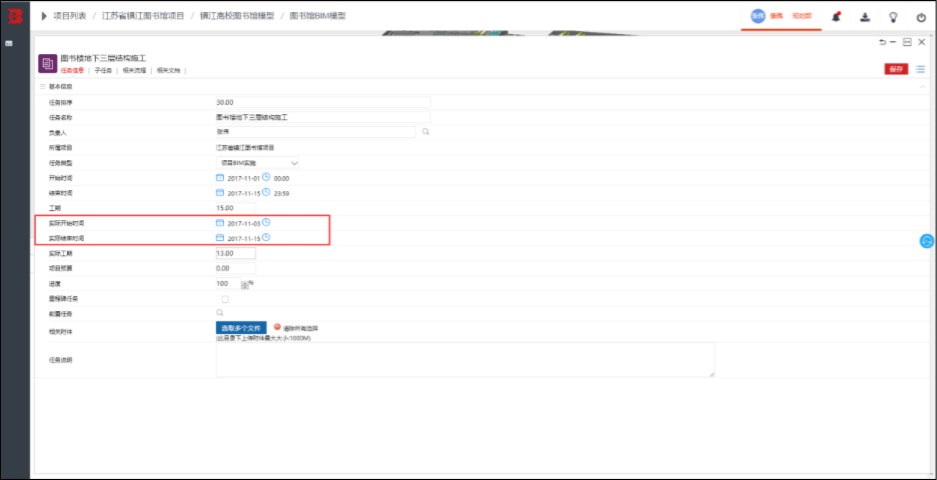

11、4D模拟支持切换“计划”和“实际”模拟,其中“实际”任务模拟需要在任务详情里编辑“实际开始实际”和“实际结束时间”。图下图所示:

 腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

实际进度编辑要求

12、当实际进度支持模拟后,可以在“状态”一栏里显示计划进度与实际进度的对比效果,如下图所示:

腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

计划实际对比

13、对比状态可以通过将鼠标移动到状态上,显示对比说。如下图所示:

腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

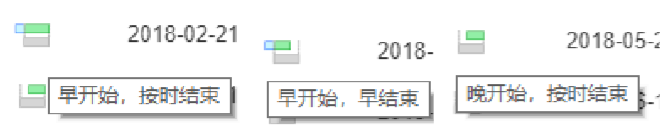

各种对比状态

14、在进度条上方支持一键显示超前任务、延期(<=3天)、延期(<=7天)、、延期(<=7 天)四种状态,点击之后模型自动根据计划和实际进度对比结果过滤出对应状态模型,如下图所示:

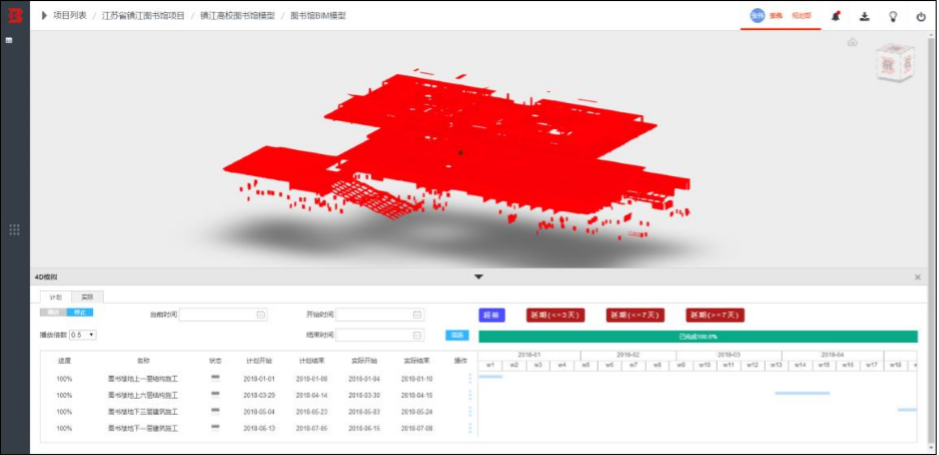

腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

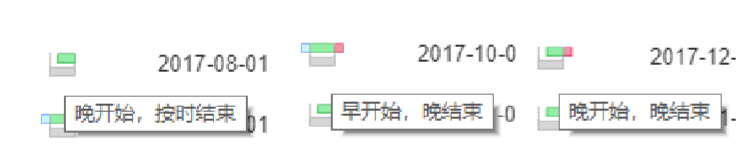

延期(<=3天)状态的任务显示

 实际工作完成进度上报

1、任务完成后,负责人或项目经理点击一条完成的任务标题,进入任务详情页面,如下图所示:

腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

关联相关流程

2、点击右上角的“编辑”按钮,可以对任务内容进行编辑。通常负责人主要是填写任务的实际开始时间和实际完成时间,从而形成计划进度和实际进度的对比工作。如下图所示:

腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

任务编辑界面

3、完成后点击右上角的“保存”即可完成实际任务的完成提交工作。如果是项目经理填写,则直接生效。如果是负责人填写,当前任务会显示“待审批”状态。此时需要项目经理对任务进行确认审批。如下图所示:

腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

待经理审批的任务

4、项目经理登录自己账号,在对应的板块中选择“审批任务”命令,在列表中查看和选择待审批的任务,通过勾选批量提交或点击尾部的 进行审批。如下图所示:

腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

经理审批的任务列表

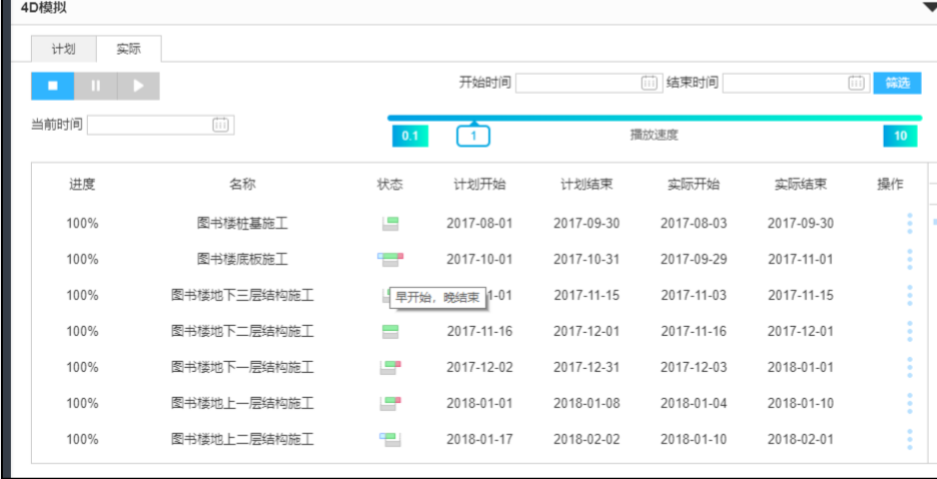

5、完成后即可在任务列表中看到实际进度与计划进度的对比。在甘特图列表中,每条任务的第一行进度横条为计划进度,下面一条为实际进度。如下图所示:

腿腿教学网-毕埃慕BDIP建筑数据集成平台常见问题-总包方如何进行施工进度管理

实际进度与计划进度显示

进度计划调整,重新导入平台自动更新

如果任务需要更新日期,可以通过 EXC 表重新调整后再次导入,同名任务会自动更新最新的日期调整,不同名任务会增加。
