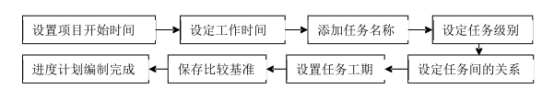

Microsoft Project作为一款项目管理软件深受广大建筑工作者的喜爱,尤其在施工项目进度管理中,该软件能在编制项目进度计划、资源配制、进度跟踪等方面体现极大优势。将Project应用于基坑施工项目管理中,作为模拟软件的辅助软件,通过编制项目进度计划,导入模拟软件进行施工方案预演来检验施工的合理性,避免进度拖沓。该软件编制项目施工进度计划流程如图1所示:
(1)设置项目开始时间

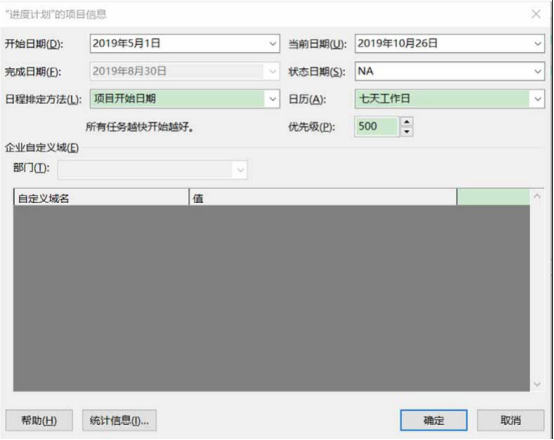

打开工具栏点击项目信息选项,根据工程项目设置项目开始时间,如图2。
图2项目信息设置示意图
图3更改工作时间操作示意图
(2)设定工作时间
在Microsoft Project软件内,软件系统默认周六周日为非工作时间,但是在我国一般的建筑工程施工中是没有周六周日不工作这一说法,用户可以根据工程项目实际情况进行更改,将周六、周日改为非默认工作时间。

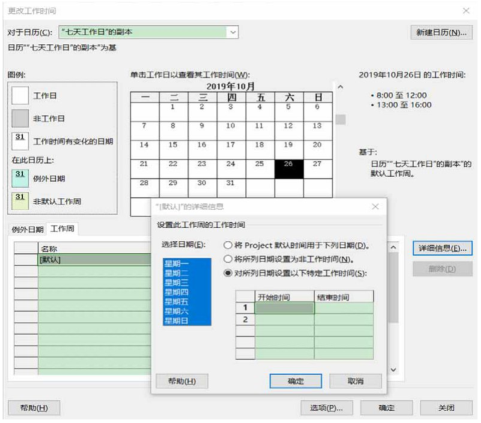

选择“工具”选项卡,点击“更改工作时间”创建新的工作日历,选择周一至周日,点击“对所列日期设置以下特定工作时间”,根据项目施工具体情况设定项目工作时间,如图3。
图4进度计划编制操作示意图
(3)设置任务

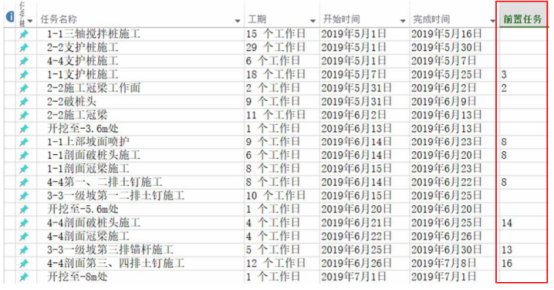

添加任务,设置工期,添加链接完成进度计划编制,如图4所示。
