我们在做项目时可能会对构件进行分区域的工程量统计。可能会出现两种情况,一种情况是在模型搭建之前就已经确定需要按区域进行工程量统计,第二种情况是在模型搭建完成之后被告知需要对不同区域的构件进行工程量统计。不同情况下的适用的处理方法有所不同。下面我分别为大家介绍两种情况下的不同处理方法。
下面是第一种情况(模型搭建之前就已经确定需要按区域进行工程量统计)的处理方法。

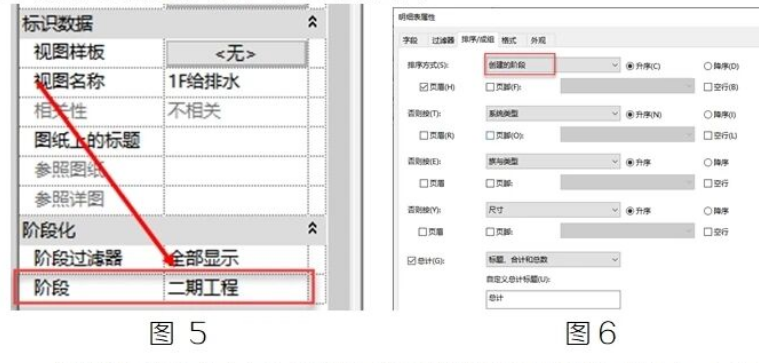

方法一:在建模之前按照不同的区域划分,分不同的项目进行建模,然后分别在不同的模型里创建明细表来统计工程量。这里以管道为例,创建管道明细表,如图1所示:

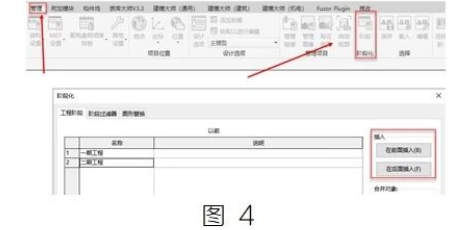

然后添加需要统计的内容所对应的字段,如图2所示,这个时¥候就能得到我们需要的工程量,如图3所示:

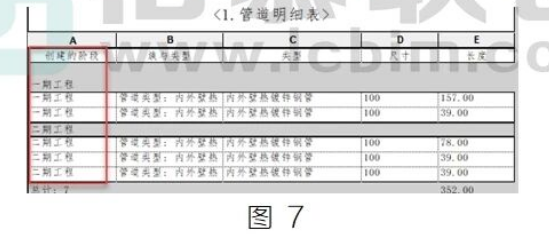

方法二:在建模前按照区域划分创建相应的阶段,如图4所示:

在对此区域进行建模之前先将属性栏下阶段这一栏设置成当前域对应的阶段名称,如图5所示:

模型搭建完成之后同样通过创建明细表来统计工程量,不过与方法一中的明细表有所不同,首先是要多添加一个“创建的阶段”的字段,如图6所示,然后是排序成组的条件要设置为首先按创建的阶段,如图7所示,所得到的工程量清单如图8所示,接下章。

方法一在后期整合模型的时候比较麻烦,方法二在建模过程中可能会将不同区域的构建混淆。
