在设置好阶段化的前提下,我们可以利用阶段化明细表提取各阶段工程量,辅助施工流水段的管理工作。明细表的创建和常规明细表创建一样,只是需要选择“创建的阶段”和“拆除的阶段”字段,如图1所示:

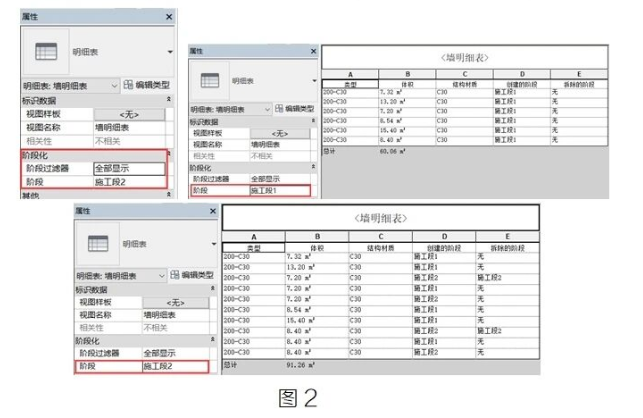

在明细表视图的属性栏-阶段化中,选择需要统计的阶段,明细表会根据选择统计对于阶段的工程量,如图2所示:
转载请注明来源本文地址:https://www.wanbim/bim/254285.html
