一.概述
为成功在本项目中应用 BIM,项目组特此制定此项目设计 BIM 实施计划。
本计划详细定义了将在本项目设计过程中应用的 BIM(如设计建模、竖向净空优化和冲突检测与三维管线综合等),以及在项目设计过程中应用 BIM 的详细过程。
通过应用 BIM,项目组计划目标是:缩短设计周期、提升工作效率、提升设计质量、减少设计变更、提升设计各专业之间,以及与建设方、施工方之间信息交换的能力,同时提升本公司的 BIM 能力,为下一个 BIM 项目积累经验。
二.工程概况
工程名称:新川创新科技园三组团一幼幼儿园工程建设单位:中新(成都)创新科技园开发有限公司建设地点:成都市高新区新川创新科技园区
承包类型:设计总包
工程概要:总建筑面积 3694.61 平方米,其中地上建筑面积 3271.62 平米,
地下建筑面积 422.99 平方米;建筑基底面积 1758.99 平方米,
建筑高度 8.1 米,层数(地上/地下)2F/1F。
项目设计工期:项目启动于 XXXX 年 XX 月 XX 日,计划于 XXXX 年 XX 月 XX 日完成施工图设计交付建设单位。重要时间节点见表 1
项目设计时间节点 表 1
项目阶段 | 计划开始时间 | 计划结束时间 | 主要参与方 |
方案设计 | - | - | - |
初步设计 | - | - | - |
施工图设计 | - | - | - |
三.主要人员信息
角色 | 姓名 | E_MAIL | 电话 | |
项目负责人 | - | - | - | |
BIM 负责人 | - | - | - | |
专业负责人 | 建筑 | - | - | - |
结构 | - | - | - | |
给排水 | - | - | - | |
电气 | - | - | - | |
暖通 | - | - | - | |
四.BIM 应用点
本项目设计BIM 应用点
BIM 应用点 | 应用价值 (高、中、低) | 主要参与专业 | 备注 |
各专业模型构建 | 中 | 各专业 | - |
面积明细表统计 | 低 | 建筑 | - |
建筑、结构模型 整合检查、调整 | 中 | 建筑、结构 | - |
冲突检测与三维 管线综合优化 | 高 | 水暖电 | - |
竖向净空优化 | 高 | 水暖电 | - |
辅助施工图设计 | 中 | 各专业 | - |
虚拟仿真漫游 | 低 | 各专业 | - |
工程量统计 | 中 | 各专业 | 对建设单位价 值很大 |
五.人员配备
项目负责人:1 人
职责:负责项目设计的整体计划安排,总体内外协调,设计成果质量。
BIM 负责人:1 人
职责:辅助项目负责人,负责项目设计的BIM 计划安排,BIM 内外协调, BIM 设计成果质量。
各专业负责人:共 5 人
职责:负责各个专业工作计划安排各专业设计人员:共 5 人
职责:负责完成各自任务以内的设计、建模、出图等相关工作。六.BIM 应用流程设计

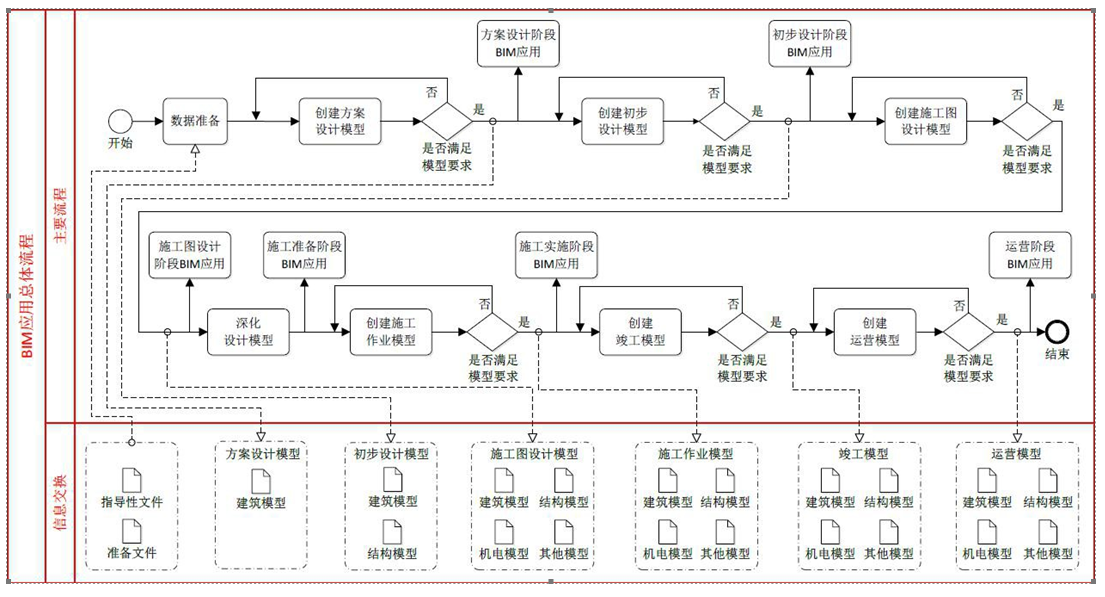

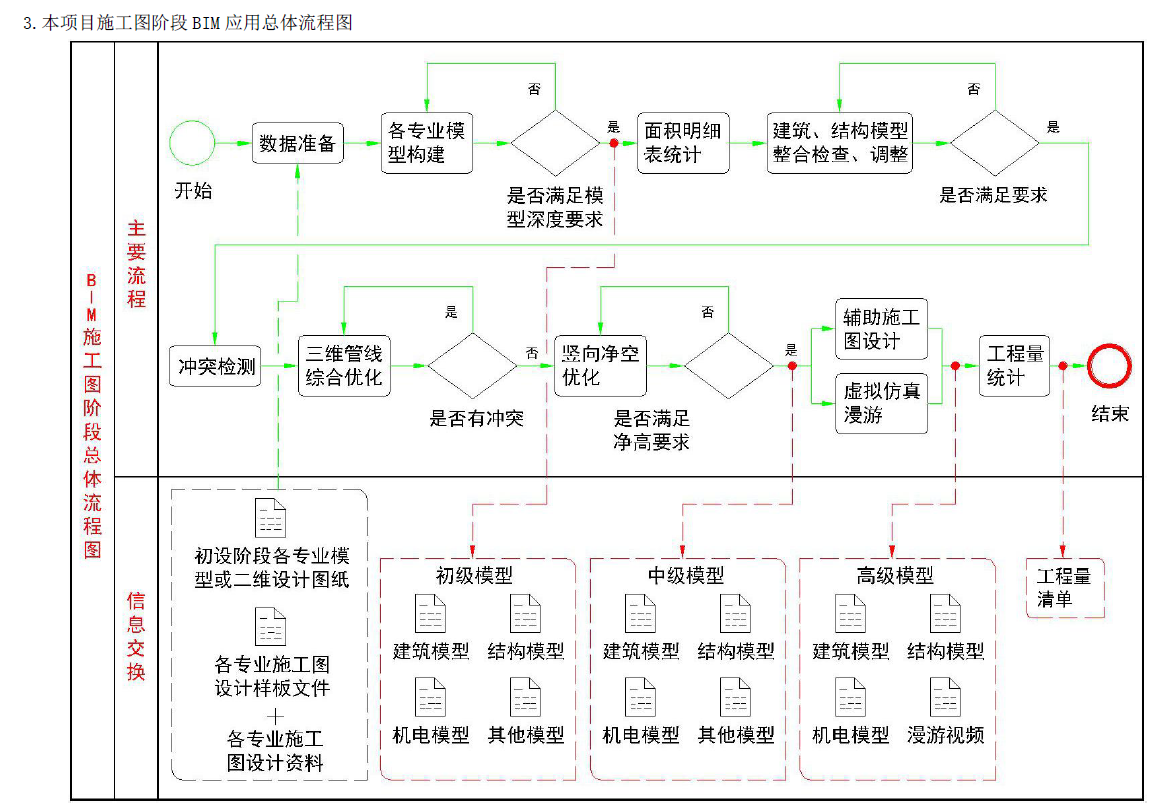

2. 本项目施工图阶段各个BIM 应用点流程图
(1). 各专业模型构建
各专业模型构建宜在初步设计模型或二维设计图的基础上,使其满足施工图设计阶段模型深度,并便于在三维模型的状态下各专业协同工作;为后续模型出图、深化设计、冲突检测及三维管线综合等提供模型工作依据。
A. 主要工作内容:
Ø 收集准确的数据。
Ø 将初步设计阶段的各专业模型深化成施工图设计阶段模型,并对模型文件统一命名。
Ø 根据项目设计进度按期提交 BIM 模型,并根据设计协调意见调整、完善各专业模型
Ø 模型归档
B. 主要工作成果:
Ø 各专业模型,其模型深度和构件要求详见《工程信息模型应用统一标准》中相应设计阶段的各专业模型内容及其基本信息要求。
Ø 重点复杂部位三维视图。
