Synchro 4D是一款具有全面施工进度计划管理功能的软件。能够对整个工程建设项目的各参与方,例如业主、建筑工程师、结构工程师、总承包商、分包商、材料供应商,提供实时更新共享的工程建设项目信息。工程项目管理人员可以利用Synchro 4D软件进行施工过程深化模拟,编写施工进度计划表,最大可能减小施工风险,通过深化施工图纸,及时变更设计信息,实现有高效管理。如图所示,利用Synchro 4D软件平台进行施工进度模拟。SolidWorks,Google Sketchup及Bentley软件创建的建筑信息模型能与Synchro 4D软件相关联,由Microsoft Project及Asta Powerproject进度计划软件创建的施工进度计划能够导入该软件。

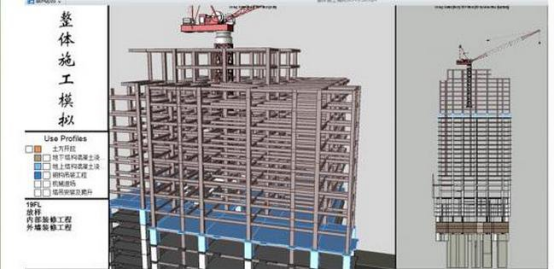

图1 利用 Synchro 4D软件平台进行施工进度模拟
优势:
①Synchro 4D软件在4D平台中应用比较广泛,不但具有4D深化模拟施工功能,还拥有强大的施工进度计划管理功能,包括工作任务顺序排列管理(Task sequencing options),资源管理(Resource management),工作任务状态管理
(Taskstatus control,多重考核实际完工情况与计划出入对比结果,重新编制施工进度计划(Rescheduling),进度跟踪管理(Progress tracking)及关键线路分析(Criticalpathanalysis);
②风险缓冲机制有效保护关键线路,进而减少编制施工进度计划的情况以及减少与缓解可识别的风险。
劣势:Synchro 4D软件具有强大的施工进度计划管理功能,对使用者要求相对比其他软件高,使用者需要具备丰富的施工进度安排经验和相应的专业知识,才能够轻松地利用软件风险评估及信息管理等特色功能。
