BIM案例:BIM如何模拟施工进度?有相关的案例吗?

发布于:2020-09-29 15:58:14
首页/BIM专题
分享

如果在项目施工阶段没有事前进行进度模拟的话,很难发现施工过程中的问题,这会导致施工工期的延误,徒增成本投入。本文以中海油天津研发产业基地项目为例,阐述了BIM4D用于施工进度模拟的作用。

腿腿教学网-BIM案例:BIM如何模拟施工进度?有相关的案例吗?

图1 二号楼 4D 施工模拟(一)

首先进行施工阶段模型准备,为了使模型更好的服务施工,在设计阶段进一步深化模型,精细化呈现幕墙连接件、装饰面层、混凝土材料属性、结构钢筋等具体信息,使其真正达到实际施工的要求。然后将深化后的各专业模型链接到Navisworks软件中进行碰撞检测,根据检测报告进一步调整设计模型,尽量避免在工程施工时因构件之间的碰撞冲突问题造成的返工。

腿腿教学网-BIM案例:BIM如何模拟施工进度?有相关的案例吗?

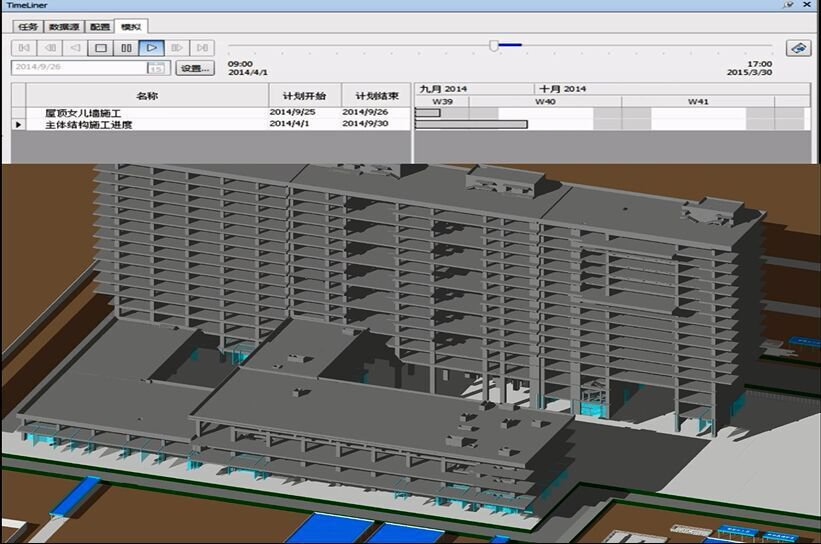

图2 二号楼 4D 施工模拟(二)

然后进行施工进度的编排和4D模型的生成。在Project软件中进行施工进度的编排,然后将深化后的施工模型和编排好的进度数据分别放在Navisworks软件中集成,可以得到BIM的4D进度模拟。

腿腿教学网-BIM案例:BIM如何模拟施工进度?有相关的案例吗?

图3 二号楼 4D 施工模拟(三)

如图4.1所示Navisworks软件界面顶端有任务、数据源、配置、模拟四个按钮,在模拟按钮状态下有可以控制模拟界面的暂定、开始、快进等按钮,右边有从起始时间到结束时间的进度条,这就方便了项目管理人员查看某一个时间点的进度进行情况,以根据拟计划的进度情况来安排人工、材料等需求计划,提前备料,合理安排材料进场时间以及合理布置施工场地等。图1展示了2号楼施工的起步阶段,主体施工计划开始时间为2014/4/1,计划结束时间为2014/9/30.细分出来的一层分区二结构柱及剪力墙施工计划开始时间为2014/4/2,计划结束时间为2014/4/3.这些计划的进度数据在界面中清晰明了。

腿腿教学网-BIM案例:BIM如何模拟施工进度?有相关的案例吗?

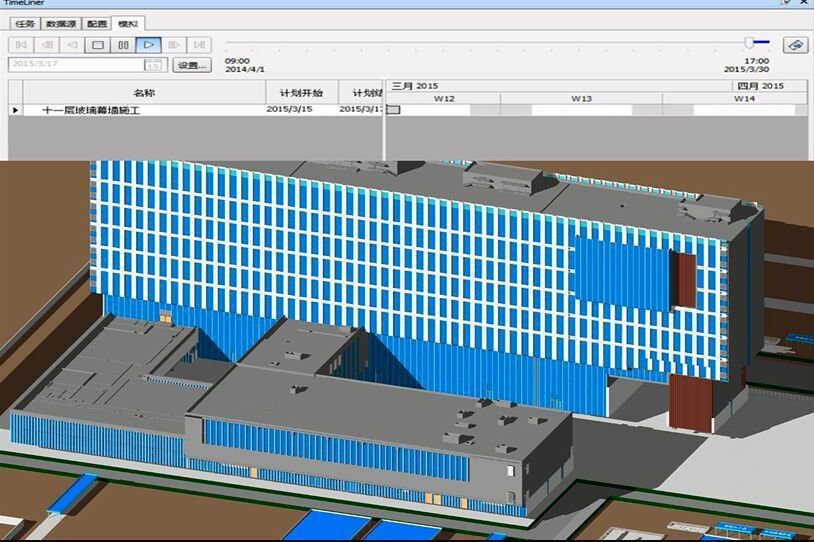

图4 二号楼 4D 施工模拟(四)

如图2展示出了主体结构施工已经到达三层结构梁施工的状态。计划开始时间和计划结束时间栏右侧有表示月份的时间栏,每个月的进度计划也能够很清晰地表示出来。

腿腿教学网-BIM案例:BIM如何模拟施工进度?有相关的案例吗?

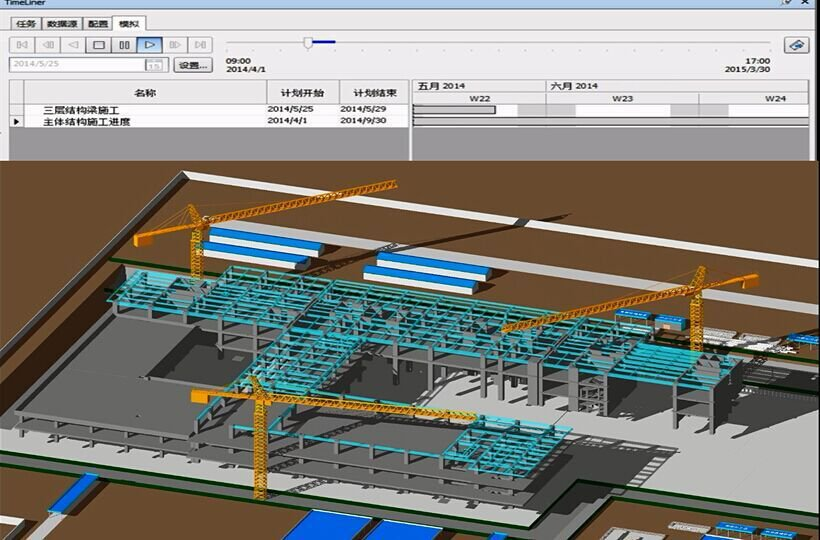

图5 二号楼 4D 施工模拟(五)

如图3展示出了主体结构施工已封顶,塔吊已经拆卸,机房主体结构开始施工,屋顶女儿墙也开始施工。如图4展示了各层二次结构施工,门窗施工以及幕墙施工等各项工程开始进行。如图5展示了最后一项工程施工完成,整个二号楼4D施工模拟完成。图4.1到图4.5展示了二号楼施工进度模拟部分节点处的状态图,大致可以呈现出二号楼施工进度模拟的全过程。管理人员可以根据此模拟过程进一步判断进度计划是否合理,适当调整进度计划以符合后续实际施工过程。此外,管理人员还可以根据施工进度模拟过程实时的优化场地布置,例如不同时刻材料的不同堆放位置和处理加工位置等。
