什么是BIM模型深化?BIM模型深化包含哪些内容?
BIM模型深化应用包含以下内容:
①机电深化设计
②结构深化设计
③多专业协调管理
④设备材料工程量统计
⑤工作平台库的完善与补充
①机电深化设计
该国际酒店项目涉及到许多的专业计算和分析,利用建立好的三维BIM模型,可以进行多方面的计算与分析,从而有针对性的进行优化设计。由于空间布局复杂、系统繁多,对设备管线的布置要求高,设备管线之间或管线与结构构件之间容易发生碰撞,给施工造成困难,无法满足建筑室内净高,造成二次施工,增加项目成本。

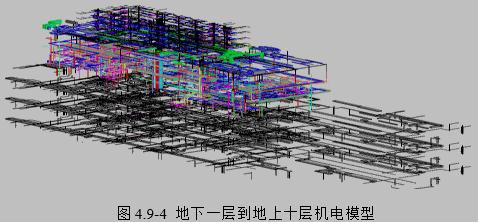

基于BIM技术可将建筑、结构、机电等专业模型整合,再根据各专业要求及净高要求将综合模型导入相关软件进行碰撞检查,根据碰撞报告结果对管线进行调整、避让,对设备和管线进行综合布置,从而在实际工程开始前发现问题。项目机电模型如图4.9-4所示。

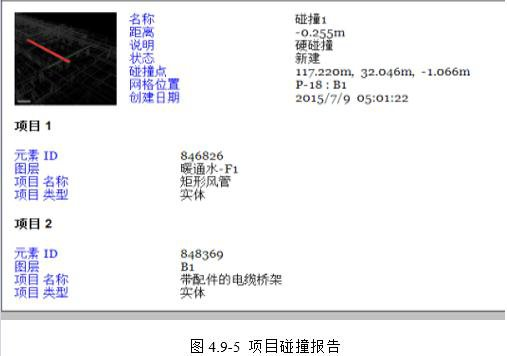

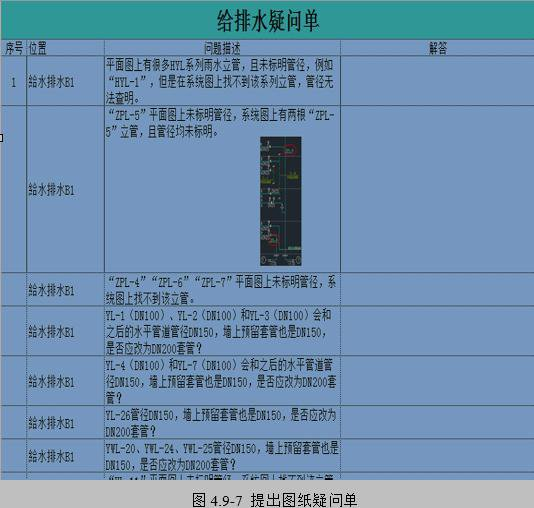

结合收集的Revit模型信息,导出该项目的碰撞报告,统计碰撞个数,提出图纸疑问单,如图4.9-5~如4.9-7所示。

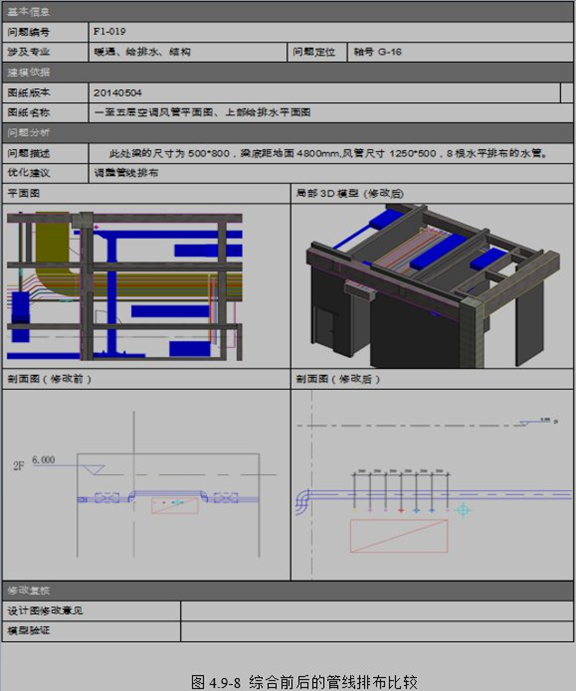

利用Revit软件可以出具管线综合报告。该国际酒店项目建设的管线综合平衡设计必不可少,为确保工程工期和工程质量,避免因各专业设计不协调和设计变更产生的“返工”等经济损失,通过对设计图纸的综合考虑及深化设计,在未施工前先根据所要施工的图纸利用BIM技术进行图纸“预装配"。
②结构深化设计

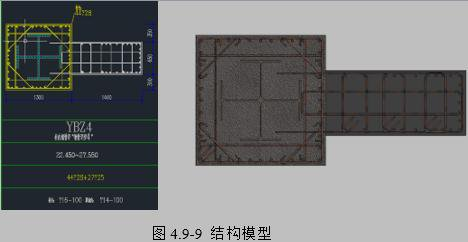

通过完整的国际酒店项目三维模型,可以进行基于施工的深化应用。首先,利用Revit软件制作项目的结构模型并搜集BIM信息,如图4.9-9所示。具体表现为:利用结构BIM模型,在结构加工前对具体构件、节点的构造方式、工艺做法和工序安排进行优化调整,有效指导制造厂工人采取合理有效的工艺加工,提高施工质量和效率,降低施工难度和风险。
结构构件钢筋建模,利用三维可视化对钢筋排布密集区域进行检查,优化钢筋排布。BIM模型借助Tekla软件进行钢结构连接节点模型模拟来解决专业交叉问题。使用Tekla Structure软件对深化设计模型进行碰撞校核,检测结构节点碰撞、预留管洞碰撞等信息。在检测出碰撞后,经过与结构设计沟通和二次优化,加以合理调整。
③多专业协调管理
各专业分包之间的组织协调是建筑工程施工顺利实施的关键。
本项目通过BIM技术的可视化、参数化、智能化特性,进行多专业碰撞检查、净高控制检查和精确预留预埋,或者利用基于BIM技术的4D施工管理,对施工过程进行预模拟,根据问题进行各专业的事先协调等措施,可以减少因技术错误和沟通错误带来的协调问题,大大减少返工,节约施工成本。
④设备材料工程量统计

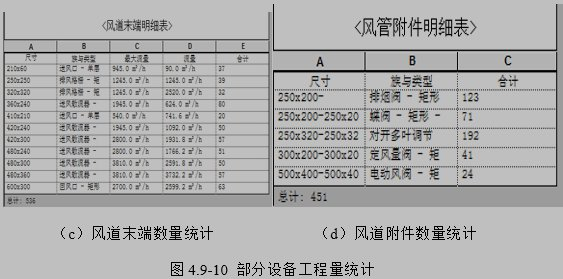

由于BIM模型包含了建筑物所有结构和设备的全部信息,因此能够准确、便捷地统计出建筑物的设备材料数据。设计材料统计方面,本项目利用Revit软件本身的明细表进行了很多研究和探索,在设计材料方面做了一个模板,通过该模板可以直接统计出建立施工方案的人想要的材料数据,同时,这些模板也可以直接应用。此外,Revit软件的明细表还可以直接导入Excel表,帮助相关人员进行信息模块的梳理。
⑤工作平台的完善与补充
企业工作库建立可以为投标报价、成本管理提供计算依据。打造结合自身企业特点的工作库,是施工企业取得管理改革成果的重要体现。针对本工程完善数据,最终形成企业工作库,如图4.9-11~4.9-13所示。
BIM技术是未来的趋势,学习、了解掌握更多BIM前言技术是大势所趋,欢迎更多BIMer加入BIM中文网大家庭(http://www.wanbim.com),一起共同探讨学习BIM技术,了解BIM应用!
