BIM风管如何画?BIM技术应用于风管水管预制安装的实例赏析

发布:中文网小编3号 浏览:1585人 分享
发布于:2019-11-08 11:12
本帖最后由 中文网小编3号 于 2019-11-8 11:13 编辑风管,尤其是共板法兰(TDF)风管基本算实现了工厂化、自动化流水线预制加工。而在BIM技术与如今的预制加工相结合之后,BIM风管的预制安装也有了全新的面貌。接下来就让我们了解一下BIM风管的预制安装都有怎么样的流程吧。

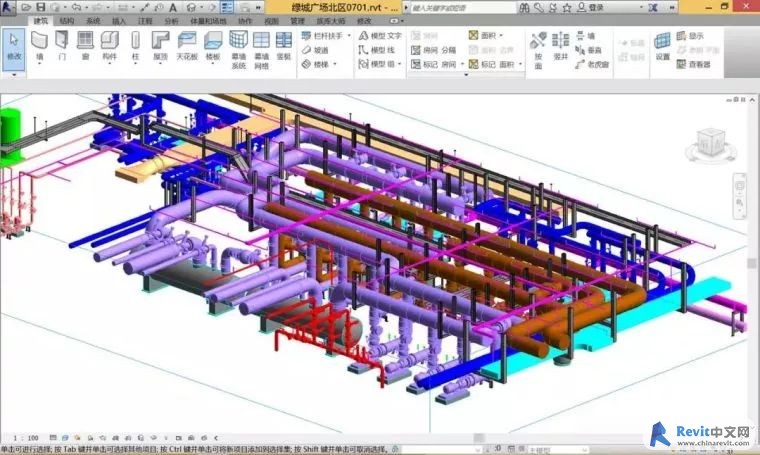

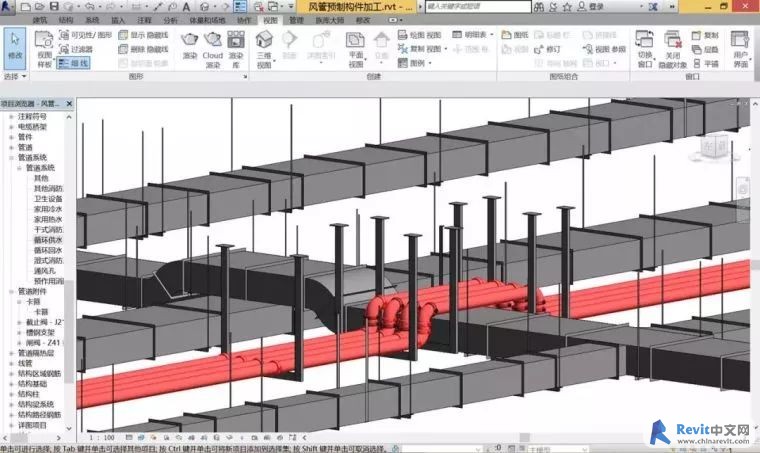

整个过程可以分为三大部分:建模、生产、现场安装。具体的顺序如下所示:
一、BIM建模程序 二、工厂化预制施工程序BIM建模成图——分解图编制——备料——支架下料——制作——防腐处理——预装配——水压试验——成品编号、标记检查验收——成品包装——交付预制加工厂三、现场安装程序到货验收——现场放样——泵体安装——支吊架安装——主管路管件阀门安装——分支管路管件阀门安装——管件固定——表计等附件安装——标识粘贴——水压试验——检查验收——资料整理

管路预制、安装工艺及质量标准 1、施工准备●图纸准备:根据MEP模型绘制预制分解图、预装配图及管件、管段、阀门等设备材料清单。
●材料设备准备:根据材料设备清单,联系管材和阀门等设备厂家及时采购。
●预制场地准备:租赁场地筹建预制加工厂,各项条件满足预制加工的需求
●机具设备准备:套丝机、沟槽机、磁力半自动切管机、电焊机、电锤、切割机、角向磨光机、焊条恒温箱、焊条烘干箱、手拉葫芦、空气压缩机、打压泵等设备及各种工器具
2、钢管管段预制、预装配●下料:依据模型分解图和材料表的数据信息,用切管机切割成所需的尺寸。
●沟槽:用压槽机将管材两端压出沟槽,沟槽深度及宽度符合质量要求。
●开孔:用开孔机在管壁上开孔用于机械三通或四通安装。
●预装配:依据系统分类、管路布置及包装运输等因素,将系统管路分成若干个段落进行分段预装配,按照与装配图,将预制好的管件、管件三通、管件四通、法兰和机械三通、四通等用沟槽管件接头连接。

3、水压试验分段预装完成后,在产品出厂前需要进行水压试验。试压前用堵头、盲板将预装配管段进行封堵,预留进水口和排气孔位置,按照设计图纸要求确定试验压力、持续时间及试压合格标准。试压时打开试压管段中的阀门,试压过程中不得转动管件、连接件和紧固件,试压人员离远试压管件,应在安全范围内,需移动或拆卸试压管件,应在泄压后,将管件内介质排泄干净后方可进行。
MEP管线加工预制存在巨大的优势,也是管线建造方式的变革,让建筑更加信息化和智能化;形成部件体系,提升预制率,降低施工现场手工劳动,提高工期;节能减耗,有利于保护环境;平摊采购、管理成本,成本大幅下降。

BIM技术是数字化建造的核心,而基于BIM技术的无缝连接风管预制加工技术必然是未来安装行业的发展趋势。而随着工业程度不断提高,我们对于生产组建的质量要求与精度要求也在不断提高,因此在现代建筑设计中,流水线生产工业也是现今BIM技术的应用方面之一。
