BIM机电模型创建及优化流程——管综优化阶段
经过翻模之后的模型需要进行一次碰撞检测,并将碰撞检测结果导出成ECXEL表格文本,作为阶段性的成果。
实际在优化中并不需要这份碰撞报告,需要根据土建模型以及业主方的要求进行优化。

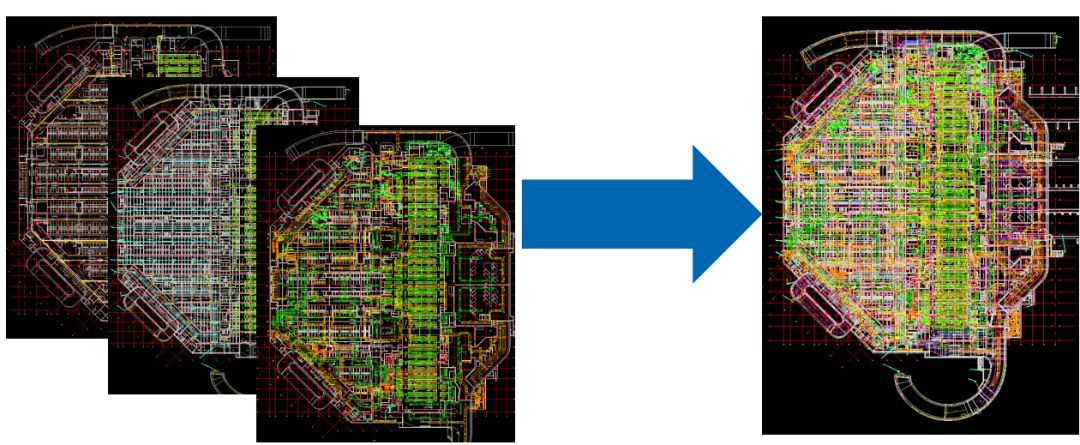

在管道综合布置中可以从以下几方面去考虑优化方案:
1)在净高允许的条件下,风管可以降低高度,风管顶部和梁底留出250mm左右的空间,以便让水管和桥架可以贴梁底通过,从而不需要翻弯。
2)水管和桥架在平面空间允许的情况下,管中心对齐布置,水管集中排布,桥架集中排布。在排布中要事先考虑支架的安装空间。
3)如果车位不做机械停车位,地下室车道上空的管道尽量往两边的车位上移,这样车道视觉上会显得很开阔,同时也最能体现管道优化的效果。
4)水管,桥架遇风管向上打弯布置,总体避让原则是小管让大管,有压让无压。
5)喷淋主管与其他压力管可以中心下移200mm,以便支管布置,主管绘制在成排管线最外侧。
确定优化方案,BIM团队进行了小组讨论,同时有总工室专家全程指导。对于有分区域或分专业优化的项目,大家有一个统一合理的优化原则,会便项目优化的协调与整体性。
管线优化完成之后,需要进行碰撞检查,将模型中的碰撞全部解决。
以上优化完成之后,作为一个阶段性成果提交业主、设计审核,审核通过之后,可以进行下一步优化工作。
下一步优化工作是针对业主的最新需求和设计院的最新调整,并进行综合支架的添加和喷淋支管的绘制。
综合支架布置时尽量安装在梁的侧边,从受力上更科学。水管的综合支架间距5.5米,桥架综合支架间距2.75米。
喷淋支管需要重新建一个单独模型,将管道综合优化模型中的喷淋主管链接到新的模型文件中,绑定。在新的模型文件中绘制喷淋支管,由于优化之后,喷淋主管的位置会有变化,部分支管的连接管径大小需要根据喷头数量进行调整,但是不能超过规范要求,即同一支管连接的喷头数量不能大于8个。
以上的优化工作全部完成之后,需要把土建模型,管线综合模型,喷淋支管模型整合在一起,做一个漫游文件。
在漫游文件的演示中,由BIM小组成员和总工室专家进行再次检查,对局部的碰撞点以及可以继续优化的部位,进行标注,记录下该部件的ID号,返回到模型中继续进行优化调整。
