BIM工程师管控要点有哪些?BIM模式下的项目设计管控要点

发布:中文网小编3号 浏览:6050人 分享
发布于:2020-04-27 16:21

    来源丨万达BIM官微WANDA-WDBIM

    作者丨万达商业地产总裁助理兼设计中心总经理尹强

    “BIM总发包管理模式”颠覆了传统的不动产开发建设模式,使项目设计管控发生了巨大的变化,为配合下半年项目试点的顺利推进,本次对项目设计管控要点进行讲解,以便于项目四方顺利地从“总包交钥匙模式”过渡到“BIM总发包管理模式”。

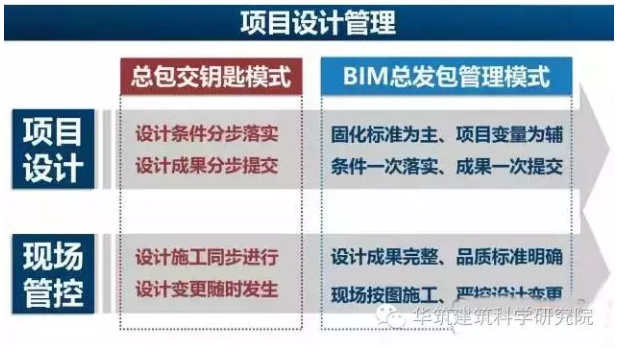

    在了解了总包交钥匙模式与BIM总发包管理模式在项目设计管理上的差别后,我们来看看,BIM总发包管理模式下的项目设计管理工作。

    一、项目设计


    ■项目类型

        判定方法:使用模型检查插件对项目单体平面标准版平面进行比对,计算平面吻合度判断项目类型。

        判定原则:全标项目平面吻合度100%,类标项目平面吻合度≥65%,非标项目平面吻合度<65%。

    ■计划模块

        不同的项目类型对应不同的计划模块,根据项目类型选定计划模块,确定设计周期。

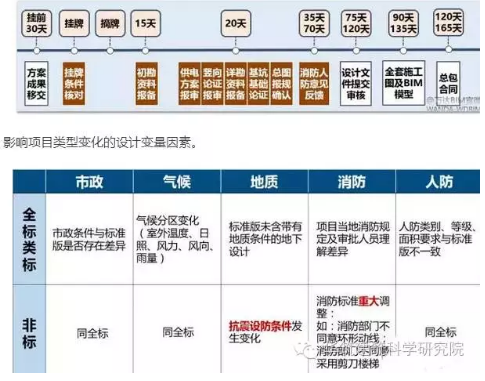

        全标项目与类标项目的计划模块周期为135天,非标项目的计划模块周期为180天。

        项目阶段划分及职责方

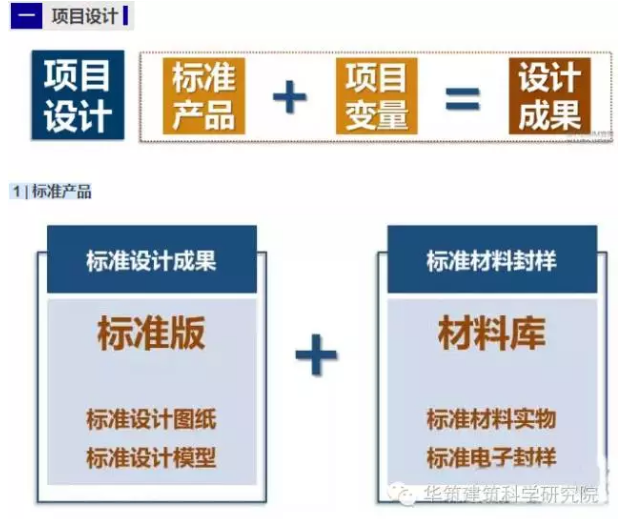

        标准产品是项目设计的基础,万达总部对标准产品进行统一管理。

    二、项目变量

        变量设计是根据项目设计边界条件对已选用的标准设计成果(BIM模型及施工图)进行调整的过程。

        变量阶段划分

        项目变量分为规划变量和设计变量,规划变量在项目规划阶段落实,设计变量在项目设计阶段落实。

    ■标准变量清单

    基于标准产品,针对实际项目中可能存在的变量对各地项目公司进行了调研,总结归纳出市政、气候、地质、消防、人防5大类变量,需要在设计过程中根据实际项目条件进行设计成果的调整。

    ■项目设计条件

    设计总包与项目公司前期成立联合调研小组;对存在变量进行准确梳理,形成项目变量清单。

    项目公司提早与政府部门沟通标准方案。

    摘牌文件中得规划条件应与前期方案成果的规划条件相吻合。

    标准版设计成果中已包含标准版消防设计专篇,项目管理中心提前与省级消防部门进行沟通。

    ■项目变量清单


    落实设计变量的对应节点。

    消防是变量的重点管控内容。

    项目变量是项目设计的核心,项目公司、设计总包是变量设计的责任部门。

    三、设计成果

    全套施工图及BIM模型一次性移交。

    ■成果标准

    设计总包按万达BIM模块计划节点要求提交设计成果,成果应包含:二维图纸、材料封样及项目BIM模型。设计成果提交前设计总包应完成对全部设计成果的自查。成果标准及深度应满足设计总包合同中成果要求的相关约定。

    ■成果审核

    设计总包自查后的设计成果经模型检查插件验证合规性后上传至BIM平台,提交至项目公司、工程总包、工程监理、设计中心、成本部及第三方查图机构进行审核。各方审核意见提交至BIM平台,设计总包根据意见完成对设计成果的修改。

    ■成果移交

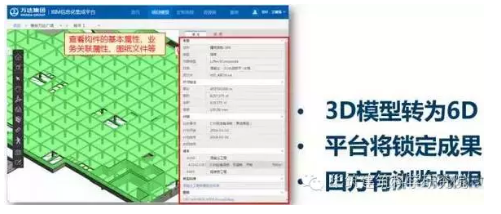

    设计总包是成果移交发起部门;项目公司是成果移交审核部门;设计中心是成果移交审批部门;设计中心审批后移交相关部门;工程总包由项目公司负责移交。审批通过的设计成果上传至BIM平台,进行业务信息挂接。


    成果移交后30天内,完成成本算量、签订工程总包合同。

    万达建模标准涵盖了成本算量需求,BIM模型移交后,可通过插件实现成本的“一键算量“;成本控制部依据设计成果签定项目施工总包合同(总价包干)。

    1、按图施工


    固化标准产品使项目设计工作更加精准有效;运用BIM技术提高设计成果质量,图纸模型对应,清晰直观便于实施;项目设计的现场管控首先要确保按图施工!

    2、品质管控

    设计中心负责编制品质手册,进行品质考核;项目公司是现场品质管控责任部门;设计总包协助项目公司根据重点检查点位进行检查,并跟踪整改上报;工程总包负责对分包实施品质进行管控。

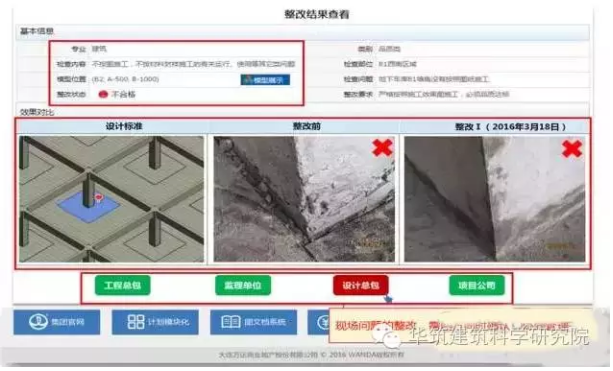

    基于BIM模型的品质管控,使用构件分类编码可将检查结果与模型进行关联,检查结果对比上报;基于BIM信息化集成平台,建立质量监管体系,质量管控可视化、信息化;基于BIM信息化集成平台,实施成果品质情况四方通报、一票否决。


    3、变更管理

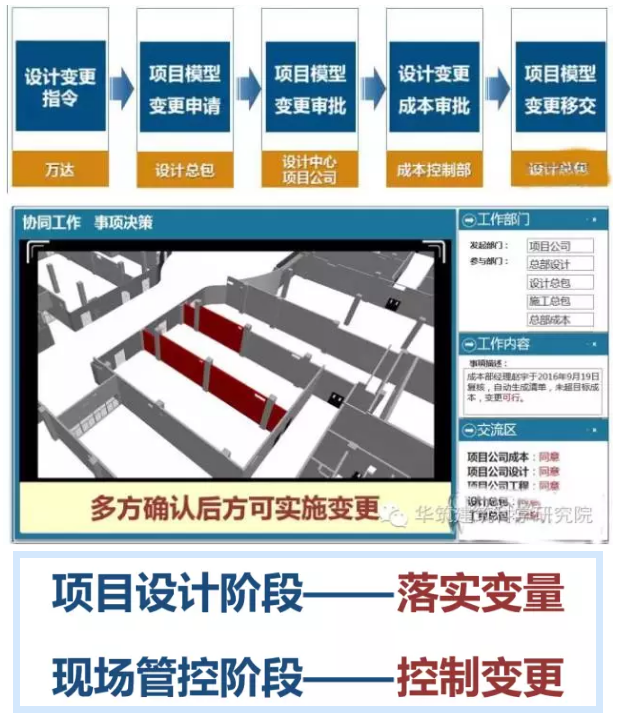

    先审批、后实施

    设计变更必须先发起并审批完成“设计变更申请流程”后方可实施;由变更提出部门发起设计变更申请流程通过后,在BIM工作平台上同步完成BIM模型、计划节点、成本核算等相关变更确认;变更成果模型落实,平台记录;最终模型与现场交付完全对应。

    设计变更流程
