BIM技术在工程施工中的深化管理(5)管控

发布:中文网小编 浏览:1249人 分享
发布于:2020-04-21 12:04

安全质量监控

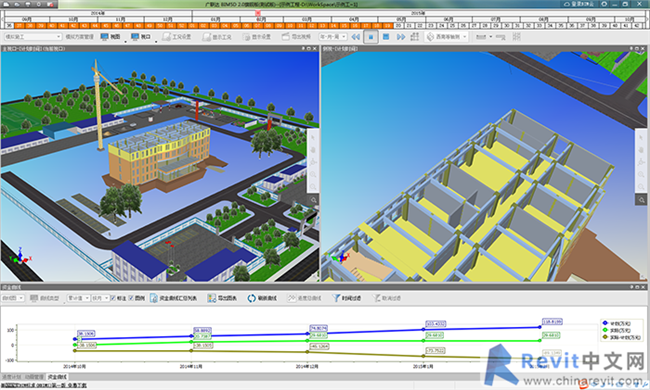

根据项目前期BIM总体计划安排中所列的职责,现场施工人员可以通过基于BIM系统的手机移动端应用拍摄现场施工质量、安全防护、施工节点和进度等内容,并将有疑问的施工照片通过手机移动终端上传到BIM系统中。目前,可将已上传的上百张照片与BIM模型中相应的内容作对比。另外,在安全、质量会议或生产例会上,可以通过BE客户端查看出现的问题,并与现场沟通,从而确定相应问题的处理方法,以避免因为语言表达或文字描述不清而引发的争论。这样做,不仅提高了工作效率,还为现场管理提供了重要的图像依据,形成项目质量、安全等方面的资料库。


工程量成本管控

利用BIM模型可以为工程提供项目计划工程预算数据,同时,还可以快速提供支撑项目各条线管理所需的数据信息。

在工作过程中,项目部会有3份工程数据,即招标清单数据、BIM模型数据和实际施工数据。如果不能精确核对这些数据,将会阻碍施工过程中的提量和最终工程结算工作的顺利进行。鉴于此,必须合理利用BIM模型中的数据,与工经部核对招标清单量差,降低预算部门错算、漏算等问题发生的概率,与工程部比较现场实际用量,控制材料计划,同时,也能为BlM模型数据的使用提供保障,使各部门的问题都能通过提前核对来解决,从而协调统一施工过程中的数据应用情况。

经过全专业的多算对比、核查,在确保数据准确度的基础上,整理、归纳出招标清单工程数据错、漏、少算的问题,为项目签证提供依据。

在此次量差对比中,具体的分部分项工程有一部分量差特别大,它们最终会影响工程造价工作。例如,大学生活动中心项目矩形柱部分的招标清单量为1137.921m3,模型工程量为1349.18m3,相差211.259m3,一次结构的混凝土量差主要集中在这个部分。而吸声内墙面的招标清单量为789.9m2,模型工程量为4044.27m2,相差3254.37m2,招标量与我方模型算量相差数倍。由此可见,招标清单中装饰部分的算量误差极大。对于全玻幕墙MQ14,原有清单招标量中并没有这一项,而模型工程量却达386.15m2。这就意味着,招标清单中存在漏项的问题。鉴于此,相关工作人员要在原有清单的基础上将详细的算量补充完整,尽可能精确模型算量。
