BIM技术在工程施工中的深化管理(3)模拟

发布:中文网小编 浏览:1396人 分享
发布于:2020-04-21 11:45

高大支模查找和模拟

高大支模关系着整个项目的质量和安全,它是需要专家论证的重要施工方案。在梁板高度大于8m、梁搭设跨度大于18m、线荷载大于20kN/m的位置,BlM系统可以准确找到需要进行高大支模的区域,如图8所示,并准确定位。筛选出高大支模区域后,工程部人员就可以针对高大支模区域编制专项施工方案,以供专家论证。该项目共筛选出高大支模区域66处,其中,一层12处,二层26处,三层11处,四17层处。表1为高大支模区域统计表。


通过对高大支模区域的筛选,可以完成以下两方面的工作:

①准确、全面、直观地找到高大支模的位置,以方便施工管理人员编制专项施工方案;②利用BIM模型辅助技术交底工作。

二次结构施工方案模拟和材料管控

二次结构施工方案模拟是将建立好的土建模型导入BIM系统中,利用施工软件中的墙体编号功能为每一面墙有序编号,并将编号墙体依次按照设置的砌体规格、种类和灰缝大小等排布,从而得出相应编号墙体各种规格砌体、砌筑砂浆用量的排布图,最后形成项目。在此,可以按照编号墙体砌体用量来指导相应砌体施工。图9为砌体的精确排布情况。

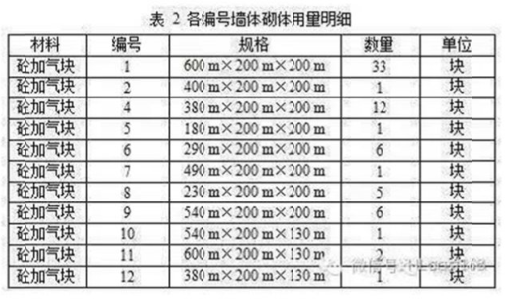

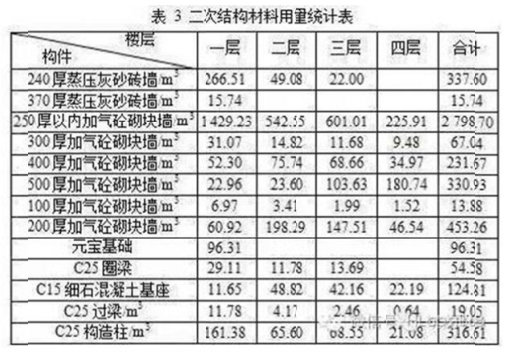

在此工程中,可以利用BIM系统精确控制二次结构使用量。其中,二次结构材料蒸压灰砂砖共计353.34m3,加气砼砌块3428.34m3,加气砼板467.14m3,元宝基础96.31m3,C25圈梁54.58m3,C25过梁19.05m3,C25构造柱316.61m3,C15砼基座124.81m3。表2为各编号墙体砌体用量明细,表3为二次结构材料用量统计表。



对于构造柱定位,可先在BIM模型中模拟构造柱,然后利用BIM系统动态剖切平面图,并导出平面图指导现场构造柱的定位工作。
