BIM5D资源曲线怎么提取?BIM5D如何进行资源均衡优化?
合理的进度计划安排应保证施工过程中资源均衡的消耗,避免劳动力资源、材料、机械大进大出。在传统的进度计划安排中,常用进度计划软件Project,其可以统计施工过程中的资源消耗情况,但是需要手动为每道工序分配资源,比较繁琐。而BIM5D只要完成进度计划、预算文件与模型构件的关联,则可以自动统计任一时间段的资源曲线或柱状图,根据资源曲线可以清楚的判断进度计划安排的是否合理,完成资源均衡优化调整,为项目成本管理提供一个合理的BIM5D成本信息库。
资源曲线在施工模拟页签下,在视图中可以调出。资源曲线统计的资源量可以在模型资源量和预算资源量两者中进行选择。模型资源量,是算量模型中每个构件的工程量,BIM5D中导入了土建和钢筋算量模型,所以只有混凝土量和钢筋量。因为在BIM5D中将清单与其对应的一类构件进行了关联,而清单中根据实际施工套取了相应的定额,所以每个构件也分配了定额中的人、材、机等资源,预算资源量也就是构件对应定额中的资源量。

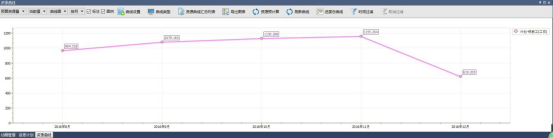

提取资源曲线首先要选择资源量类型,以及在曲线设置里选择需要提取的资源类型即人、材、机等,然后进行资源预计算,最后选择需要分析的时间段并刷新曲线,这样可以看到动态的施工模拟以及随之变化的资源量。
因为进度计划中各项工作开始的时间差异,以及对资源需求的差异,导致在工程周期内出现对资源需求的不均衡性。为调整资源需求,保证资源尽量均衡,在总工期一定的条件下可以推迟一部分非关键工序的开始时间(推迟的时间不能超过总时差允许的范围),以减少某时段内的资源供应。根据资源曲线,找到资源高峰和低谷的位置,尽量推迟资源高峰附近非关键工作的开始时间,或者延长非关键工作的持续时间,将非关键工作的部分共享资源调到关键工作上,减少该时间段上的资源需求量。而对于资源曲线中的低谷,可以在工艺允许的前提下尽量搭接施工。
