施工综合管理云平台CivilStation Construction(CSC)基于BIM技术、GIS技术、实景建模技术与物联网等技术,实现工程项目建设阶段的可视化、数字化,将项目管理过程从平面转向立体、静态转向动态、封闭转向协同共享,完成工程质量、进度、投资、成本等的综合管理和互通。

项目概况

湄潭至石阡高速公路工程(以下简称湄石高速)是《贵州省高速公路网规划(加密规划)》项目之一,同时是《贵州省交通运输“十三五”发展规划》的重点实施项目,项目总投资178亿多元,建设工期3年。

湄石高速途经遵义市新浦新区、湄潭县、余庆县、凤冈县及铜仁市思南县、石阡县等五县一区。整个项目包括主线和新舟机场联络线两部分。湄石高速主线起于湄潭县黄家坝镇岩孔坝村,止于石阡县北的龙洞枢纽互通立交。路线全长93.634公里,联络线路线全长18.600公里,高速全长约111.9公里。全线主要工程包括互通式立交十一处、河闪渡乌江特大桥和四个特长隧道。

▲湄石高速项目渲染图

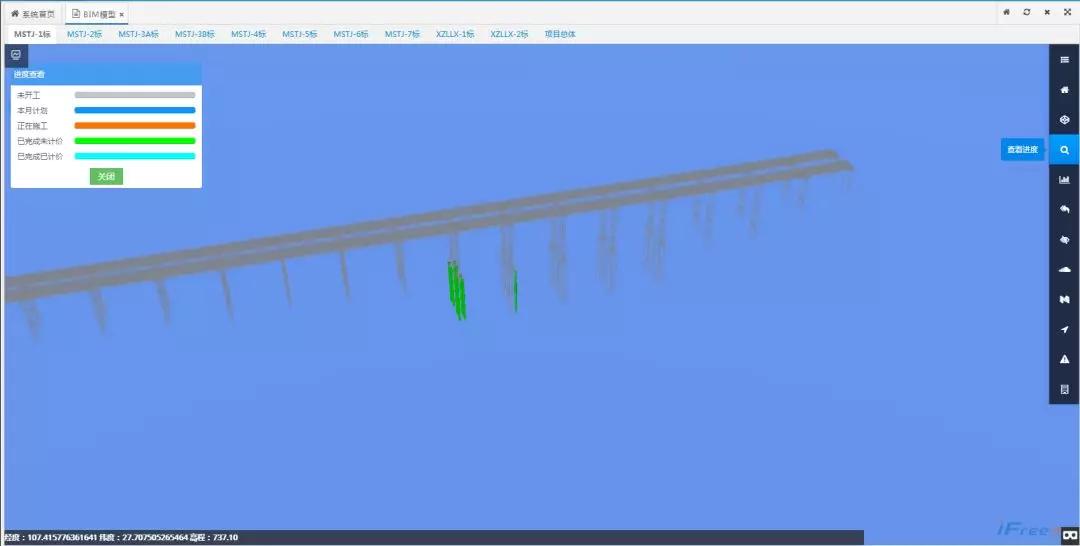

▲BIM模型查看进度

实施难点

湄石高速工程的主要结构物包含桥梁、隧道、路基,其中60%以上是桥梁和隧道。该项目中超过113公里涉及拆迁工作,施工过程中需要对十个标段进行管理。为保障高速建设能够顺利进行,全线进行三维设计和施工管理。项目实施面临诸多难点:模型量大、建模复杂,结构物繁多;施工基础数据量庞大;拆迁范围的控制、拆迁进度的复杂管理等。

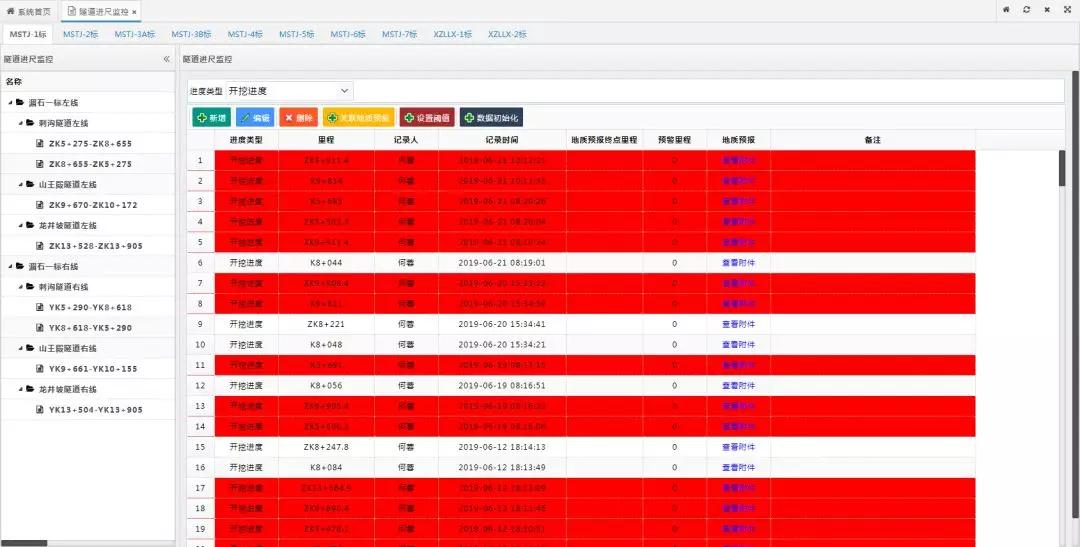

▲征地拆迁施工进度对比与属性查看

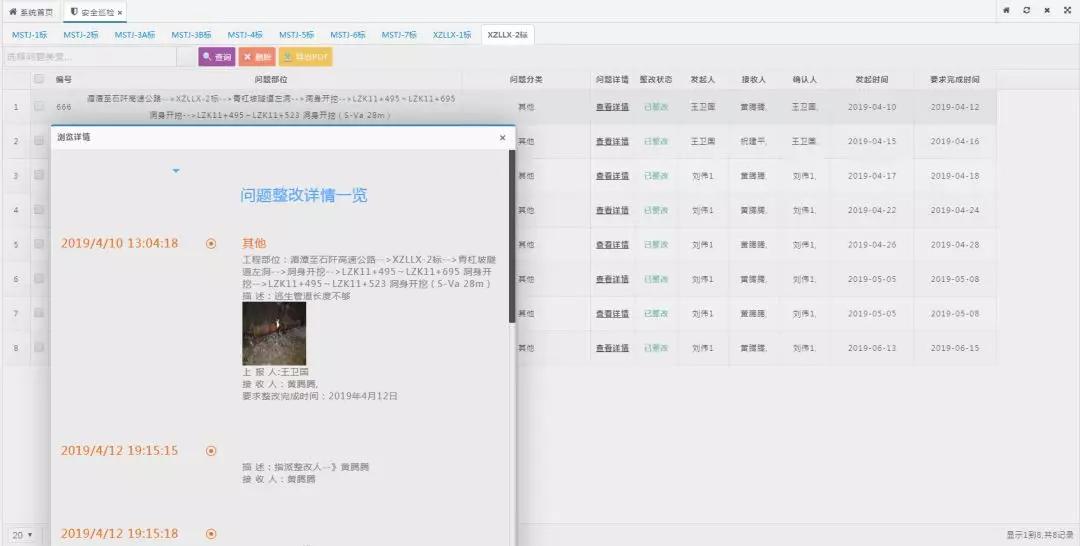

▲工艺报验详情浏览

方案实施

湄石高速工程使用 Openroads Designer、PowerCivil、MicroStation CONNECT、正向设计BIM软件CiviStation Designer(CSD)完成三维设计。施工管理采用施工综合管理云平台CivilStation Construction(CSC)将管理数据与模型数据进行系统集成,然后进行项目过程控制及数据分析,为管理者提供决策依据。

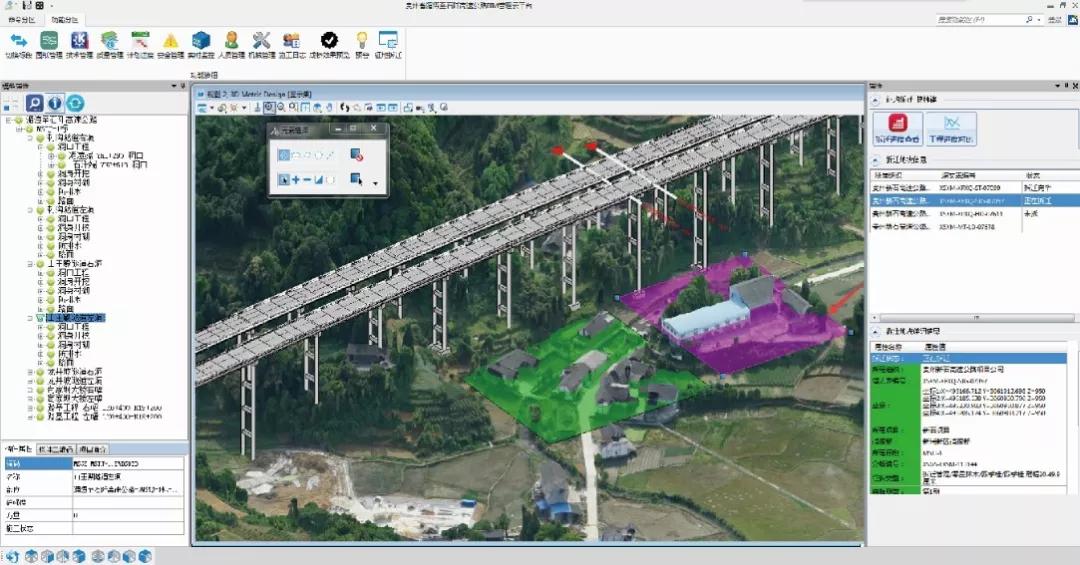

为应对征地拆迁挑战,项目利用MicroStation CONNECT实景环境,对拆迁地块进行三维标示,分析拆迁物与设计构造的关系,与实际施工进度和计划进度进行对比,使拆迁进度最大限度满足施工进度要求。

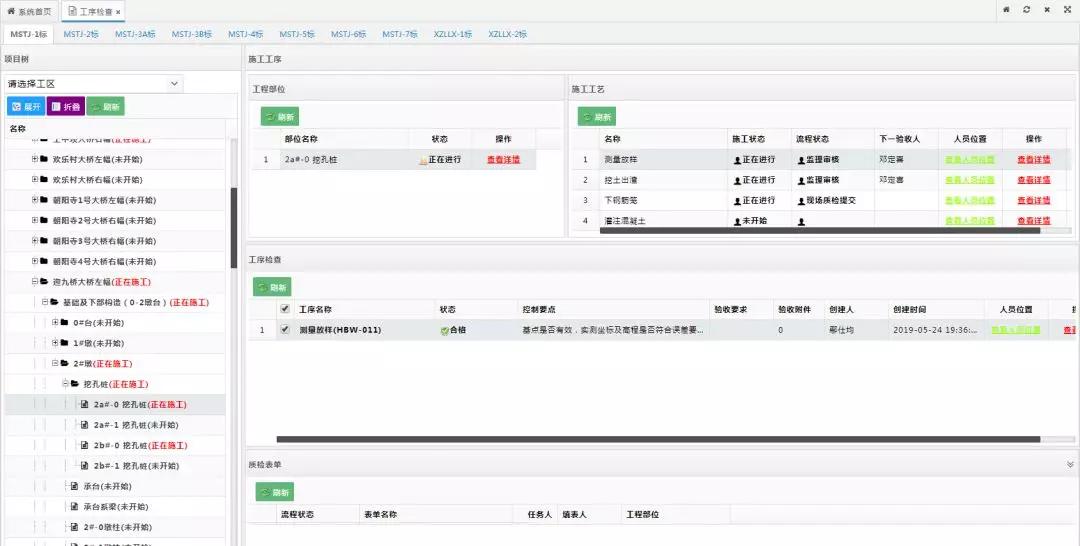

▲安全巡检汇总及详情查看

▲隧道进尺监控及预警提醒

应用价值

湄石高速工程项目采用了 Bentley先进建模软件和跨世纪(KSJ)正向设计BIM软件(CSD),提高了建模效率。同时,项目使用了基于云技术、GIS技术、互联网技术及IoT技术于一体的施工综合管理云平台(CSC)服务于各参建方。施工综合管理云平台(CSC)以项目为管理单元,横向贯穿各方责任主体,纵向贯通项目单元至企业管理层,使管理数据无缝衔接,有效提高了项目智能化管理水平,并为后续数字化移交奠定基础。

跨世纪(KSJ)打造正向设计BIM软件CivilStation Designer(CSD)和施工综合管理云平台CivilStation Construction(CSC),实现了设计平台与施工管理平台的联通,从根本上提升BIM产品对中国用户的价值。

BIM技术是未来的趋势,学习、了解掌握更多BIM前言技术是大势所趋,欢迎更多BIMer加入BIM中文网大家庭(http://www.wanbim.com),一起共同探讨学习BIM技术,了解BIM应用!
