navisworks算量教程:巧用Navisworks配合13清单和09定额解决算量问题
文章来源:柏慕联创BIM服务 兴东向
这其实是2015年5月的研究,我想一年过去了,也没有它的用武之地,今天扫去它的尘土,愿我们的BIM走下神坛,注重实际的应用,造福广大没有什么投资又要做BIM的bimer们。看下效果:
navisworks的算量一直没有被重视,我个人认为主要由两个问题,国内的算量已经很成熟,以前搞算量的软件公司都搞bim了;国内的算量规则确实太复杂,然后navisworks没有提供本土化的东西。
今天,让我来给大家开拓一个新思路。

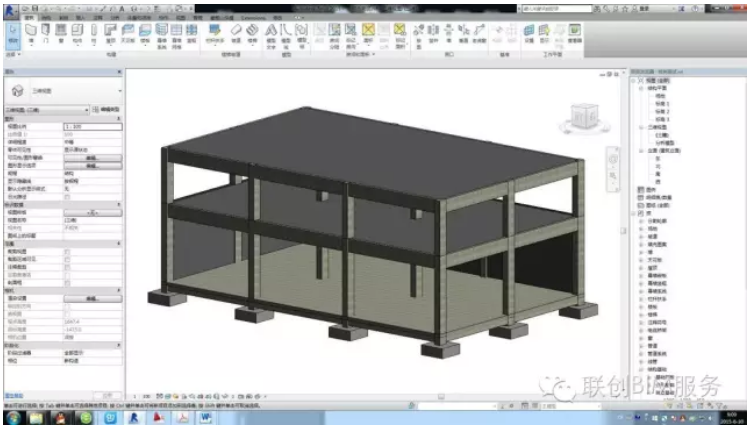

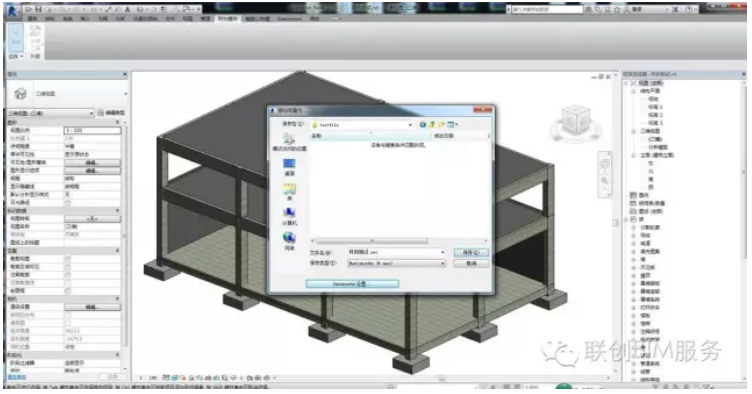

首先在revit中建立一个测试模型。就是常规的建模没有特别之处,如下图
导出到navisworks。

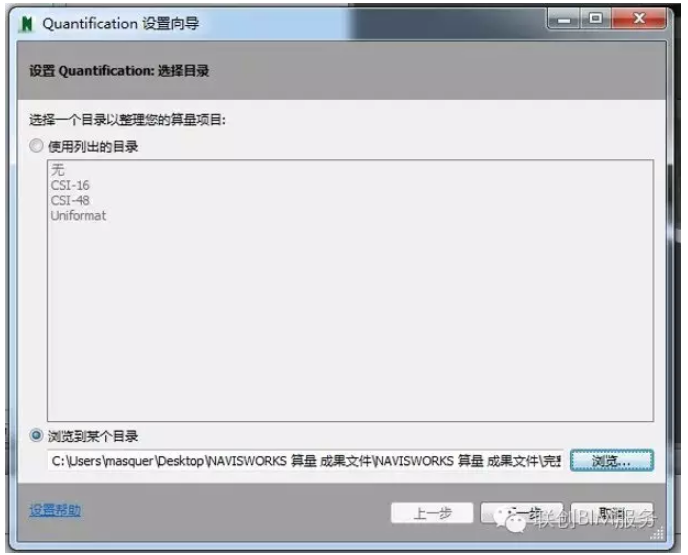

选择quantification,然后导入目录。(目录的制作后面补充说明)

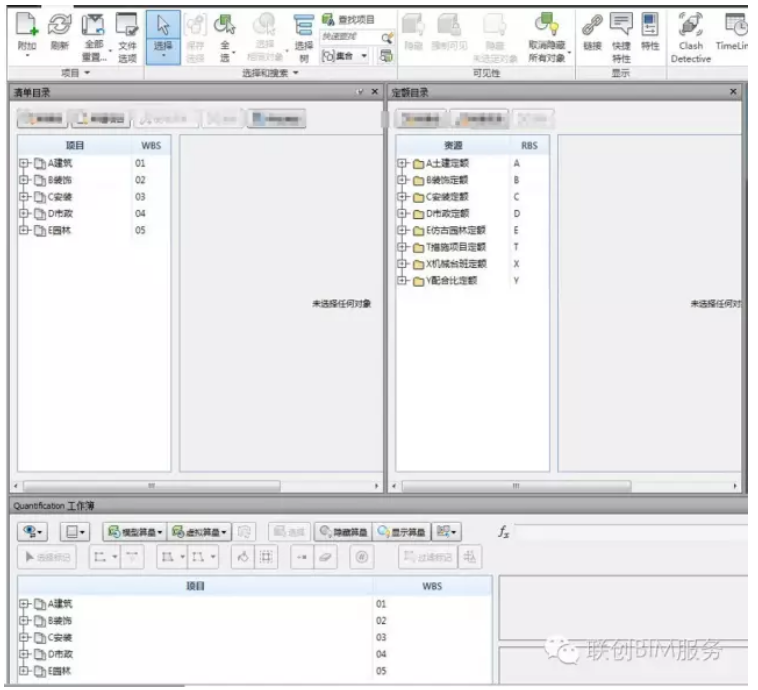

导入后,navisworks中出现了熟悉的清单和定额目录(所有子项都有的,是13清单,09四川定额)。作为一个bimer,你肯定会问?这几万条目录不会是你一个一个输入的吧?没错,不是一个一个输入的,文章末尾会介绍操作思路。如果你一个一个的输入了,可以导出保存。

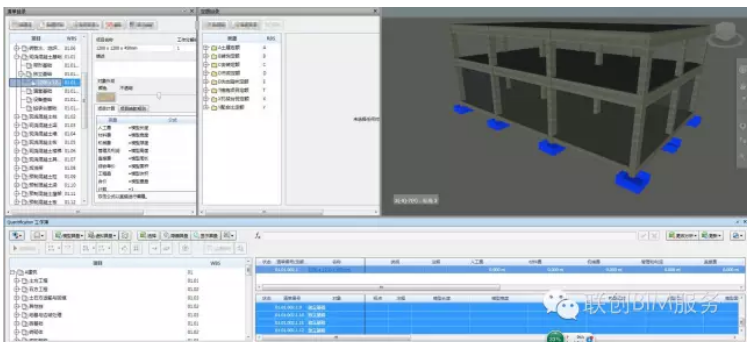

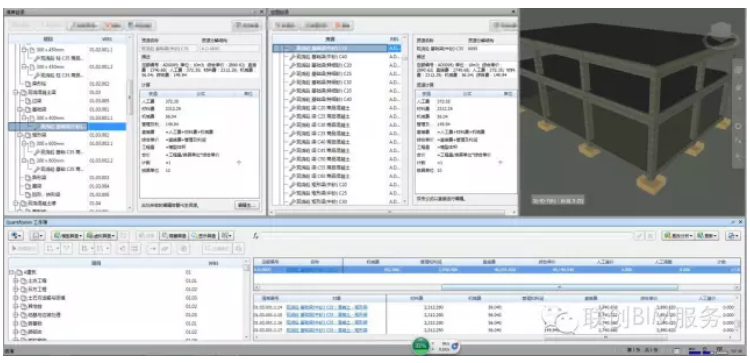

选择模型中的基础,找到基础的清单项,然后添加。(可以自动创建项,也可手动)。这个过程关键在于对于navisworks的选择方法的掌握,当模型较大的时候,视图选择的方式就很困难了,这时应该使用选择集,或者集合,带条件搜索等高级方式进行选择,几乎可以不看模型就选择到你想要的模型。

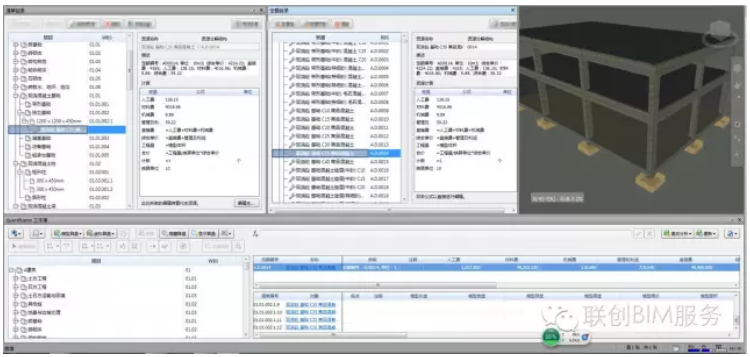

清单项全部挂接后,就可以开始处理定额项了。选择清单项,选择到合适的定额项,挂接。就这样一项一项挂架。每个定额项都有详细的计算公式,人材机费用均一目了然。
当挂接成功后,可以在最下面的工作薄中看到某一个定额项的费用,以及涉及的清单项费用。

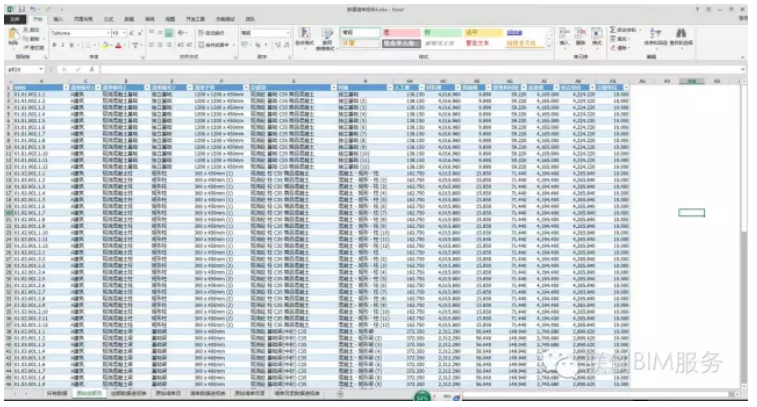

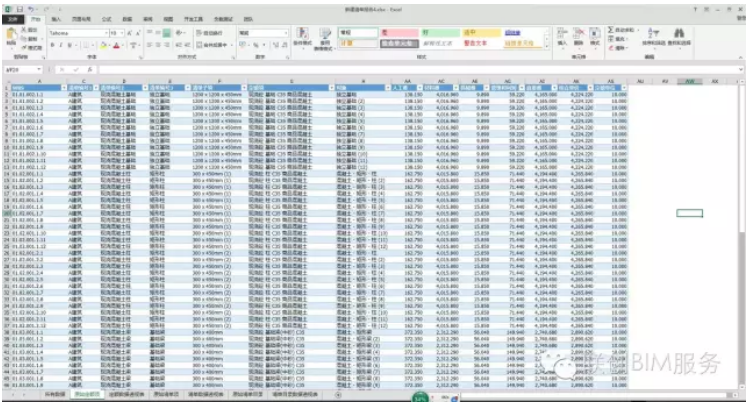

最后导出excel表格,navisworks已经默认的列出了多项数据表项。如下图,最接近清单项的统计方式。

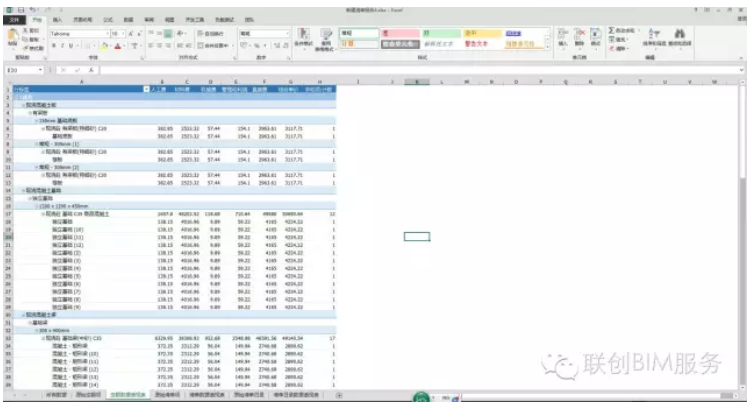

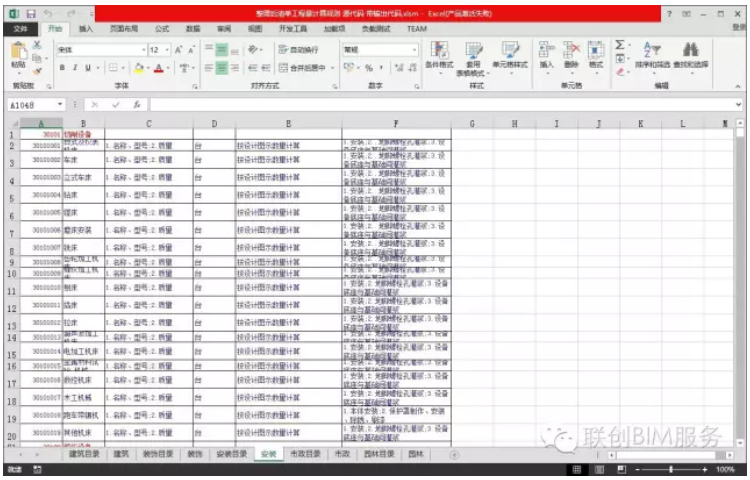

下图列出了清单编号的详细目录。
到这里本该结束了。但是我知道bimer们一定会问两个问题
第一:为什么我的navisworks长得不是你的这个样子?
答:因为我对navisworks进行了一些小手术,由于涉及修改配置文件,可能涉及法律问题,我就不告诉大家如何操作了。
第二:你导入的那个算量目录从哪里来的?
答:这个目录是我自己写出来的,很显然,必须去看navisworks的帮助文件,然后参照系统默认的目录格式来创造一个。
我是基于13全国清单,以及09四川定额来做的。具体格式自己去研究吧。

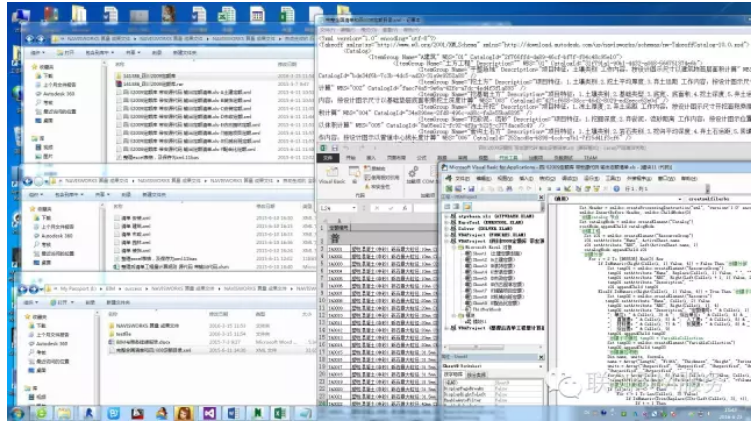

一开始,我打算手动一个一个输入进去,而且也这么做了,光是输入13清单我就输入了2天整的,定额那几万条我就无能为力了,后来又使用按键精灵脚本从excel一个一个来复制,后来因为navisworks的响应延迟问题,导致自动输入了两天,结果发现容易错行漏行等繁琐问题,最后下定决定vbscript编写了一段完整的代码,使用excel宏给自动输出了xml。

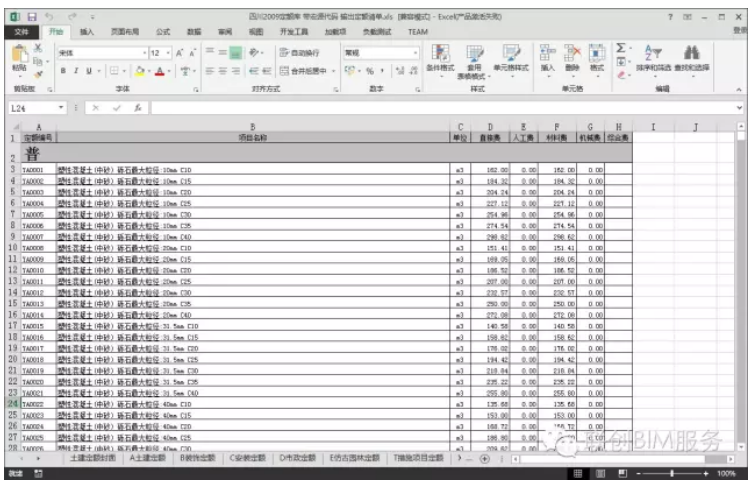

四川09定额电子版
全国13清单电子版
在excel文件中添加一个vbscript,宏代码的主要功能是按照navisworks的目录格式要求,把定额和清单的项目输出为xml格式文件。我是输出多个xml后再按格式要求进行合并的。最终成型的目录xml为33MB.代码不是通用的健全代码,所以就不粘贴出来了,免得有人喷我的代码格式不对齐,大小写不注意,未注释可读性差之类的。
Revit中文网作为国内知名BIM软件培训交流平台,几十万Revit软件爱好者和你一起学习Revit,不仅仅为广大用户提供相关BIM软件下载与相关行业资讯,同时也有部分网络培训与在线培训,欢迎广大用户咨询。
网校包含各类BIM课程320余套,各类学习资源270余种,是目前国内BIM类网校中课程最有深度、涵盖性最广、资源最为齐全的网校。网校课程包含Revit、Dynamo、Lumion、Navisworks、Civil 3D等几十种BIM相关软件的教学课程,专业涵盖土建、机电、装饰、市政、后期、开发等多个领域。
需要更多BIM考试教程或BIM视频教程,可以咨询客服获得更多免费Revit教学视频。
BIM技术是未来的趋势,学习、了解掌握更多BIM前言技术是大势所趋,欢迎更多BIMer加入BIM中文网大家庭(http://www.wanbim.com),一起共同探讨学习BIM技术,了解BIM应用!
相关培训
