BIM怎么做方案?一般项目的机电BIM深化执行方案

发布:中文网小编3号 浏览:1455人 分享
发布于:2020-08-21 16:04

    文章来源:BIMBANK

    BIMBANK导言:很多人都在学习BIM,也很多人都在用BIM,然而一套详细的机电BIM深化执行方案模板你们有吗?今天小编就请来了Soul为大家分享一套方案,请注意看哦!

    一、项目启动

    1.项目描述

    2.核心协作团队

    3.项目阶段/阶段性目标

    4.合同文档交付要求

    1)管线碰撞及综合分析报告

    2)净高分析报告

    3)模型(RVT+NWD)

    4)三维效果图(视点动画等)

    5)二维图纸(dwg)

    6)会议纪要等资料

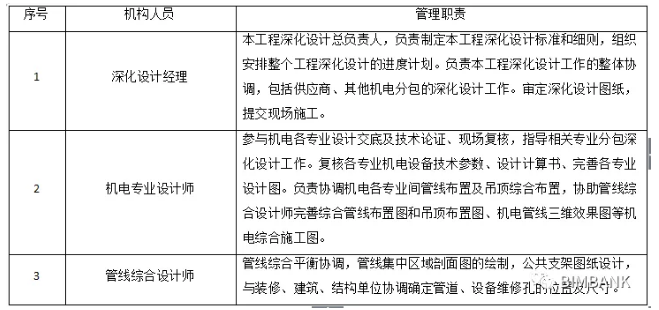

    5.BIM深化人员职责

    6.组织架构(根据不同项目具体确定)

    如:

    二、建模规划

    1.文件命名结构

    如:项目名称大专业子类模型_层数

    2.精度和尺寸标注

    1)模型应包括设计和施工所需要的尺寸标注。

    2)主要构件的精度和尺寸标注应满足施工图及施工深化图的深度要求。

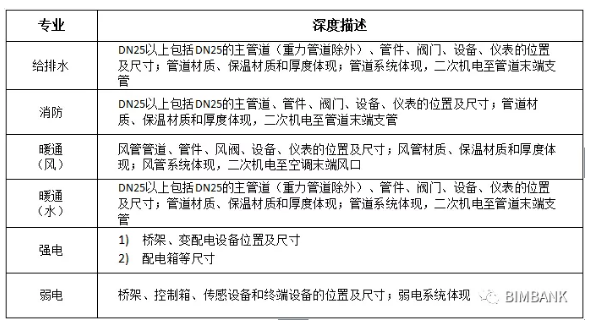

    3.建模详细程度

    应对项目模型做出具体的深度要求。如:

    4.项目原点

    项目各个专业模型,一定要选用相同的项目原点,方便以后各专业的协调。

    5.各个阶段模型

    1)设计阶段模型

    目标:

    a.真实反映设计图纸主管道

    b.检查各个专业系统

    c.生成碰撞检查报告

    d.完成设计交底

    2)施工阶段模型

    目标:

    a.真实反映施工需求,明确施工方案

    b.反映施工图深化状况

    c.明确净空

    d.明确施工主要问题

    e.保证模型与施工深化图纸一致

    f.收集施工信息

    g.通过BIM平台完成设计与施工的协调,完成施工交底

    3)竣工阶段模型

    目标:

    a.与施工现场一致

    b.与竣工图纸一致

    c.真实反映施工状况

    d.设备信息完整

    e.管线精确到末端

    6.流程

    7.模型对施工和运维的技术支持

    1)完成施工模拟,反映施工真实状况

    2)收集施工和运营信息,形成完善的竣工模型

    3)形成BIM各方作业平台,完成BIM协调

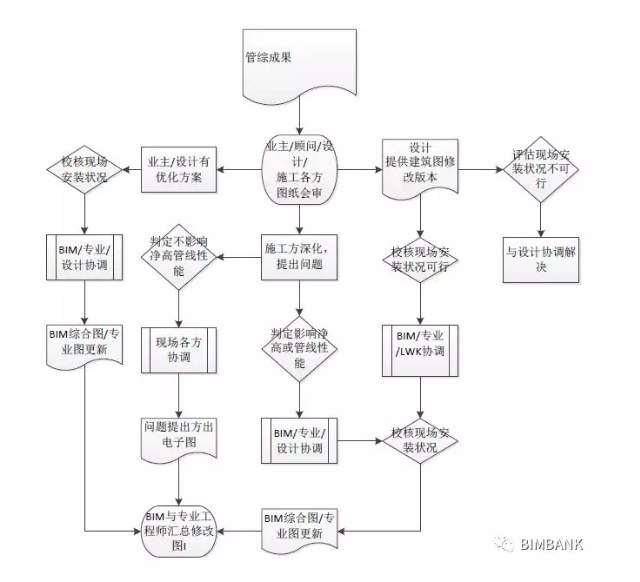

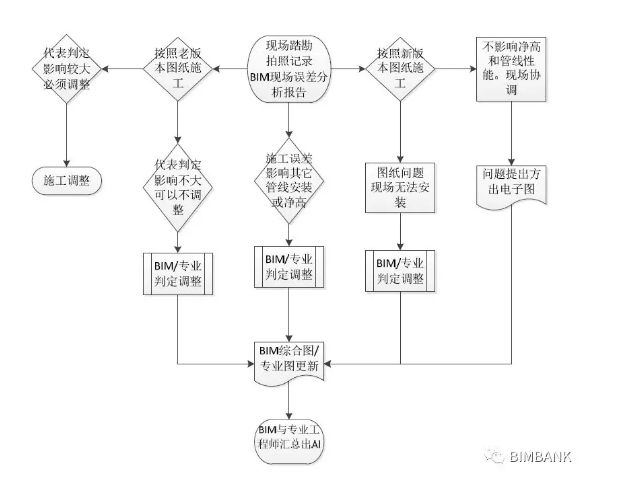

    8.建议施工现场安装质量控制流程

    三、协作和沟通规划

    1.信息收发

    项目中所有的电子通讯应该保存下来,作为项目档案的一部分。

    2.会议记录

    1)组织BIM协调会,进行会前准备,会中引导,会后总结。

    2)提供会议纪要。会议记录应包含:会议的时间、地点、出席者、讨论细节。

    3)其他不同类型会议,做好会议纪要,并归档。

    3.文档管理

    1)可以在BIM平台服务器中创建文件夹结构,然后根据权限设定,允许项目团队成员对文件进行上传、下载、编辑、标记和查看。

    2)BIM顾问来负责文件夹结构的建立和文件的维护。

    3)如果文件夹有改动,根据设置通知个人、小组或整个项目团队。通知应包含文件更新信息和更新者。

    Revit中文网作为国内知名BIM软件培训交流平台,几十万Revit软件爱好者和你一起学习Revit,不仅仅为广大用户提供相关BIM软件下载与相关行业资讯,同时也有部分网络培训与在线培训,欢迎广大用户咨询。

    网校包含各类BIM课程320余套,各类学习资源270余种,是目前国内BIM类网校中课程最有深度、涵盖性最广、资源最为齐全的网校。网校课程包含Revit、Dynamo、Lumion、Navisworks、Civil 3D等几十种BIM相关软件的教学课程,专业涵盖土建、机电、装饰、市政、后期、开发等多个领域。

    需要更多BIM考试教程或BIM视频教程,可以咨询客服获得更多免费Revit教学视频

l  BIM培训网校课程目录

l  Revit零基础培训教程

l  BIM项目实战训练营

BIM技术是未来的趋势,学习、了解掌握更多BIM前言技术是大势所趋,欢迎更多BIMer加入BIM中文网大家庭(http://www.wanbim.com),一起共同探讨学习BIM技术,了解BIM应用!
