BIM招标有什么要求?某项目BIM招标文件中的投标人要求

发布:中文网小编 浏览:2927人 分享
发布于:2020-08-21 15:05

一、技术服务范围及内容

中标人与招标人签订合作合同,中标人称作“乙方”,招标人称作“甲方”。

甲方委托乙方进行技术服务的内容及范围如下:

1.1技术服务的目标:

乙方根据甲方设计输入,创建项目的三维模型,完成达到甲方项目要求的建筑专业施工图设计(深度需满足《建筑工程设计文件编制深度规定》);提供项目的MEP建模及管网综合检查,并配合项目修改;提供基于Autodesk Revit的BlM技术培训,保证至少三名甲方建筑设计师能熟练掌握Autodesk Revit的功能使用及项目实施能力。

1.2技术服务的内容:

项目施工图设计

1>提供项目的样板文件:

2>使用Revit Architecture软件在本项目施工图阶段为甲方创建本项目的三维模型,完成施工图的技术指导及出图,确保在甲方要求的时间内完成图纸,并给各相关专业提供必要的辅助设计;a)乙方服务完成的施工图范围为:全部平面图、剖面图、立面展开图及筒体、楼梯、卫生间放大平面图、门窗表、房间装修表、所有节点大样的基础图。

b)乙方应严格遵守甲方提供的技术措施表创建模型,各个主要构造层应在模型中体现;应反映底层室外道路、硬质铺地;c)乙方应配合甲方施工图设计,提供所需的剖切过程图;d)乙方应严格按照甲方提供的图层样本文件(基于《中国建筑股份有限公司设计勘察业务标准CAD制图标准》,可根据项目要求增删)进行图层设置;

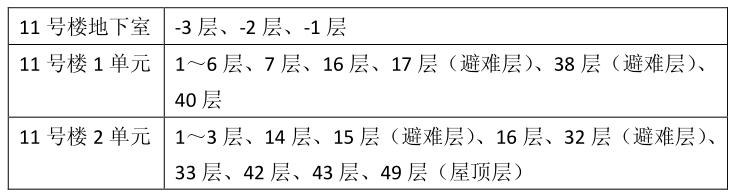

3>对甲方指定下列部位进行管线综合碰撞检查并出图:


4>管线综合碰撞检查补充说明:

a)管线综合所指楼层指整个楼层吊顶;b)阀门的细节不建模;c)碰撞检查的报告,导出为CAD、Naviswork

5>按照甲方要求制作并提供项目所需所有的族文件;

6>附送项目绿色分析(噪声、光环境、热工)的相关报告,并提供可执行的优化意见。

技术培训

1>项目启动时(视具体时间可提前进行),对Revit软件的发展进行介绍,并对制图流程及基本命令进行培训,配合甲方指定分工协作标准可提前进行;

2>项目设计过程中,对参与项目的7位甲方建筑师进行实践培训;在施工图结束后,提供为期10个工作日的Revit应用培训,培训内容为一个小别墅的方案设计及小高层住宅的施工图设计,使甲方建筑师能熟练掌握Revit软件的功能使用,并具备项目的实施能力。

二、技术服务地点及时间

乙方应按下列要求完成技术服务工作:

2.1技术服务地点:甲方办公所在地;

2.2技术服务期限:施工图设计周期约1个半月(2011年5月12日-7月05日)。

2.3关于服务延期的约定:因甲方或业主方愿意造成的设计周期延期,乙方设计周期顺延,延期期间服务方式由甲方双方协商约定。因乙方原因造成设计延期,视为乙方违约,违约金详10.3条。

三、甲方提供的服务环境

为保证乙方有效开展技术服务工作,甲方向乙方提供下列工作条件和协作事项:

3.1提供技术资料:

1>项目启动时的相关技术资料及参数;

2>项目进行中配合按时向乙方提供本项目设计必需的最新设计图纸和资料,以保证乙方准确理解项目的设计意图,按时完成合同服务内容及成果。

3.2工作硬件及软件:

1>满足实现本项目乙方参与人员的办公地点;

2>满足实现本项目乙方参与人员的计算机硬件;

3>满足实现本项目乙方参与人员的合法软件。

四、乙方提供的服务人员

4.1乙方应提供一名技术总监(一级注册建筑师,每两周至少一次到现场解决技术难题),

1名BIM技术经理,1名BlM项目经理,6-8名BIM中高级工程师参与项目。

4.2乙方应确保人员的连续性,不得擅自更换BIM工程师。如乙方原因更换BIM工程师应提前3日书面通知甲方,并获得甲方认可,否则视为违约。

4.3乙方派驻BIM工程师在甲方公司现场应有能力解决项目中遇到的问题,保证在24小时内向甲方提供解决方案。五、项目计划、进度及期限

本项目按工作内容分为下列五个阶段,服务时间、内容、成果、形式及人员详见下表:计划时间1个半月(2011年5月12日——2011年7月1日),时间及对应工作内容如有变更,甲方提前3个工作日以传真或电邮方式通知乙方.
