BIM工作站是什么意思?梅溪湖城市岛项目BIM工作站实施进展情况
引言:2015年8月24日,湖南建工集团梅溪湖城市岛项目BIM工作站正式起航,在集团BIM中心、一公司BIM分中心、项目部BIM固定工作站的共同努力下本项目的BIM工作逐步走向正轨并取得了一定的阶段性进展。
一、梅溪湖城市岛BIM工作站工作进度
1、Revit建模教培方面
根据《梅溪湖城市岛工程BIM工作站建立方案》的部署,BIM中心驻场工程师杨超以单栋小别墅建模开始Revit教培工作。截至9月1日,项目部工作站成员已完成单栋小别墅建筑建模及结构建模,熟悉和掌握Revit基础操作。

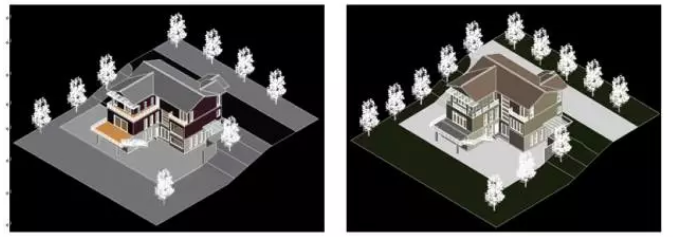

项目部BIM固定工作站成员小别墅Revit建筑模型成果
2、模型建立方面
本项目主要分为螺旋体钢结构、服务中心、入岛桥及人行桥四部分,均为异形结构,设置了大量斜柱、变截面梁,结构复杂;构件的角度、截面多样;且设计图纸零散、设计变更量大;且需整合螺旋体Tekla钢结构深化模型;给模型创建带来一定的难度,BIM中心流动工作站为保障后期应用,克服诸多困难完成了城市岛项目的模型建立。
项目部BIM固定工作站成员在熟悉Revit建模的基础上,由教培阶段过渡到结合项目实际的操作阶段,完成服务中心Revit建模。由于服务中心是异形建筑,其中有很多的异形柱、变截面梁、弧形屋顶等。因模型完成后将会应用到测量放样上,所以在建模时必须要保证每个构件定位精准。
服务中心Revit模型
(1)整合螺旋体Tekla钢结构深化模型。通过Tekla模型转换IFC格式,再导入到Revit中。由于Tekla模型构件多,在转换成Revit模型后体量很大,在整合时需要花大量的时间去对模型进行定位。

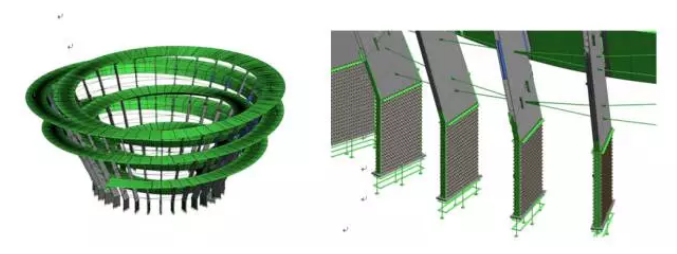

螺旋体钢结构Revit结构模型

(2)完成项目所有建筑物Revit建筑建模,服务中心、入岛桥及人行桥的Revit结构建模,并对模型进行整合。

Navisworks整合模型
Revit模型导入Lumion中展示效果图
(3)完成项目施工区域的场地布置模型。

Revit场地布置模型
3、模型建立过程中提前进行图纸审查

通过模型的建立,于9月13日对模型进行了Navisworks碰撞检查。发现了承台标高高于地坪标高20厘米,人行天桥斜柱及基础与服务中心顶板、基础发生碰撞。目前该部分还未施工,BIM工作站提前发现图纸问题汇总到项目部,为项目部避免工期损失,为业主减少返工成本。目前图纸审查工作还在继续进行,将和碰撞报告一起提交,本次只对重大问题示意:
二、下一阶段的工作重点和部署
9月2日集团BIM中心石拓带队来项目部考察BIM工作站实施情况,集团BIM中心流动工作站及项目部BIM固定工作站9月15日后着重开展以下几个方面的工作:
1、集团BIM中心流动工作站指导项目部BIM固定工作站完成广联达土建算量、云模型检查、广联云平台提量工作,协助项目部对内成本控制、对外办理好结算。
2、集团BIM中心流动工作站指导项目部BIM固定工作站完成广联达安装算量、Revit多专业合并、碰撞检查工作。
3、集团BIM中心流动工作站指导项目部BIM固定工作站完成施工场地布置、临建工程量清单查看及输出工作。
4、集团BIM中心流动工作站指导项目部BIM固定工作站完成高支模、脚手架模块化布置、生成计算书、施工方案等工作。
5、集团BIM中心流动工作站与项目部BIM固定工作站协同参与基于BIM的测绘机器人集成应用,结合项目实际,着重对异型钢构的精密测绘进行攻关。
三、工作小结
通过梅溪湖工作站前期的实践,BIM流动站+BIM固定站的模式使大家统一了思想,项目部对BIM的认识也得到了显著的提高,取得了一定的阶段性进展。但我们应当清醒的认识到与BIM应用的路还很长,抓紧时间由教培阶段过渡到现场应用阶段,真正做到理论与实际相结合,把BIM应用落实到实处,以发挥其最大的功效。
