BIM技术案例:长兴县名仕府项目BIM实施情况
一、项目概况
工程名称:长兴县名仕府项目
工程地点:湖州市长兴县画溪大道与玄坛路交叉口
建设单位:湖州市佑成置业有限公司
工程概况:工程总建筑面积187178.08㎡,其中地下总建筑面积52502.65㎡,地上总建筑面积132017.02㎡。抗震等级三~四级;抗震设防烈度六度;地下一层,地上单体14幢,1#~5#楼10层,6#~8#楼17层,9#、11#、14#楼25层,10#楼26层,12#、13#楼32层,物管用房2层。
结构类型:地下室及物管——框架结构,1#~3#楼——框架剪力墙结构,6#~14#楼——剪力墙结构。
二、工程进度

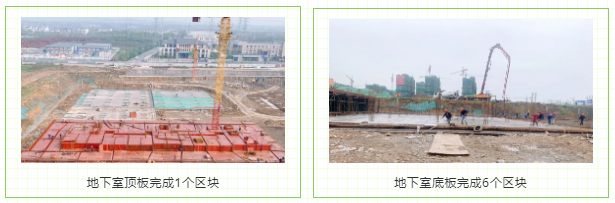

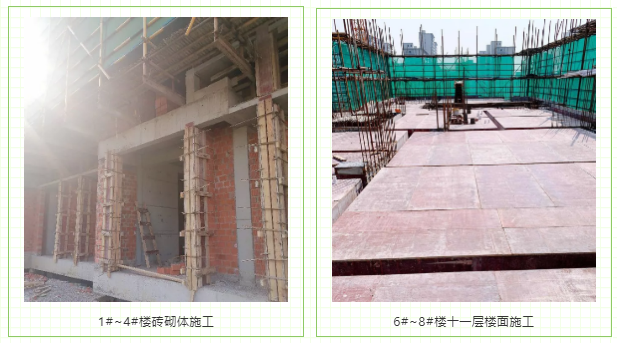

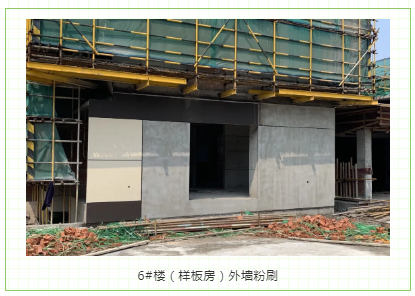

截止到5月底,一期1#-5#楼单体已全部结顶,砌体墙也基本砌筑完毕,6#-8#楼单体浇筑至11层。二期地下室顶板浇筑完成1块,底板还剩余8块未浇筑。
一期
二期
三、模型展示

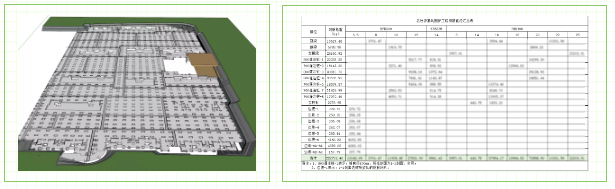

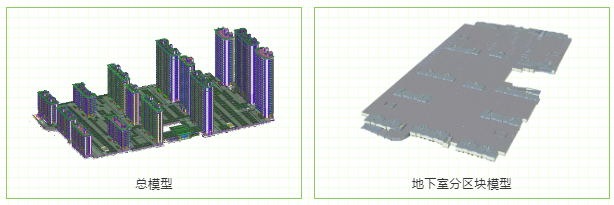

在图纸会审前,BIM人员根据图纸建立模型,许多二维图纸中难以发现的问题将更直观地呈现在三维模型当中,有助于图纸会审的展开,减少施工过程中图纸的变更,保障了施工的顺利进行。利用模型还可轻松地将各种工程量进行提取汇总,帮助项目部有效地进行材料管控。
四、BIM应用情况

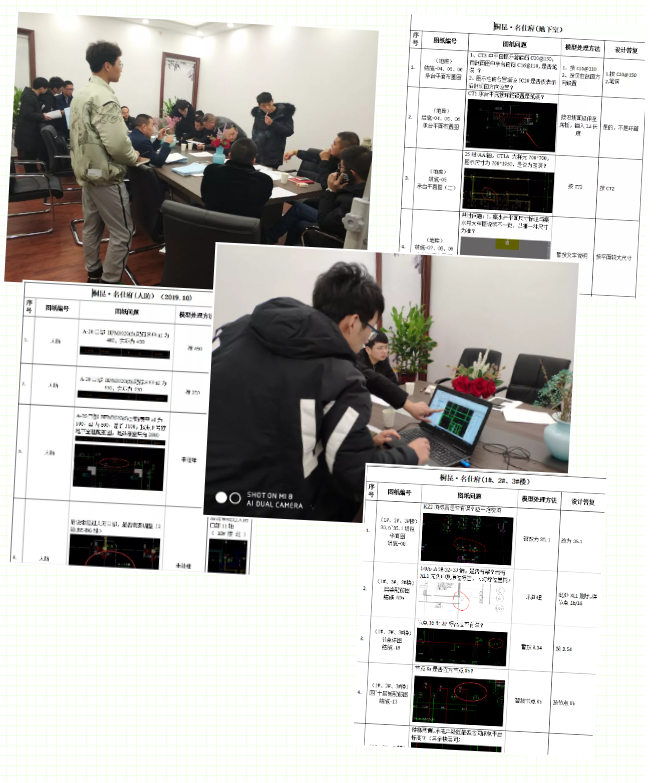

1.图纸会审
在图纸会审时,将BIM三维模型作为会审的沟通媒介,对问题进行逐个的评审并提出修改意见,有效地提高沟通效率,加快了图纸会审进展。

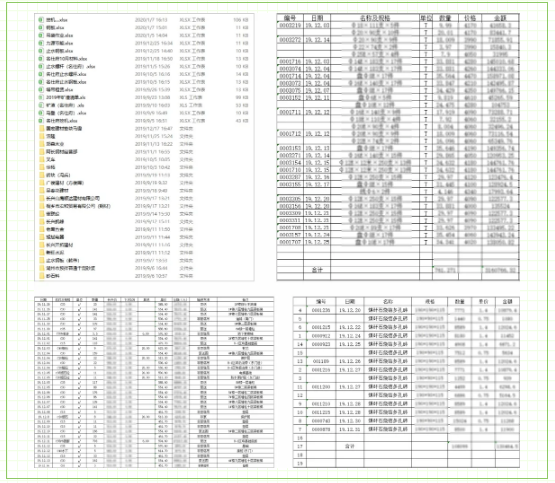

2.材料台账统计
根据现场材料进货单,进行统计备份,为成控做好基础数据的准备。
3.基坑模型建立
基础施工前利用BIM软件创建基坑开挖模型,辅助现场施工管理,提高工作效率,同时 输出土方、防水、护坡面积等工程量辅助现场分包管理。

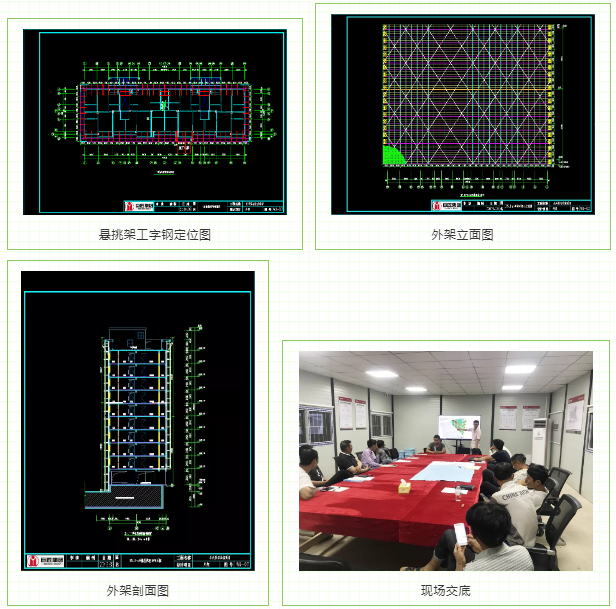

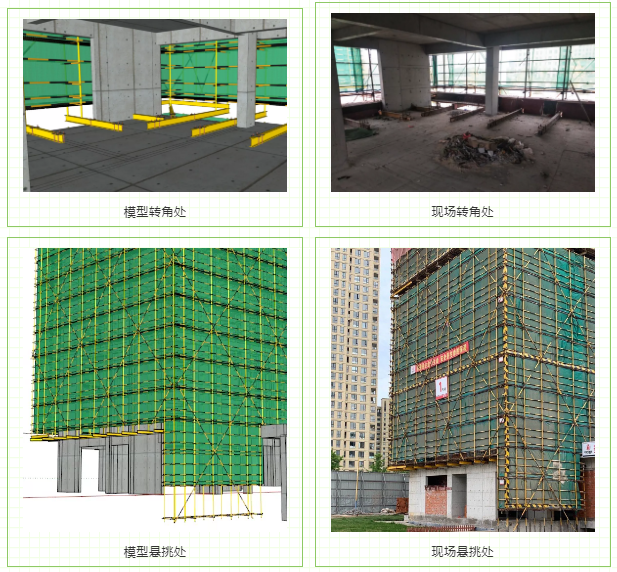

4.外架方案策划
利用BIM悬挑架应用的可视化及可出图性,借助三维模型交底、输出二维平面图指导现场施工,提高施工效率的同时,也为脚手架的精细化管理提供了有力的技术支持。

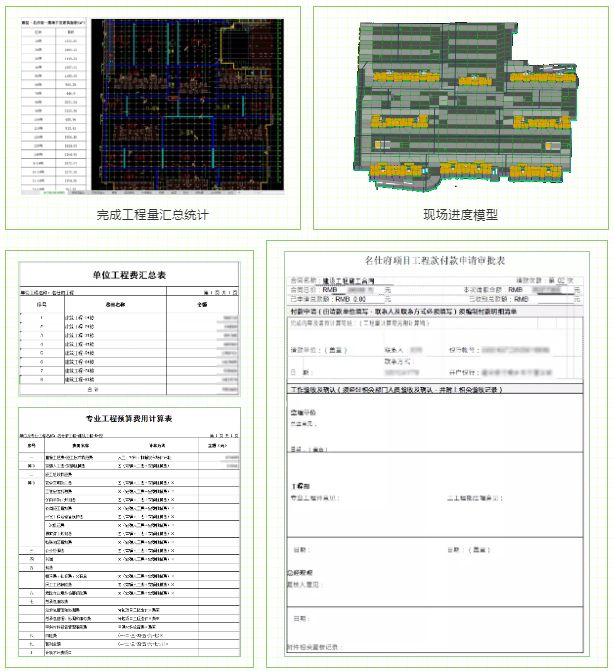

5.产值进度报送
结合每月的施工计划及实际施工进度,依托BIM进度模型将当月工程量进行汇总,套取相应定额计算当月产值及当月进度款。在项目负责人确认无误后进行工程款付款申请。
五、应用总结
截止目前,项目施工正井然有序地进行着,在BIM和项目部的共同努力下,基础和主体阶段的BIM应用得到了有效的落地,为项目的施工管理及成本管控带来了较大的提升。后续驻场阶段,BIM团队仍将始终如一地服务于项目,落实BIM应用与现场施工的结合。
