分阶段BIM项目是什么样的? BIM项目各阶段实施计划方案

发布:中文网小编 浏览:2139人 分享
发布于:2020-06-03 16:23

1、 第Ⅰ 阶段: 前期调研启动阶段

实施周期: 自项目启动开始, 60 个工作日完成。

阶段目标: 完成试点项目相关调研工作, 了解 BIM 咨询单位资质、 业绩情况, 通过招标, 确定 BIM 咨询单位, 并签定相关服务合同。

2、 第Ⅱ 阶段: 模型建立与模型校对

实施周期: 自施工图纸到位、 施工单位进场开始, 20 个工作日完成(不包括模型核对时间) 现场应用前。

阶段目标: 依据完成的建模标准建立与服务合同、 施工图纸、 计算规则相符合的模型, 模型的校对过程主要是保证模型反应图纸的一致性。


3、 第Ⅲ阶段: 碰撞检查与工程量计算

实施周期: 模型核对完成后, 自模型应用开始前完成。

阶段目标: 提前发现设计图纸中各专业间的碰撞, 以及预埋件、 钢筋、 钢绞线等与结构间的碰撞; 注明碰撞所在位置、 涉及图纸以及碰撞详细情况; 对可能发现碰撞点提前预警; 预留孔洞及预埋件位置进行说明, 模型碰撞检查的过程主要是解决多专业的打架问题, 之后完成工程量精确提取。

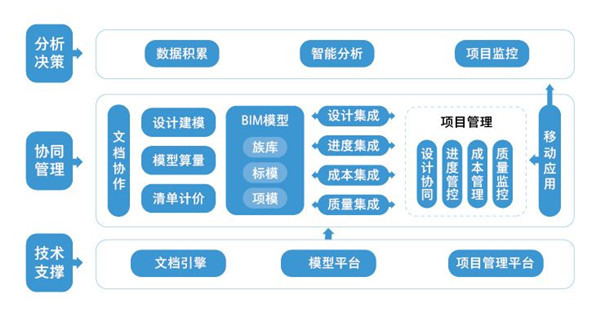

4、 第Ⅲ阶段: 模型数据集成与数据平台部署

实施周期: 模型校对、 碰撞检测完成后, 自模型应用开始前。

阶段目标: 对目前项目管理的流程进行梳理, 把基础数据的应用加入到项目 管理流程中去, 建立相关的制度保障;完成数据系统平台部署并调试完成通过验收。

5、 第Ⅴ阶段: 现场服务与应用落地

实施时间: 自数据平台部署完成至项目结束。

阶段目标: 由现场人员跟进项目进度, 材料采购、 进度款申请等情况, 避免引频繁调整引起的工作协同问题和工作量增加等情况。
