医院项目BIM特点案例:一分公司邕武医院平战结合病房楼项目BIM技术攻关
文章来源:广西建工一建第一分公司
助力383根管桩静压提前2天高质量完成、搭建钢筋BIM模型确保精准预制、应用BIM5D+智慧工地数字平台,实现项目数字化管理和科学防疫……从项目桩基础施工克服重重困难,到提速主体建设实现提前6天封顶;从三维模型指导现场施工,到BIM5D+智慧平台全方位提速进度,邕武医院平战结合病房楼项目BIM团队披荆斩棘、迎难而上,凸显BIM技术优势,深度开展全过程应用。
BIM技术全过程应用助推重大项目建设
目前,邕武医院平战结合病房楼项目已进入冲刺交付的关键时刻,面对纯负压病房楼复杂的管线设备安装,BIM团队向这一更具高难度的挑战发起了技术攻关。
BIM三级深化设计管控
复杂管线安装实现零碰撞
邕武医院平战结合病房楼项目为纯负压病房楼,管线多且复杂,走道仅有1.6米宽、层高也仅有3.8米,这给管线安装施工带来很大的困难。
BIM团队得到设计图纸后,第一时间明确分工,加班加点对项目的全专业模型进行建模,在图纸深化中,总计发现图纸和碰撞问题多达1173处,在施工前交于设计审核并解决。

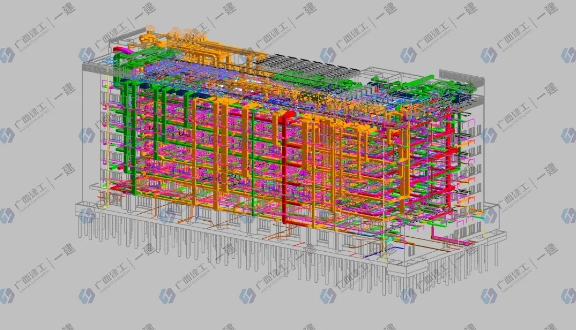

全专业模型
针对后续管线施工,BIM小组提出了管线综合设计实施流程,对机电管线进行三级深化,基于BIM实施方案,协调各方,形成真正可执行、可施工的指导模型。

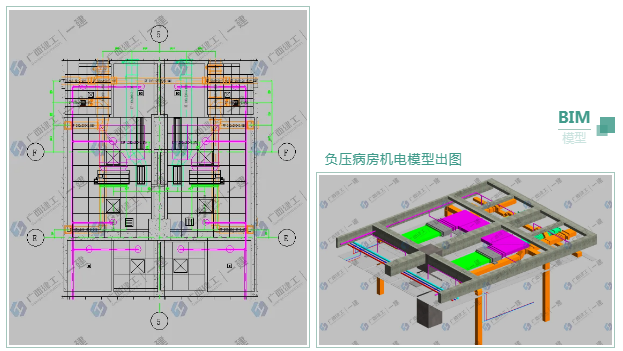

三级深化

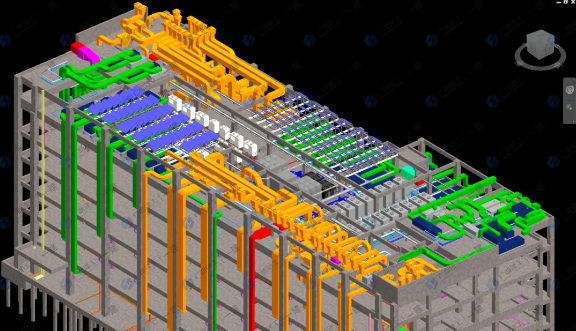

三级深化,即在一级深化上先对通道的主管线定位、优化,线上提交设计审核;二级深化以一级深化模型为基础,对机电管线复杂区域,如手术室、MRI室生成剖面及大样图,进而优化喷淋头与灯、吊塔的排布;形成三级深化后,出具标高平面图,指导现场施工。

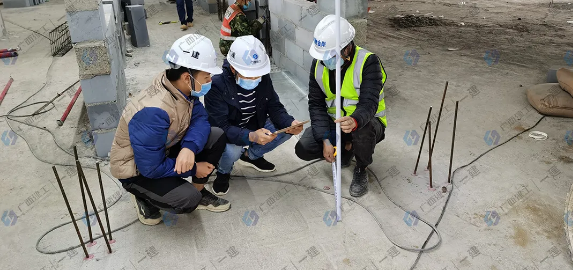

BIM小组与分包协调走道管道排布方式
为保证现场施工按模型施工,BIM团队以BIM实施方案为基础,以优化模型为指导,实施过程中对各专业的施工空间进行协调配合,及时校核管线排布位置和标高。
BIM小组复核机电管线净高

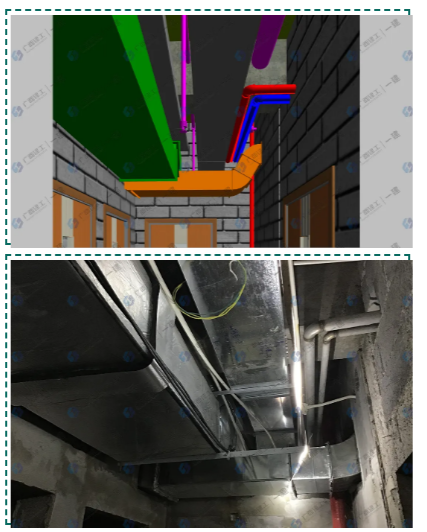

现场按模型施工
经技术攻关,项目现场实现了100%按模型施工,管线施工过程零碰撞,综合布线满足净高要求,同时形成高精度BIM模型用于后期运维,避免了极短的工期内出现碰撞返工,确保了施工进度高速推进。

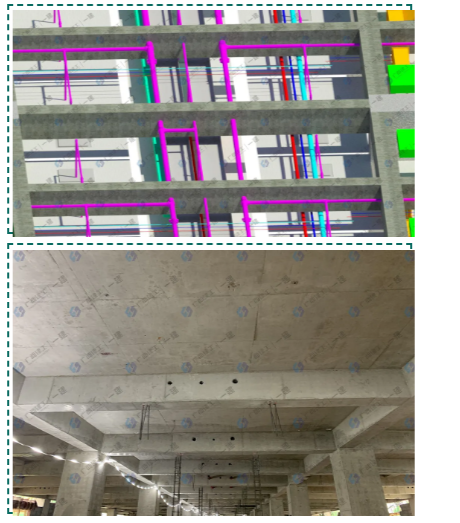

准确定位预埋套管
设备吊装一次成优
项目楼层低、走道窄、机电管线多,因此,在设计之初消防喷淋、给水、热水等有压管道均穿梁布设,BIM团队迅速确定有压管道走向及标高,出具预埋套管定位及标高图,确保套管预埋按图100%施工,为后期管线安装空间提供了保障。
预埋套管正确定位

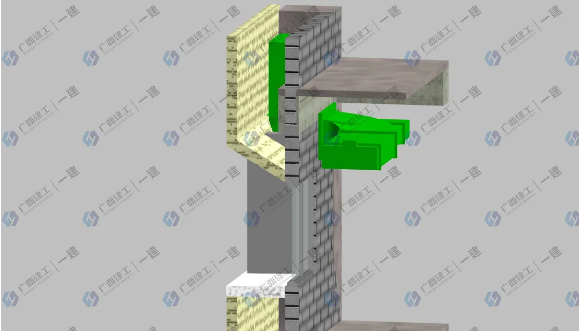

基于深化模型施工,BIM团队针对项目加气混凝土砌块墙进行二次深化,输出全部的预留洞口图,指导施工,减少二次破坏,实现所有洞口预留。
外墙预留洞口
此外,由于项目无地下室,所有机电设备均布置在屋顶,因此导致屋顶安装设备多。为了确保设备有序安装,BIM团队对设备进行吊装模拟,提前规划吊装路线,同时对塔吊师傅进行吊装交底,确保一次吊装到位。
屋面设备模型
面对纯负压病房后期装修的重重挑战,BIM团队将持续加压,砥砺前行,助力项目冲刺交付目标,为打赢疫情防控阻击战作出应有的贡献。
供稿|陈祖滔
编辑|冯文生
