BIM放线怎么做?如何应用BIM技术定位放线孔及制作交底文件

发布:中文网小编3号 浏览:4070人 分享
发布于:2020-05-14 14:49

    首先,为大家介绍一下:

    什么是放线孔:

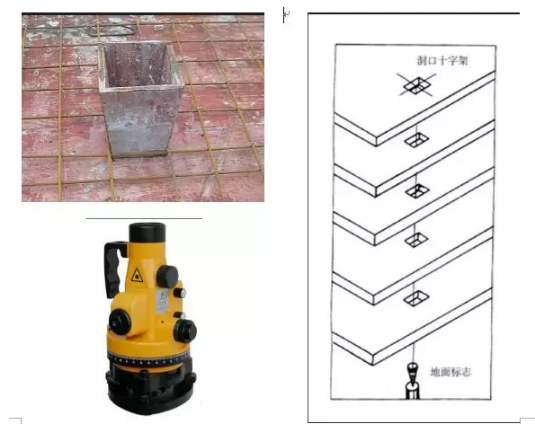

    施工单位进场的时候,甲方会提供水准控制点与轴线控制点,我们在应用轴线控制点去放线时,随着建筑的增高,建筑本身就遮挡了经纬仪的视线,轴线控制点没有办法再起到控制作用,所以我们就有了将控制点引测到建筑内部的需求。

    而控制点在建筑内部往上传递的时候就需要在楼板上开洞。那么开的这个洞口就叫放线孔。


    定位放线孔时需要考虑的几个原则:

    1、建筑物内的控制点,一经确定,不能随便更改。

    2、始终从一点往上方楼层引测,不能随便调换楼层

    3、设置的放线孔尽量数量少但又有控制性

    4、在相应楼层测放控制线时,视线没有阻挡

    5、放线孔的安放位置不受后期施工的影响,也不给其余工序带来施工不便。

    为满足上述的原则,我们需要去逐层分析各层竖向构件的位置及特点,而这个工作是比较费时费力费脑的,如果借助BIM5D中模型视图功能模块,我们可以快速高效的解决这个问题:

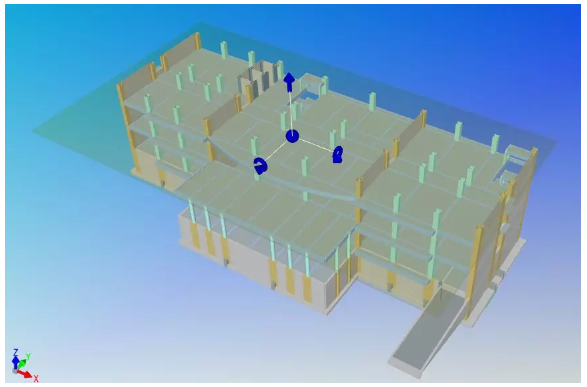

    1、筛选确定放线孔有参考价值的构件(结构构件)

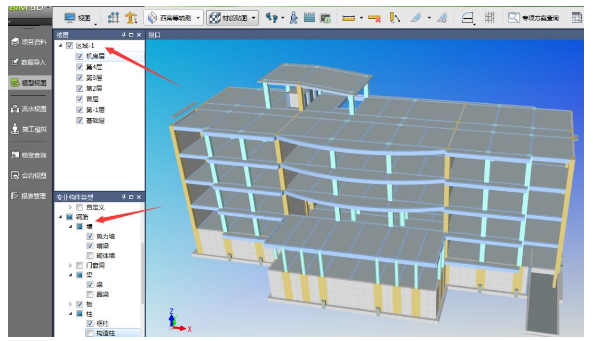

    2、做水平切面,拖动查看各层竖向构件位置特点

    这样可以取代线下逐层去分析图纸的工作量,通过拖动切面可以动态的产看各层竖向构件的位置特点

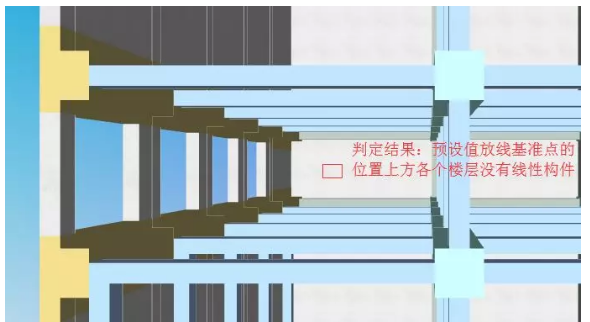

    3、筛选板为不可视,查看放线孔上方传递有无线性构件遮挡

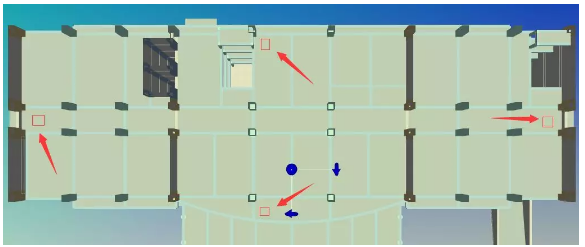

    通过拖动确定了放线孔大概位置如下图


    理由:水平方面控制点位置每一层均为走廊,竖向位置每一层均较为空旷,符合第4条原则:测量视线没有遮挡。


    4、做放线孔点位视点,输出测量交底方案

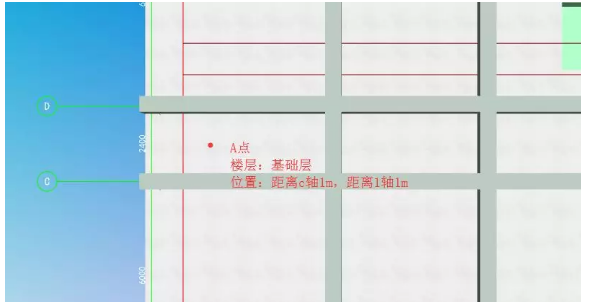

    接下来我们需要应用BIM5D中视点的功能,将我们详细的放线孔测设方案输出(以一个点为例)


    5、调取场地模型,输出材料吊装方案

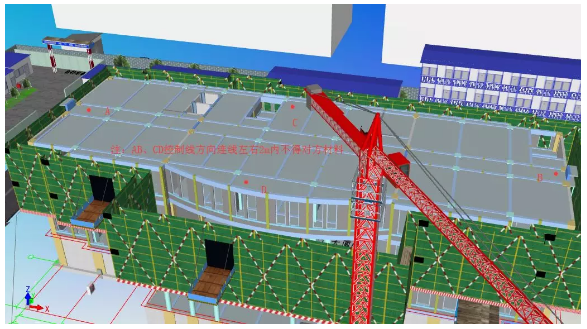

    某一层的砼浇筑完毕后,下一步工作为测设各类构件的细部控制线,但这项工作的开展常常受吊装材料对方的影响而没法开着,所以需要给塔吊工一个吊装方案起到明确的交底作用,避免对我们的放线工作产生影响。如下图


    以上就是我对这个问题的介绍,希望对大家在工作和学习中提供一定帮助。
