BIM如何应用于项目中?湖州佳源酒店项目BIM实施情况

发布:中文网小编3号 浏览:1739人 分享
发布于:2020-03-30 14:30

    一、项目概况

    建设单位:湖州诚源房地产开发有限公司

    项目地点:湖州市吴兴区二环西路与二环南路交叉口

    项目概况:本项目为湖州佳源商务广场(B区)G#楼工程,建筑面积81170.5m?,主楼地上33层,地下2层,框架-核心筒结构,裙房框架结构,建筑高度155.75米。

    效果图


    二、工程进度

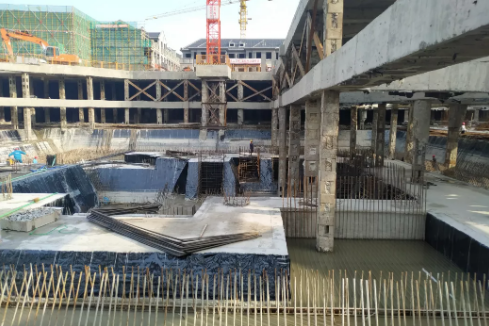

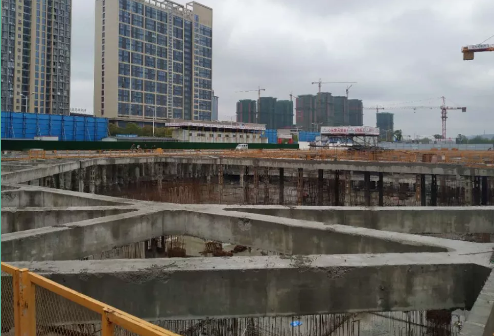

    一二区基础底板浇筑完成,二道支撑拆除完成,三区底板钢筋绑扎。



    三、BIM前期准备

    驻场前期,BIM院结合项目特点制定本项目BIM实施方案,与项目部对应岗位人员组建项目BIM团队,定期开展碰头会,保障项目BIM应用各阶段目标顺利实现。



    四、基础阶段主要应用工作

    1、基础土方开挖标高图

    本工程基础形式复杂,基础开挖标高多达15种,主楼核心区坑中坑分布区域广,土方开挖难度大,BIM人员依托BIM模型可视化应用在土方开挖前建立开挖完成模型辅助项目开挖施工组织,减少因错挖、超挖带来的成本增加及工期延误风险。

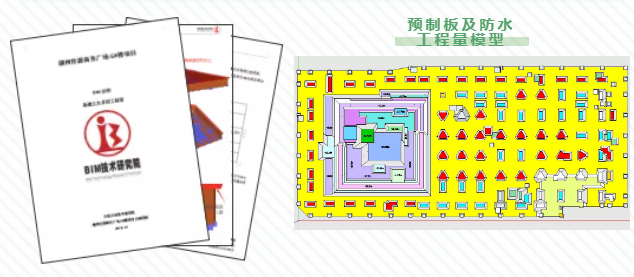

    2、土方开挖工程量报告

    BIM人员协同项目人员在基坑开挖过程中跟踪土方开挖及砖模预制板、防水卷材施工进展,并将现场施工情况记录反映到模型中,在专业分包施工任务完成后输出各项工程量辅助项目分包结算。

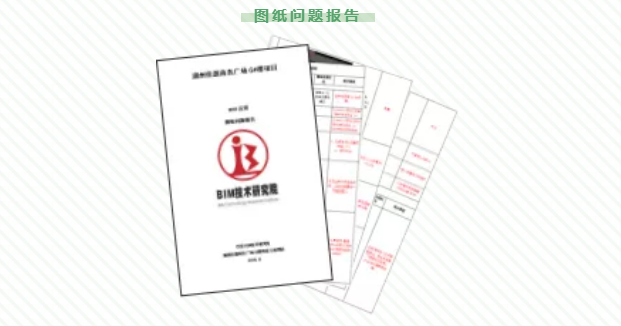

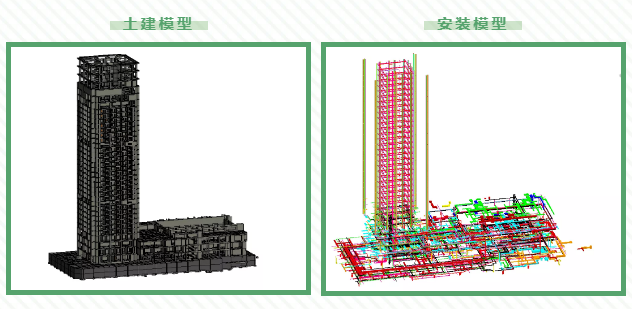

   3、BIM模型创建及图纸问题梳理

    驻场前期,BIM人员建立项目土建/安装模型,输出图纸问题辅助项目图纸会审,减少因施工图纸审查不到位导致的不良影响,为后续现场施工组织顺利开展提供了有效保障。



    4、基坑场地布置模型/样板区策划

    BIM人员驻场后协同项目人员完善原有场地布置,于施工主入口区域设置工艺样板示范区,结合项目特点及难点选取有代表性施工节点进行样板策划,为样板引路制度的执行落地提供了有力支撑。

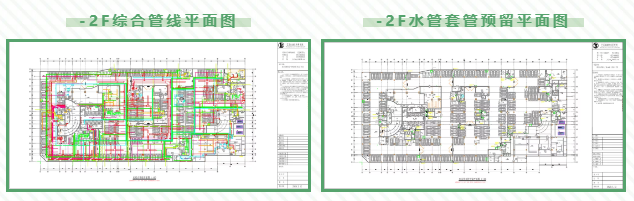

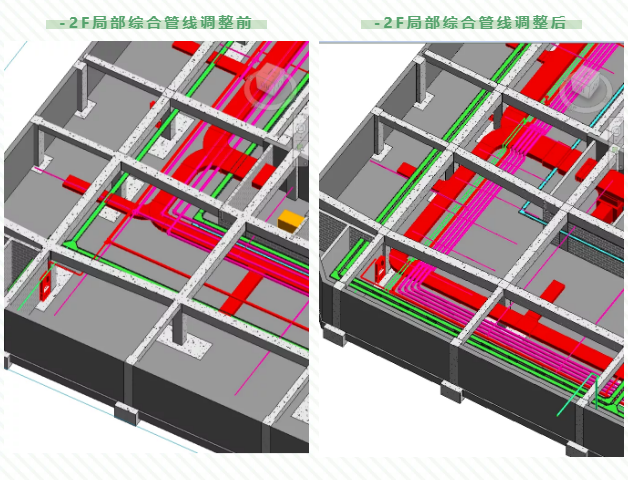

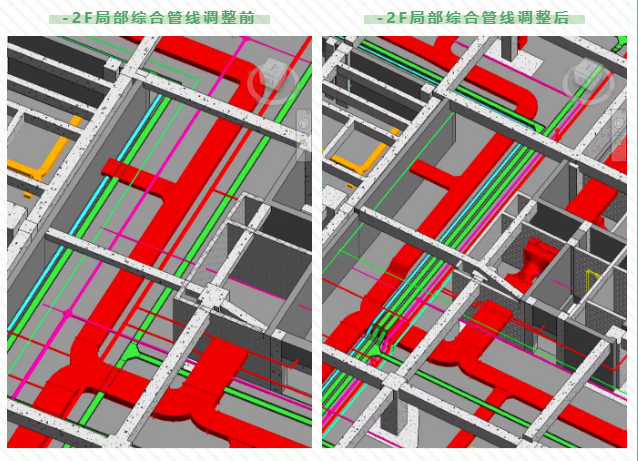

    5、安装BIM应用

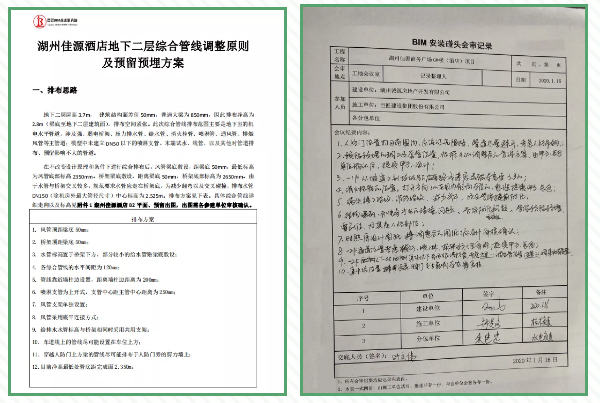

    地下室施工前,BIM人员组织业主及安装各专业班组召开预留预埋碰头会,就BIM人员提出优化重难点部位进行了集中讨论,会上明确了地下室标高要求,各管线优化布置标高及避让原则,为后续的预留预埋工作提供了有力保障。

    地下室-2F安装预埋方案碰头会


    交底记录





    总结

    截至目前项目复工情况正常,项目部在做好复工防疫工作的同时抢抓施工进度,BIM在基础阶段的深度应用在提升项目项目精细化管理上起到了显著效果,得到了项目部及业主单位的肯定,为后续的驻场服务工作拓面促深打下了扎实基础。
