BIM机电深化内容有哪些?BIM机电深化切不可一顿操作猛如虎!

发布:中文网小编3号 浏览:1292人 分享
发布于:2020-03-16 14:42


    抛开土建模型不谈,以实际项目讲述:

    首先淡定,先把设计总说明看一下(主要是看各管线材质规格;风管安装形式是底平、顶平,一般情况是底平;看一下系统类型;喷淋是上喷还是下喷,一般上喷比较好排,为什么这么说:直接把喷淋系统贴梁排到最上层,支管也可以直接安装不用担心后期其他专业影响;同时还要看一下建筑结构设计总说明,了解一下净高什么的。)看说明把后期可能用到的都标注出来,方便查找。

    我一般先看二遍机电图纸,把一些常识性错误提出来(局部缺少尺寸、系统图与平面图不符、标注不合理等),最后先在CAD里面把风水电各专业系统叠在一起,切记叠图之前先把图纸处理简单点,把尺寸标注乱七八糟的都删除,否则叠一起不能看。叠在一起看就是为了做到心中有数,从大方向把握,综合考虑,才能避免回炉,哪些地方机电系统复杂,一目了然。

    画之前熟悉一下土建模型(这里默认土建模型准确无误),为什么要熟悉,同时为了心中有数。建过滤器把不同型号的梁用颜色区分出来,因为在你排布模型的时候不可能看全局,而且还需要开至少2个视角辅助。

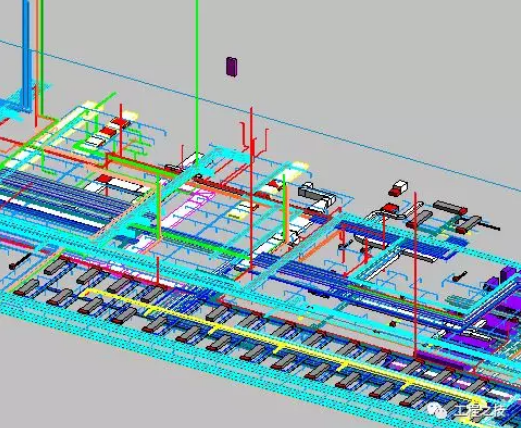

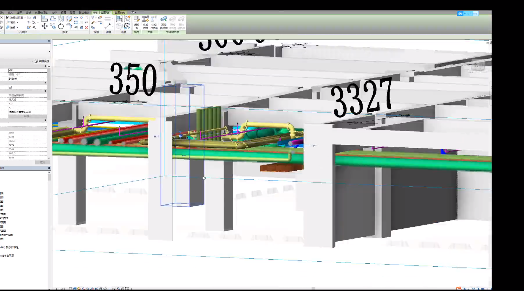

    在建模型可以预估出来各系统大概所在标高,方便后期调整,具体翻模此处略过1千字......。

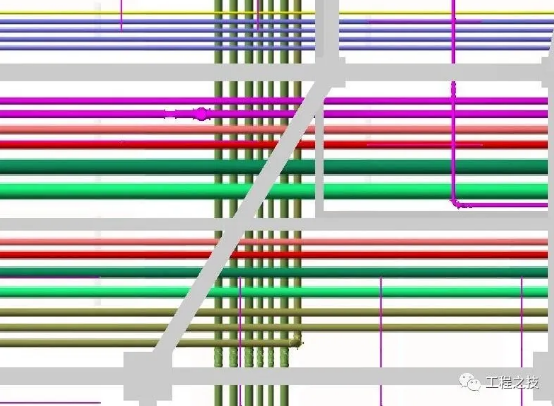

    案例项目属于某商业综合体地下车库模型,水专业是真多,风尺寸挺大,反而比较好排,就烦哪种即多又小的东西。从部位来就是哪复杂先考虑哪?从专业来说我一般是风水电综合考虑。

    排布原则都知道,但是实际操作总是抓耳挠腮,反反复复。习惯就好,搞深化就是求一个合理、合适、方便。写到这,不知道该怎么讲了,还要是具体问题具体分析,做项目多了,领悟到就OK。


    最后说一下:

    1、保温一定要考虑,但是不要那么早画上,阀门要加的,即使不加也要考虑。

    2、洞口不要开那么早,不然坑的都是自己。

    3、其实还有一点很重要就是机电排布拿到的土建模型最好是二次结构也深化完了,在里面。否则后期是有影响的:管线可能与构造柱,圈梁出图;洞口可能与构造柱冲突。

    4、深化时要留有安装、检修空间,出图除了平面图,要多出剖面图(N张),有时候剖面图很有用,还不嫌多。

    5、沟通是前提,作为总包方,多和业主、分包单位沟通,及时沟通胜过埋头苦干,甚至事半功倍。

    总之,一定要了解规范、图纸、勿急起码不能范原则上的错误。
