BIM技术在项目全过程工程造价中的运用
决策阶段
此阶段是工程建设的开始,它包含工程构想、可行研究和进行投资估算。而现有的投资估算指标,仍旧存在很多缺点,主要在于信息的不完整、不对称并且信息滞后等若干问题。针对这点,BIM为此准备了一个巨大的建筑信息库,包含在这个信息库当中的建筑信息,是在不断使用BIM的过程中,将大量的建筑信息逐渐整理、加工、优化并进行积累,因此形成了一套全面、简洁而有效的信息资料库,使决策不会因为信息的问题而出現错漏,提高决策准确度。
设计阶段
设计阶段是整个工程项目全寿命周期中几乎是最为重要的一部分,甚至可以说是它对整个工程项目的造价、工程质量影响是最深的,同时它也是BIM技术运用的起点。根据统计表明,设计阶段所产生的费用在整个工程全过程费用中只占有1%~3%,但这些费用对工程造价的影响程度却高达70%~80%。众所周知的是,在设计阶段主要任务有两项:初步设计、施工图设计,对应完成的便是设计概算和施工图预算,两者并非独立存在,而是借由限额设计存在的。首先通过业主提供的工程相关信息、投资估算确立出初步施工设计,并以此得出设计概算,之后在设计概算的基础上,建立起更为详细的施工图设计,因此而产出的施工图预算也将受到设计概算的限制,这便是限额设计,这个方法使得设计本身受到各项预算、概算的制约,避免了在设计过程中出现成本过高不受控制的问题。
在限额设计过程中,最容易出现的问题便是很难再技术和经济两个层面保证共赢。能通过决策阶段的提案无疑是既保证了较少的经济需求,又确保了能满足业主的功能需要,两者在很多方面实际是相冲突的,想要寻求共赢对于设计师来说无疑是最头疼的事情。BIM技术则为此提供了良好的保证。
在进行设计时,设计师可以透过已有的BIM参数化模型获取若干用于设计的参数和指标,反复验证已有设计是否满足标准需求,还能依靠这些数据,不断优化方案、降低成本,以此控制造价。在利用BIM模型完成初步设计之后,BIM本身就会快速输出设计项目的工程量,在借由造价软件进行运算后便能获得设计概算。当设计和概算出来以后,在业主同意下,可以将这些新的设计信息上传进BIM模型之中,完善出更为精确的BIM模型。随后,设计师通过新的BIM模型对比设计指标,确立更为完整的设计,明确材料、器材的选择,明确工程量,得出施工图预算。在之后的审核过程中,基于BIM强大的可视化功能,可以以此进行虚拟建设和碰撞检查,对于设计中存在的疏漏、冲突、重复能够很明确清晰的觉察出来并且可以方便的进行添加修改,大大减少了施工过程中因为设计疏忽而出现返工的可能,以此节约了成本,降低了工程造价。而当设计阶段结束,产生的模型和建筑信息并不会遗失,而同样会再次上传进BIM模型当中,更新已有的数据使得BIM模型再一次变得更精确及时,以便在接下来的阶段继续使用。
施工阶段
施工阶段是整个工程项目全寿命周期中时间最长、消耗最大、涉及面最广、成本最大的一个阶段,同时也是决定工程质量的一个非常重要的阶段。BIM技术在施工阶段整体的运用大致上可以分为以下几点:
一是BIM模型可以模拟工程施工,通过与已建工程进行比较,可以及时发现问题进行解决,减少施工过程出现的疏漏、理解错误,降低了施工造成的风险问题。当出现设计变更,也能精确记录统计变更前后的情况,协助精细化管理,减少损失和矛盾。
二是BIM模型的参数化数据可以同已有的造价软件相结合,可以以此分析各项资源需求和变动,可以更加合理的制定采购计划,并且动态监控建设期间发生的变动。

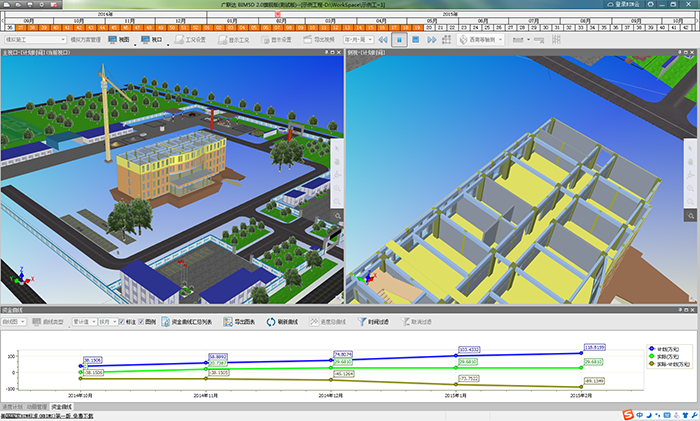

三是BIM模型不仅仅可以运算工程量等静态数据,还能加入时间参数,对进行计划与实际的工程量进行分析,加快工程情况的了解进度,使得费用安排更为合理。
竣工验收阶段
现有的数据表明,现今建设项目大多数问题都出现在竣工验收阶段。这个阶段,业主方通过参考图纸、资料,来对工程的每一个构件逐个进行核对,工程量无疑是非常巨大的,巨大的工作量不仅容易造成工作人员的疏漏,还由于经常发生资料不完全、图纸错漏、文件缺失等情况引起一连串的问题。
经过了设计和工程实施,BIM模型在不断扩充、更新中变得越来越全面、准确,通过BIM模型保证了信息资料的完整性和准确性,大大提高了工作效率,减少冲突,对各方都能有效节约时间,加快结算速度,变相减少了成本,提高了效益。
运营管理阶段
一项建筑的完成,投入运营使用,要让它工作能有效进行,需要对其制定一套运营管理办法和维护方案,而这套制定的方案,遵循有效节省的原则,保证功效的同时减少费用支出等同于为项目增值。
