BIM施工如何管理软件?施工现场管理人员如何简单运用BIM软件

发布:中文网小编3号 浏览:2280人 分享
发布于:2020-01-02 15:40

如今BIM技术在国内的发展可谓是蒸蒸日上,随着BIM技术使用率的提高,如今设计单位与施工单位都会应用到BIM技术来进行管理,而这使得现在施工方在进行管理时都需要学会BIM的相关技术。现场管理人员无论是项目经理、技术负责人还是八大员,他们的工作都与造价息息相关,密不可分。懂得造价,才能地判断每个细节是否盈亏,有效地对成本的事前、事中进行控制。其实这些都没有想象中的那么难,只需要简单的三个步骤,就可以减轻繁琐的计价和算量的工作。让我们一起来看看BIM施工如何管理软件吧。

第一步改变“意识”,利用BIM简化算量的工作

说起造价,施工现场的管理人员可能会觉得繁琐,对计价计量软件无从下手,但通过与BIM技术的结合,无需使用传统的算量方法,我们就能摆脱不必要的麻烦。首先想想我们需要的是什么工程量,打开BIM的“BE”软件,选择我们所需的内容,比如提取1层柱的砼工程量的软件操作“四步曲”,即可得出想要的工程量。

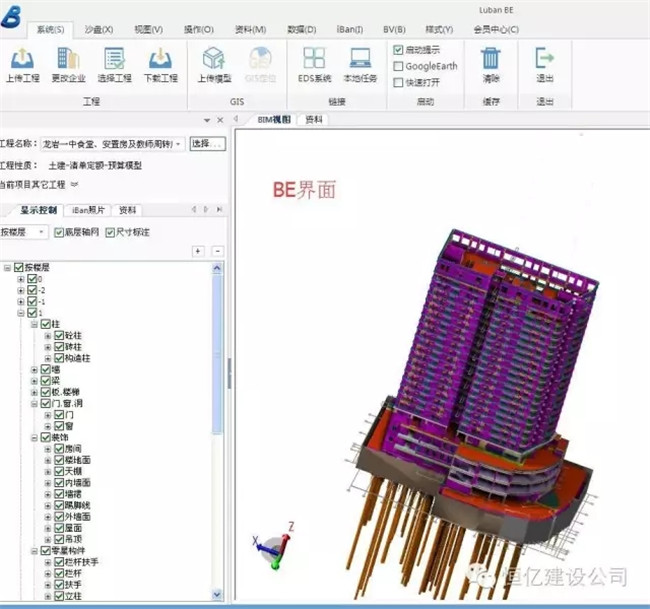

(1、打开“BE软件”,选择需要的工程,出现相应工程的三维界面。)

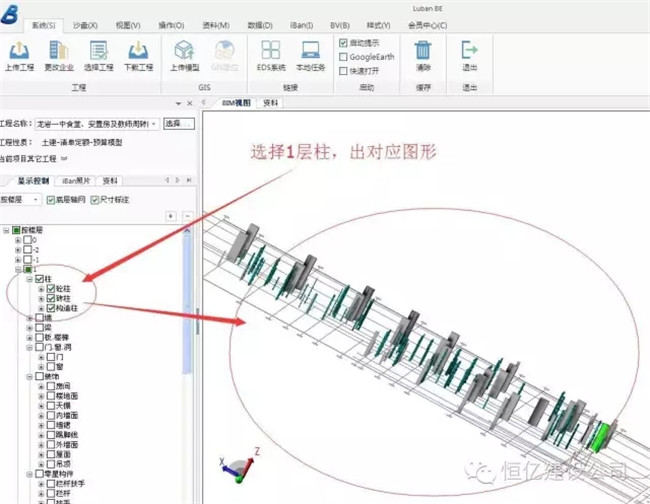

(2、选择需要的提取的工程量的构件,出现相应工程量的构件三维界面。)

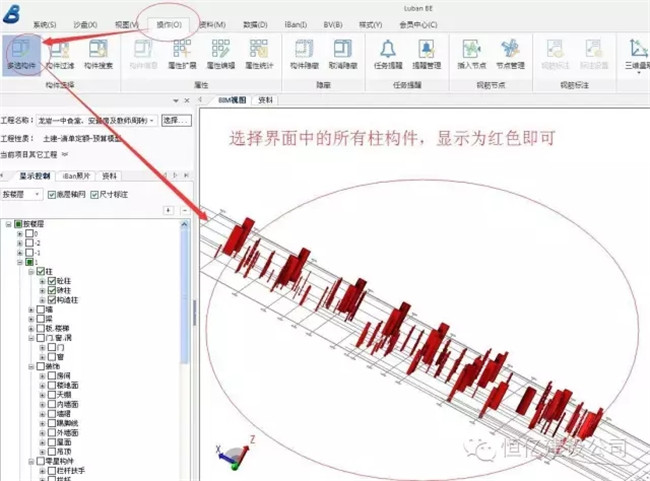

(3、点击最上方的“操作”→“多选构件”,来框选择所有柱,显示从灰色为红色即可。)

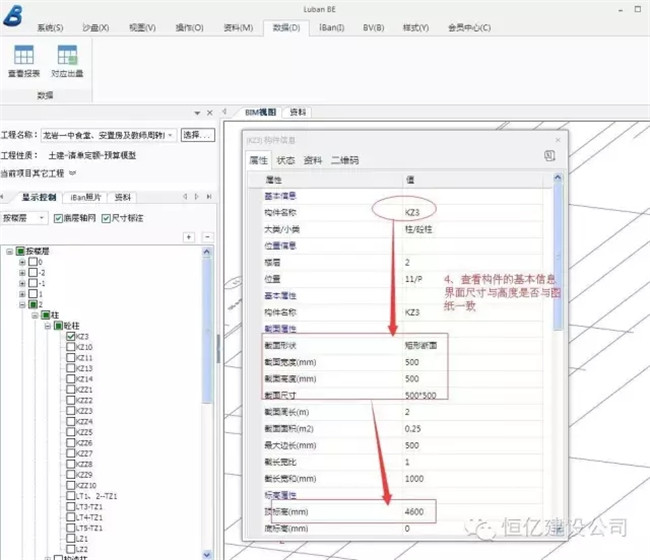

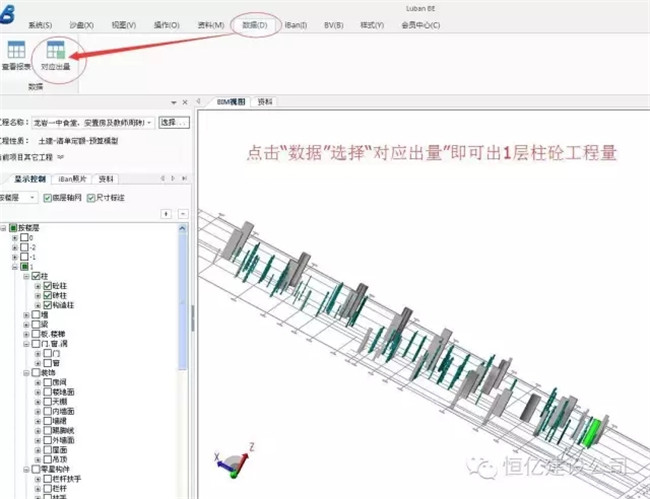

(4、点击最上方的“数据”→“对应出量”,稍等片刻,即可出如下图工程量)

第二步造价软件的运用

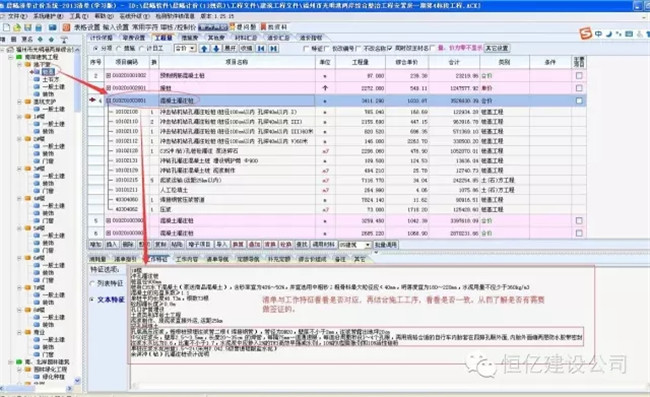

工程量有了BIM软件,在操作上,我们只需第一步的四个“点击”,但是“造价”=“量”ד价”,现场管理人员,无需去深入了解消耗量的组成依据,只需要了解如何看懂造价软件中我们需要的信息即可。如查看1层柱砼的综合单价(以“晨曦清单计价软件”为例):

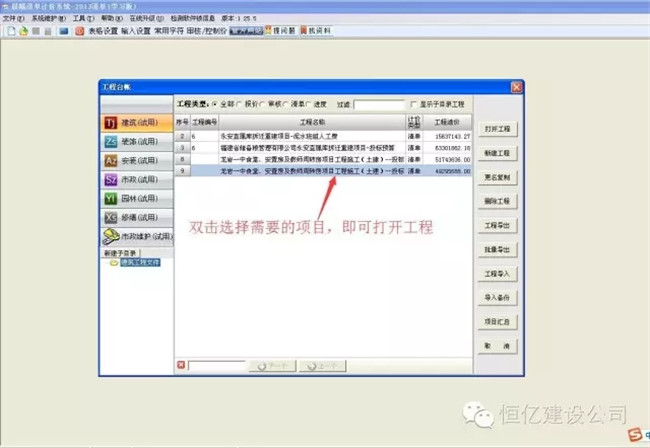

(1、打开“晨曦清单计价软件”→在“工作台账”中选择所需了解工程,双击打开即可。)

(2、先点击右边窗口的“地上部分(土建)”再点击“工程量”,即出现下图界面)

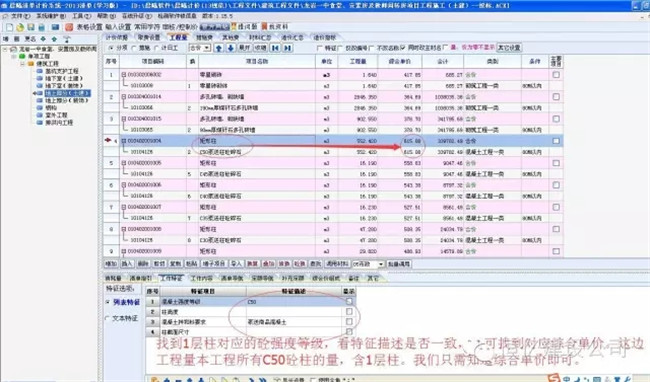

(3、点击需要了解的清单,清单底色从“粉红色”变成“蓝色”,即可查看清单对应的“工作特征”)

如果想了解这个综合单价所包含的工作内容,可以点击

(4、点击界面下方“工作内容”,可以了解该清单所包含的工作内容及对应工程量计算规则。)

如果还想了解这个综合单价所包含的材料及其价格,可以点击

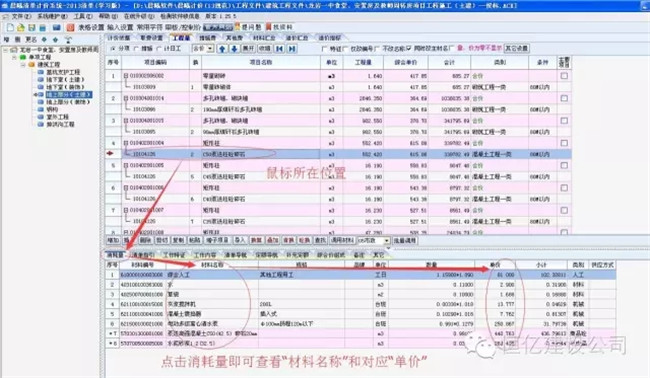

(5、点击清单下面定额,定额底色从“白色”变成“蓝色”,即可查看定额对应的“消耗量”含材料及对应数量、单价。)

第三步如何使BIM与造价软件功能结合

“意识”和“操作”能力有了,接下去,只需要经常使用它们,在用的过程中,你会有很多疑问,同时你也会发现很多功能,让你操作起来更加得心应手。软件的应用在不断的使用过程中才会慢慢的熟能生巧。

企业的BIM软件惠及各个部门及每个员工,让我们从繁琐的工程量计算中解放出来,有兴趣或者对BIM算出来的量有疑惑的施工人员,其实不必把疑问藏于心中,可以动动自己手上的鼠标,打开“BE”软件选择单个构件,查看基本信息或者点击“数据”→“对应出量”,然后自己手算来验算一下,就可以解决心中的疑问。

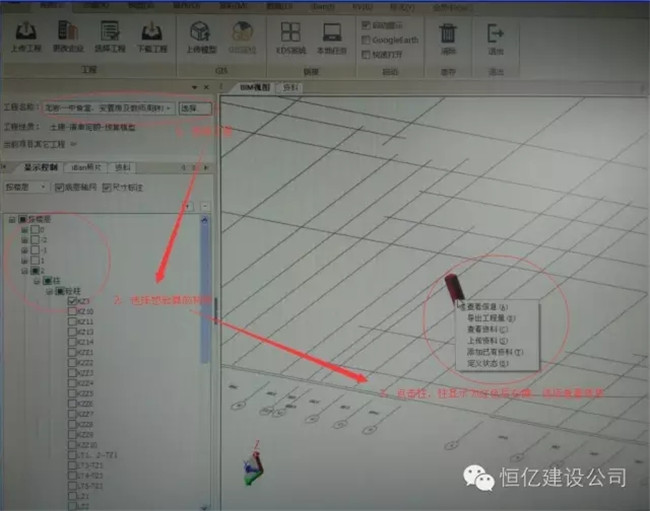

(1、选择工程→选择需要验算的构件→选择BIM视图中出现的构件→右键选择“查看信息”。)

(构件信息除构件名称及截面尺寸、构件长度外还有对应工程量)

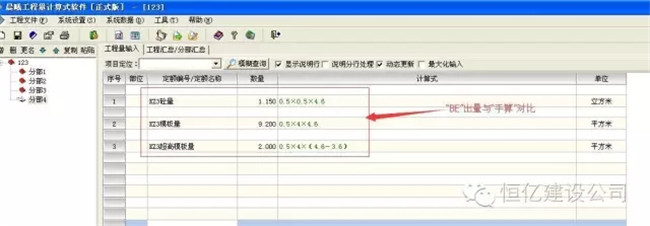

(2、用“晨曦工程量计算式软件”,按照工程量计算规则,手算需要验算的工程量。)

看到这,估计觉得软件算的很准,但由于软件开发的不完善,如土方、脚手架、里脚手架、组合门窗还有零星工程量等都还需要我们手算配合。但从原始的手算到电算再到BIM,需要的就是我们使用者在过程中去发现和弥补一些不足的功能,用更新的技术来取代、完善,保证算量的准确性!

有时,为了加快我们的进度,让滞后的签证尽快被处理,就需要我们现场管理人员对工程项目对应的造价组成有所了解,从而进行判断有些项目是否可以做单价签证或者包干价签证。

如果施工人员要了解冲孔灌注桩(混凝土灌注桩)是否需要做签证,应该如何操作:

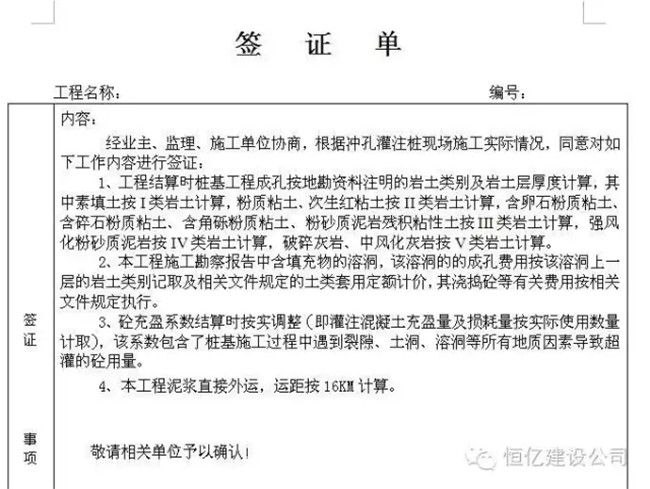

(1、查看清单与图纸,看看清单工作内容是否与施工图纸相对应,是否存在漏项或施工工程必需发生而清单没有此项内容。)

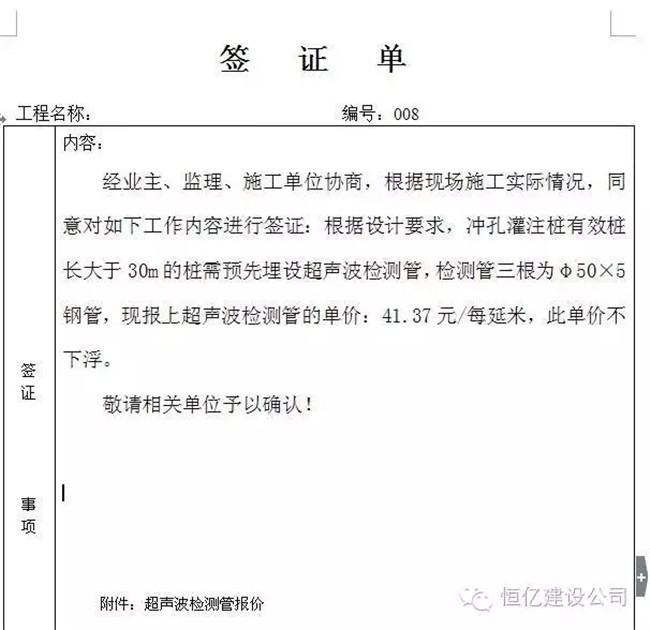

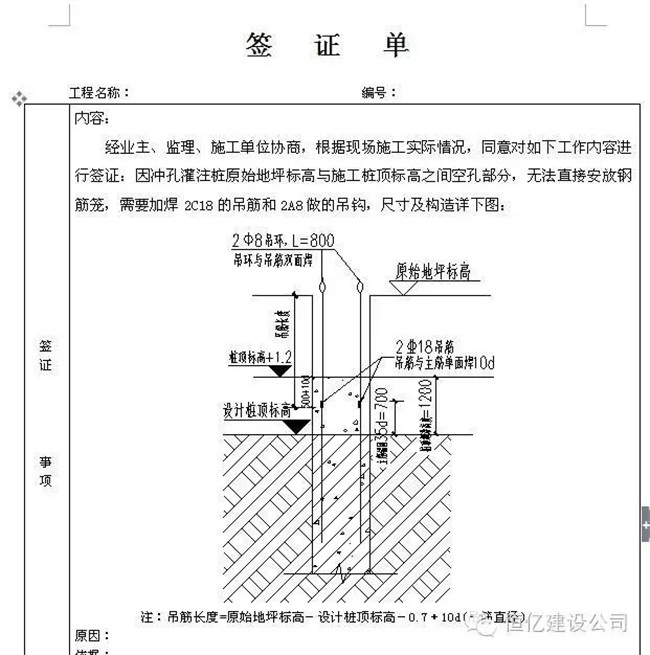

(2、结合现场冲孔灌注桩施工工艺。进过与清单核对,清单缺少了,安放钢筋笼时所需要的吊筋及桩长≥30m需安放声测管两项,需要对这两项进行签证。)

(3、签证内容必须与事实相结合,做到有理有据。)

(4、签证内容根据项目特征而签)

工程从设计开始到竣工结束,过程都是动态的,设计会变更,施工紧跟着设计而变,作为施工方,我们不能一成不变,而应该以不变应万变(不变的是指我们的企业理念企业文化来应对每个项目给我们企业的考验)!签证是结算的重要依据,所以需要我们施工现场管理人员人人都要有“签证”意识。“软件”应用为了是更好的帮助我们施工现场人员结合施工合同条款判断什么可以做签证,应该怎么做签证,才能保证,签下来的“签证”不亏本。

信息化时代,我们应该利用身边的软件,减轻工作量、提高工作效率。作为一名施工管理人员需要提高的不仅仅是管理、施工技术,更多的是需要提高综合能力。造价就是其中的一种,懂得造价,才能实现施工现场成本控制,为公司创造更大的利益!

BIM技术是未来的趋势,学习、了解掌握更多BIM前言技术是大势所趋,欢迎更多BIMer加入BIM中文网大家庭(http://www.wanbim.com),一起共同探讨学习BIM技术,了解BIM应用!
