运用BIM数字应用施工的苏州国际财富广场
▲苏州国际财富广场外观效果图

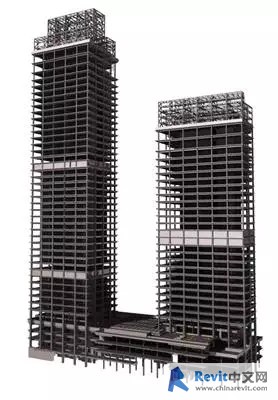

▲苏州国际财富广场上部结构模型
数字化模型应用在完成大底板建模后,BIM实施团队拿到大底板浇筑方案,在完成场布和车流向建模后,根据项目要求,计算各阶段浇筑情况及相应土方量,被用以车辆安排参考。

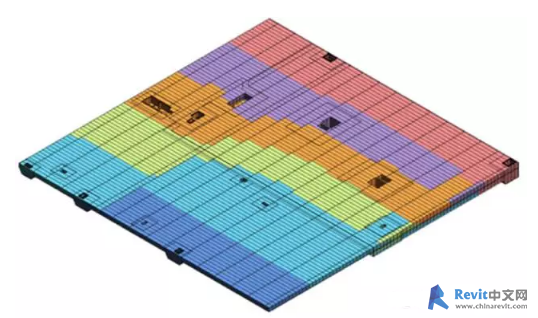

▲东区大底板浇筑精算模型
但是,在西区大底板浇筑模拟的过程中,从大量的细分零件的数据获取和坐标设置及编码,形成可以被用于计算的矩阵数据是一项繁琐的工作,难免的变更更增加工作量和响应速度。针对这方面的问题,BIM工作室基于Autodesk Revit此功能进行了二次开发,使其能够设置参数,自动形成矩阵编码,赋予不同的颜色,并可调整相关参数。使整个工作从1个人天缩短到2个小时,能够更快的适应方案的调整。施工方案模拟BIM团队通过多次方案的调整,并形成过程动画模拟并据此进行技术交底,施工参与方充分理解了Doka模板技术工艺的要求,使施工计划合理可行,保证进度顺利进行。

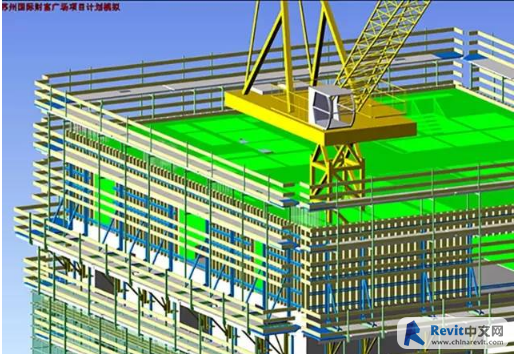

▲Doka模板施工方案模拟(Autodesk Navisworks)
全程4D跟踪在BIM实施过程中,始终坚持采用信息化的手段进行模块化工作。所有现场数据都将导入项目数据库,再通过各软件的接口或者报表同步系统进行数据传递。通过模型调整、负责人沟通和例会交付的过程,项目现场实施三年内始终保持BIM 4D模型的连续性、准确性和有效性。

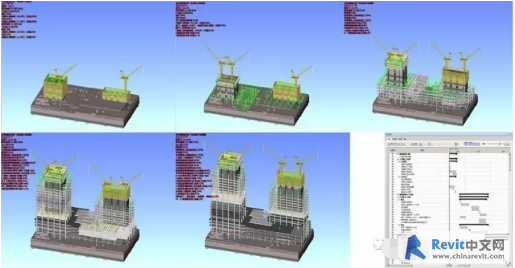

▲Navisworks 4D工程进度模拟
动态数据挖掘一建集团BIM工作室的开发团队,通过二次开发,实现了时间进度与工程算量相结合,将施工现场反馈的工程情况,直接用工程量的形式体现出来。Autodesk Navisworks的API接口简化了二次开放团队访问模型后台数据的难度,通过对模型几何数据、构建分类信息、时间进度、工程量等数据进行提取、转换、展示,发布到BIM数据仓库平台,实现工程项目信息化管理,实践施工过程管控的透明化、合理化。BIM技术是未来的趋势,学习、了解掌握更多BIM前言技术是大势所趋,欢迎更多BIMer加入BIM中文网大家庭(http://www.wanbim.com),一起共同探讨学习BIM技术,了解BIM应用!
