X
返回顶部

建筑施工工艺化标准 BIM三维图解——底板后浇带浇筑

发布:中文网小编 浏览:5086人 分享
发布于:2019-06-12 14:58
本帖最后由 中文网小编 于 2019-6-12 17:24 编辑

工艺流程

工艺要点

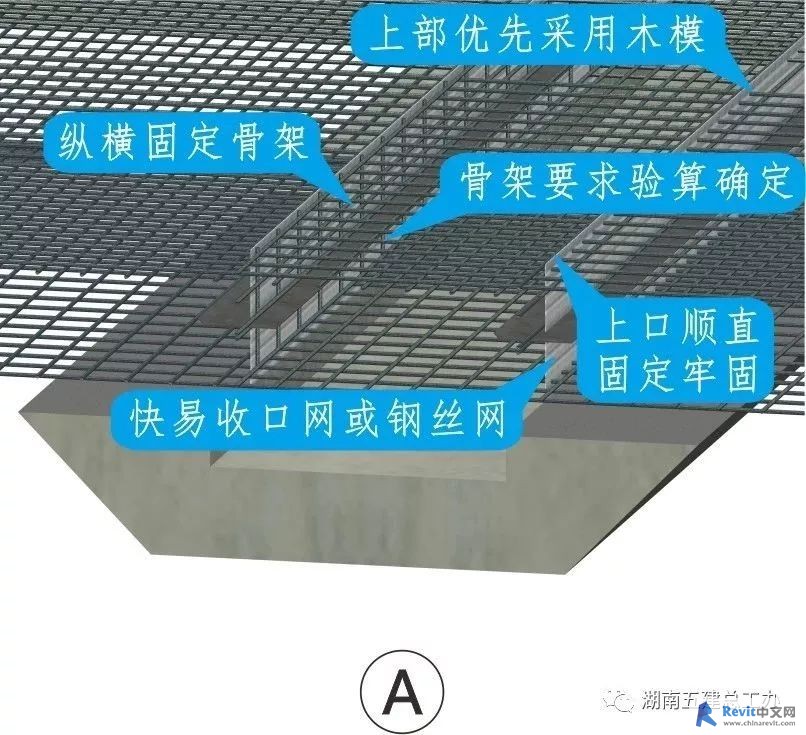

A.止水钢板下采用快易收口网或多层钢丝网模,上口采用快易收口网或木模板,如为木模板需开口成锯齿形。

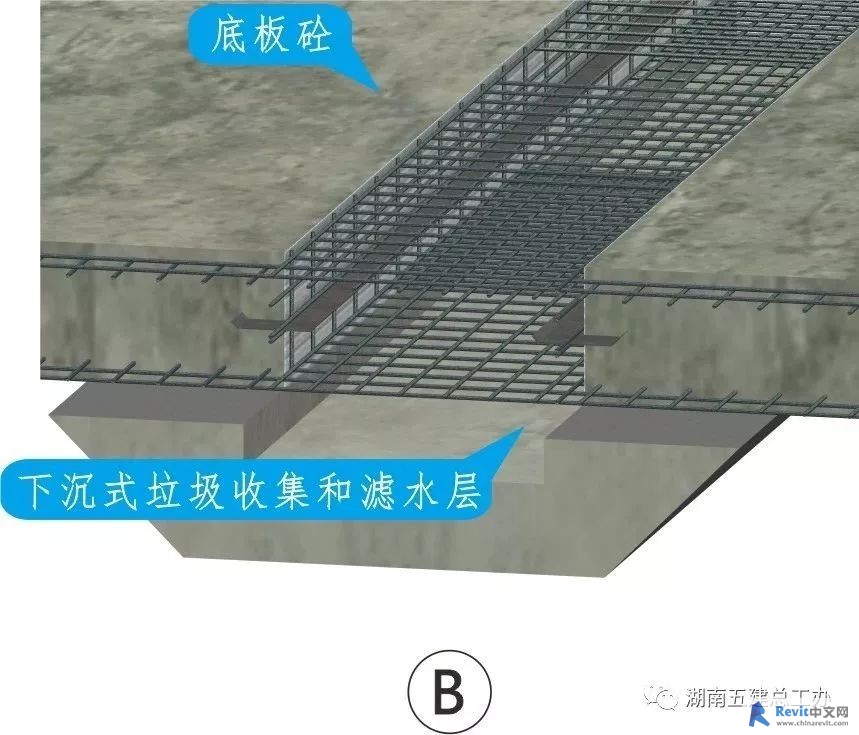

B.底板砼振捣时确保快易收口网外渗浆孔有渗浆现象,浇筑后砼凝固前及时用高压水枪冲洗后浇带内渗浆。

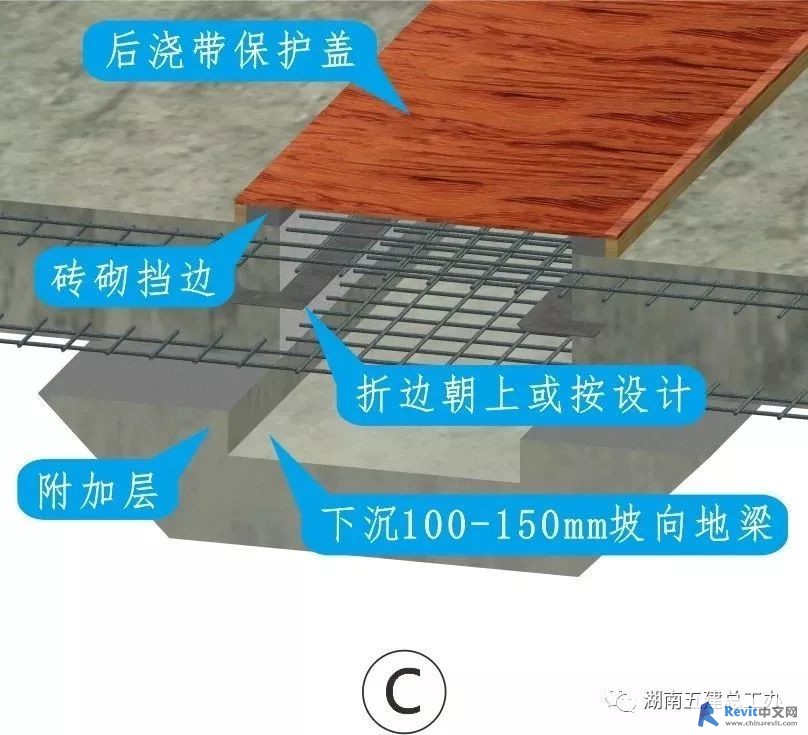

C.后浇带冲洗干净后及时喷洒阻锈剂防止钢筋锈蚀;并及时砌筑水泥标准砖挡边,外用木枋钉九夹板覆盖。

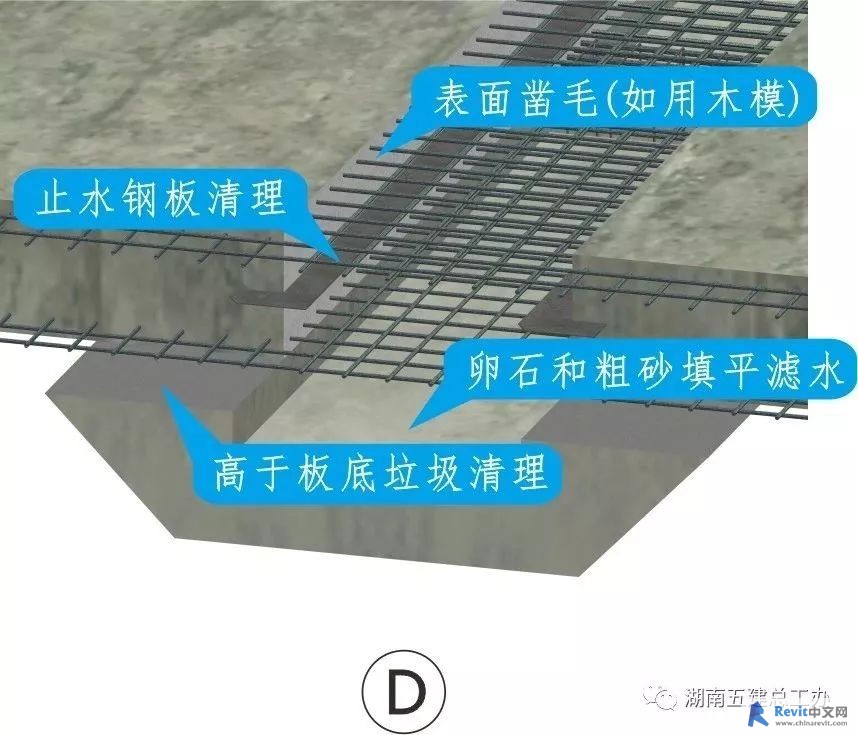

D.拆除后浇带保护盖,将止水钢板上砼表面凿毛,并清除底板底面以上砼碎渣和其他垃圾,原下沉部位用卵石粗砂填平滤水。

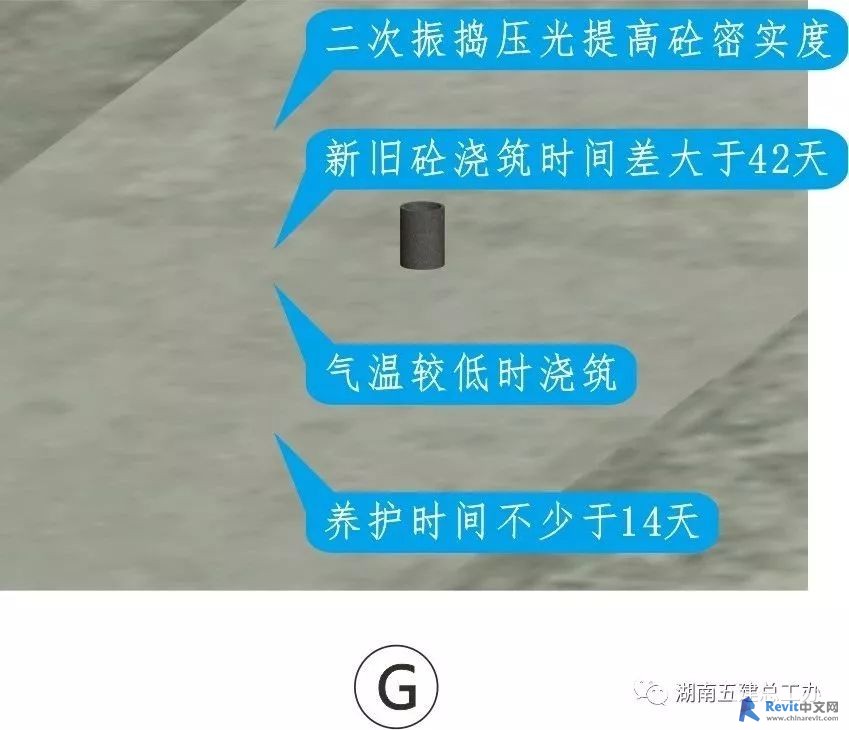

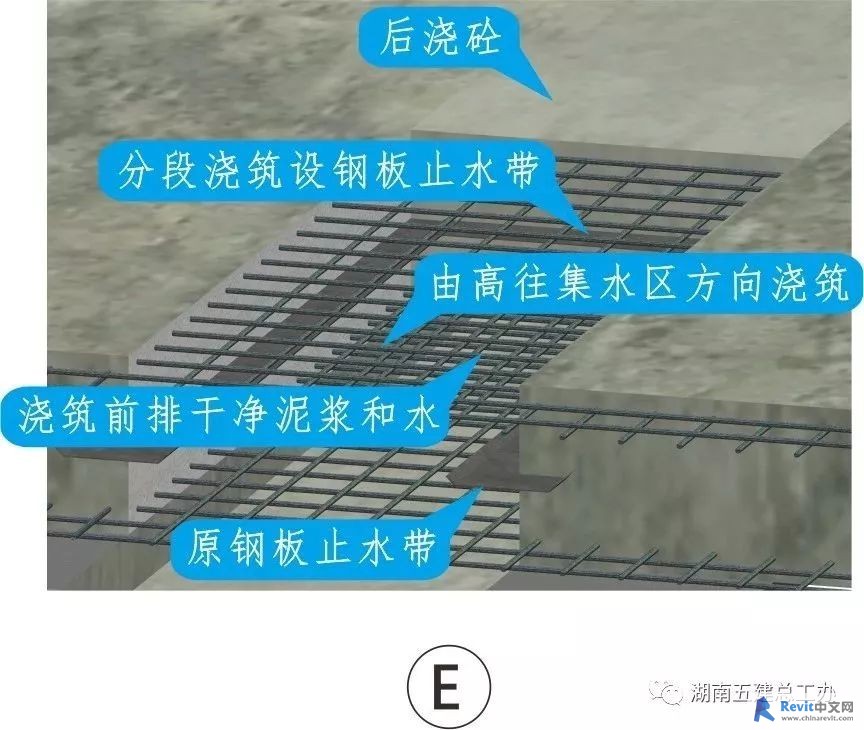

E.采用微膨防水砼浇筑,如分段分期浇筑可能产生施工冷缝时应增设钢板止水带,与原止水钢板搭接50mm围焊饱满。

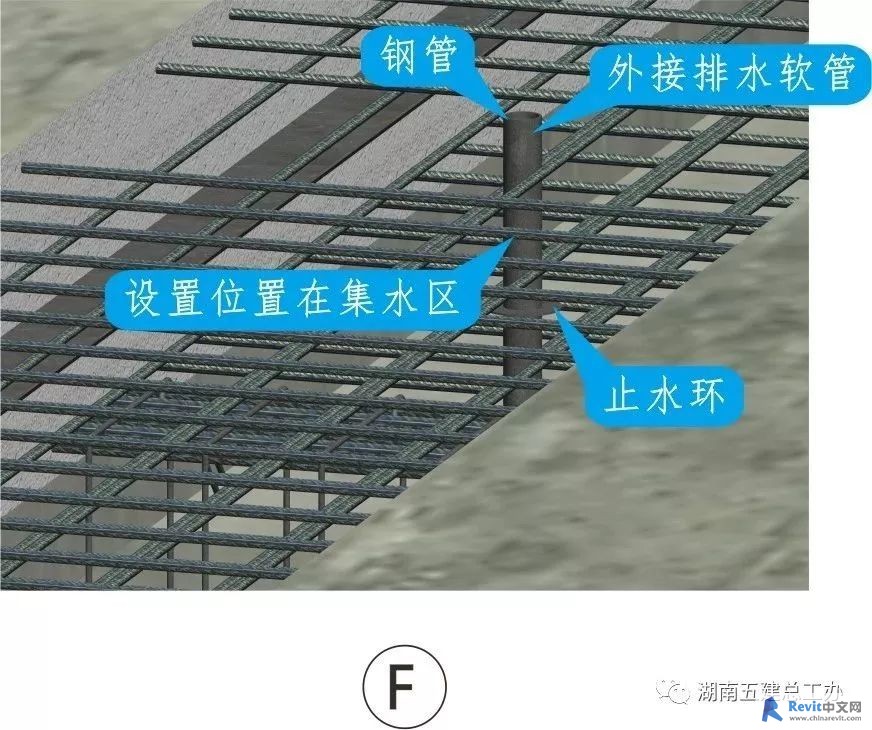

F.后浇带水量较大无法排除或最后一段后浇带施工时,应预埋钢排水管,管底伸入滤水层管顶出底板面100mm。

G.根据后浇带水量大小确定预埋钢管数量和间距,从远处往排水管分段浇筑砼,并及时排除集水区的水。

H.将砼面以上钢管切割,用圆形软木塞打入钢管底,灌入微膨快硬防水砂浆,圆形钢板塞入管内满焊,表面用水泥砂浆补平。

成品效果

    [*]

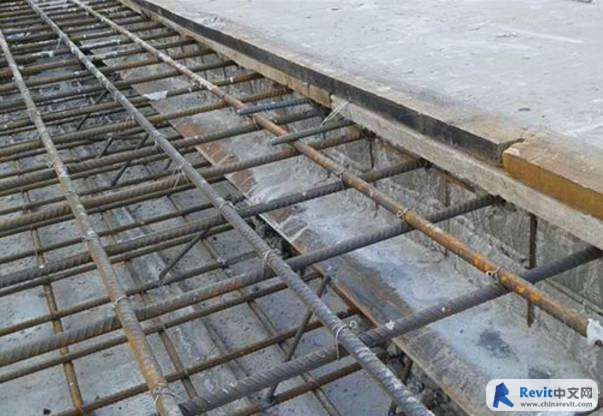

    后浇砼浇筑密实,表面平整、色泽一致,二次收抹压光无龟裂,新旧砼接缝无收缩裂缝且无渗漏现象。

来源:湖南五建总工办
版权归原作者所有、如有侵权请联系删除。

【相关阅读】

BIM技术是未来的趋势,学习、了解掌握更多BIM前言技术是大势所趋,欢迎更多BIMer加入BIM中文网大家庭(http://www.wanbim.com),一起共同探讨学习BIM技术,了解BIM应用!
