建筑施工工艺化标准 BIM三维图解——外墙窗安装(有副框)

发布:中文网小编 浏览:2998人 分享
发布于:2019-06-12 14:46
本帖最后由 中文网小编 于 2019-6-12 17:23 编辑

工艺流程

工艺要点

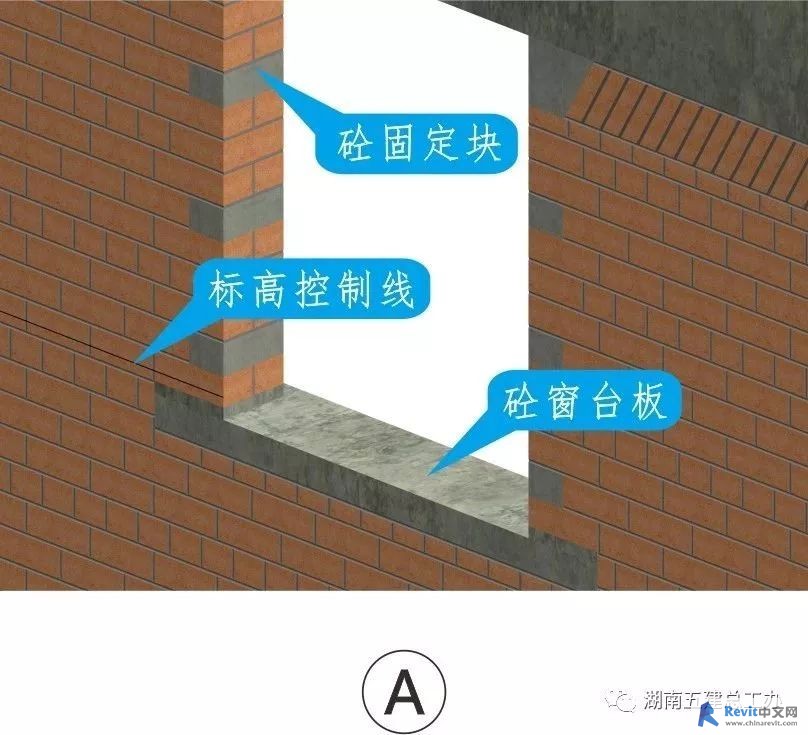

A.窗框安装前需提前弹设并复核室内1米建筑标高控制线、窗边垂直控制线、窗框于墙进出线,并与土建进行工序交接。

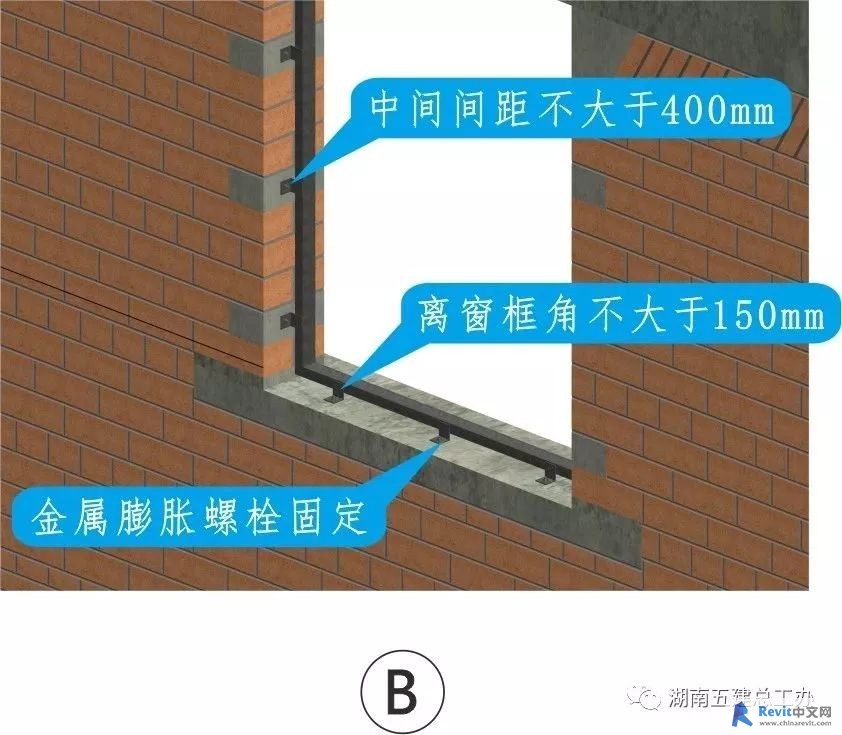

B.副框及连接件符合深化设计并经原设计确认,采用木楔临时固定,之后用金属膨胀螺栓将副框固定在混凝土块上。

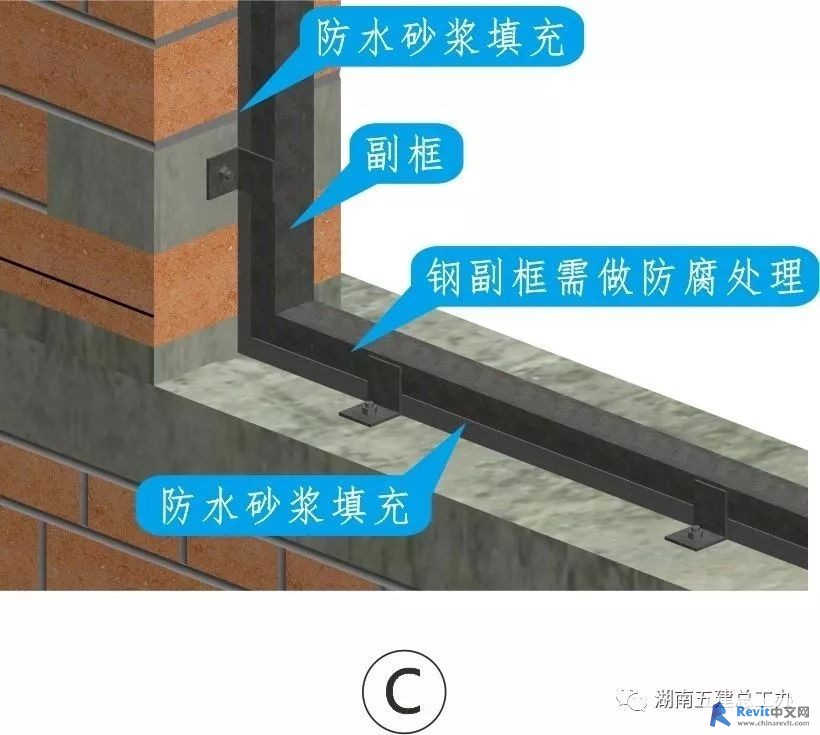

C.副框与墙面、铝合金主框接触面需做防腐处理,副框与墙面间缝隙用干硬性水泥砂浆填充,内外斜八字,养护7天。

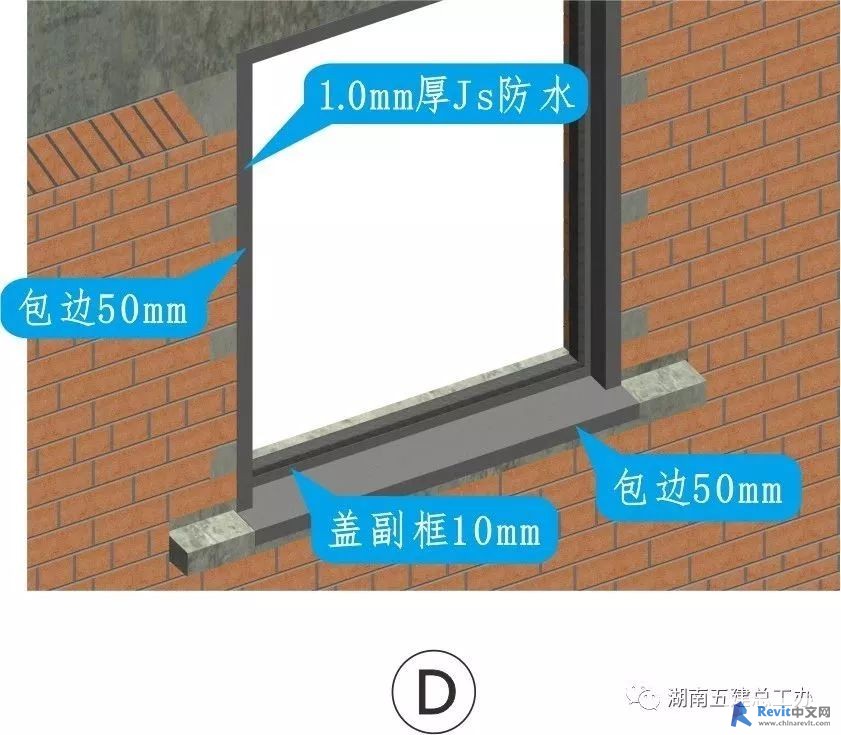

D.塞缝干硬性防水砂浆干燥后,在洞口外侧四周分遍涂刷1.0mmd厚JS 防水,如基层为砖砌体则需在防水部位抹一层底灰。

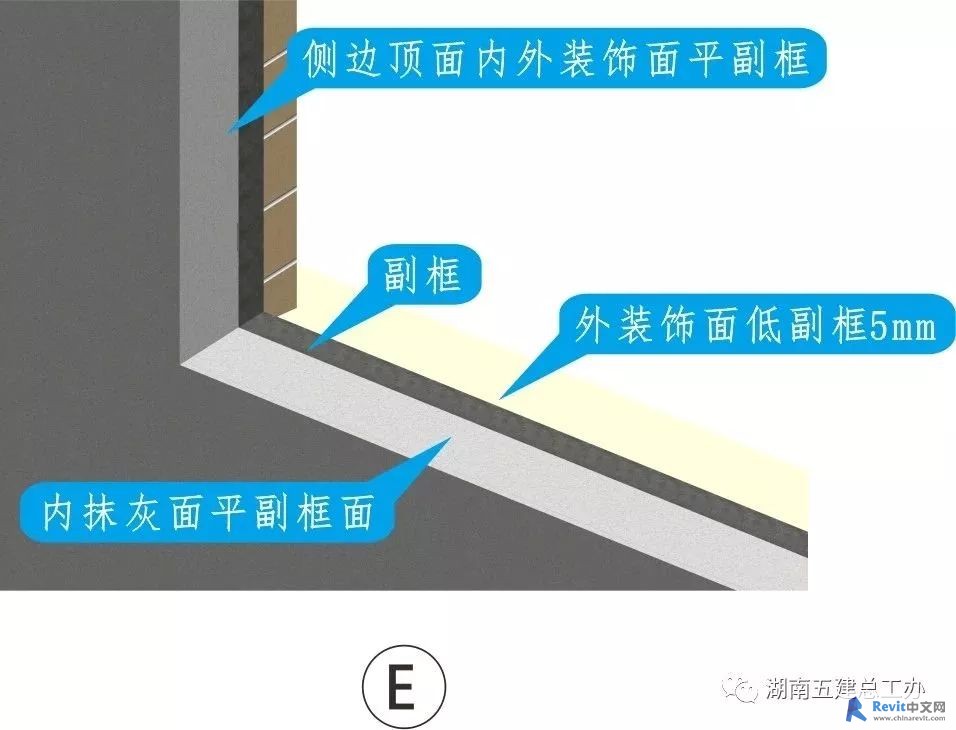

E.内装饰抹灰面平副框内侧面,外装饰面平副框顶面、侧面,外装饰窗台面比副框底5mm,内外装饰施工时应及时清理受污副框。

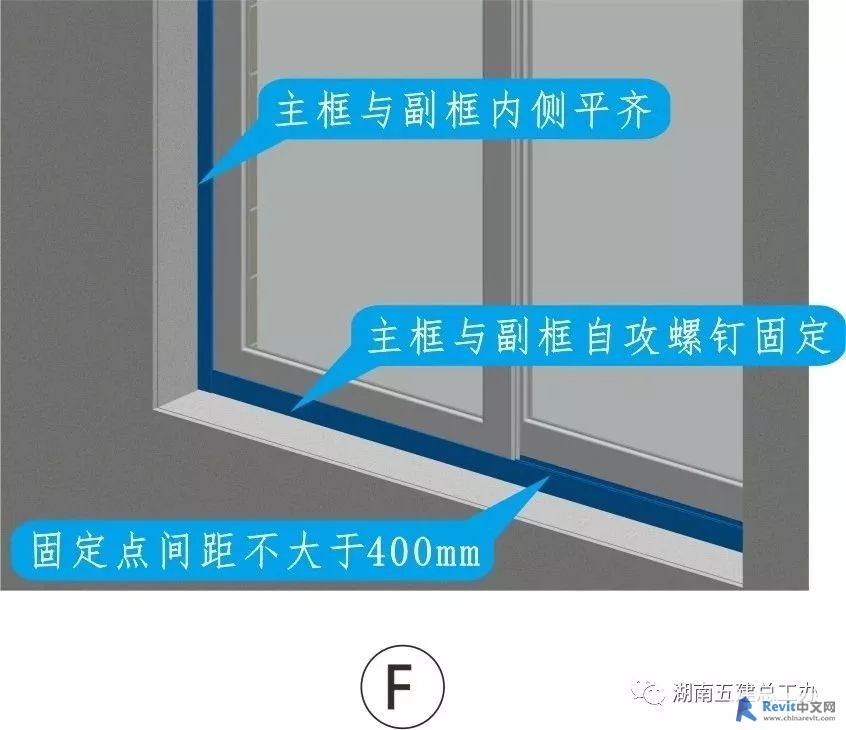

F.窗型材规格型号壁厚、五金配件、玻璃种类及厚度、密封条等符合设计规定,型材连接和玻璃嵌固需牢固。

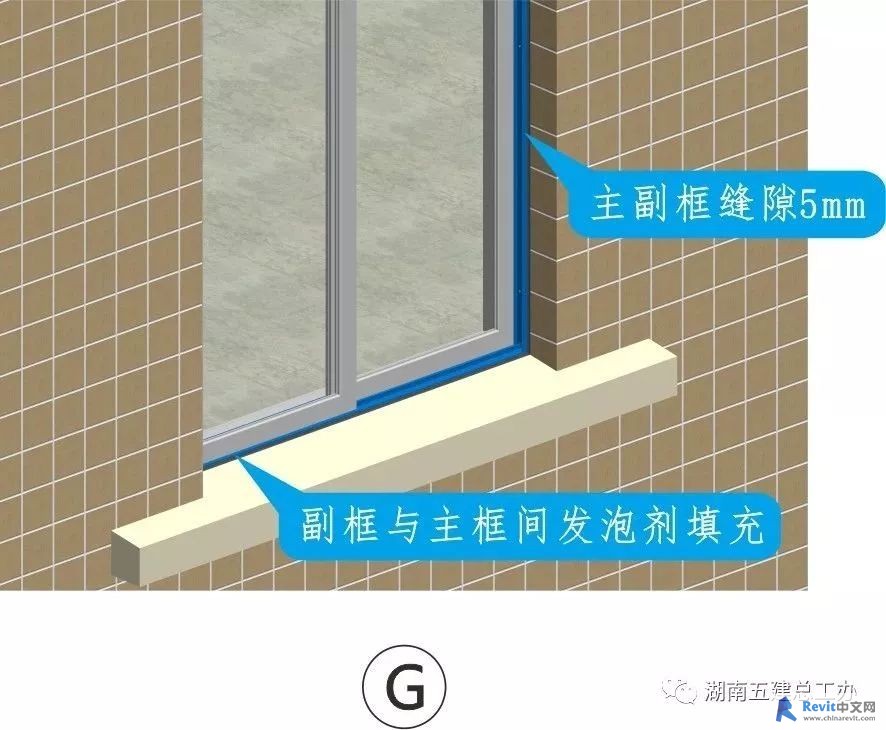

G.填充缝隙前将主框与副框接触面保护膜撕去,将溢出框外的发泡剂用专用工具压回缝内,并及时清理干净。

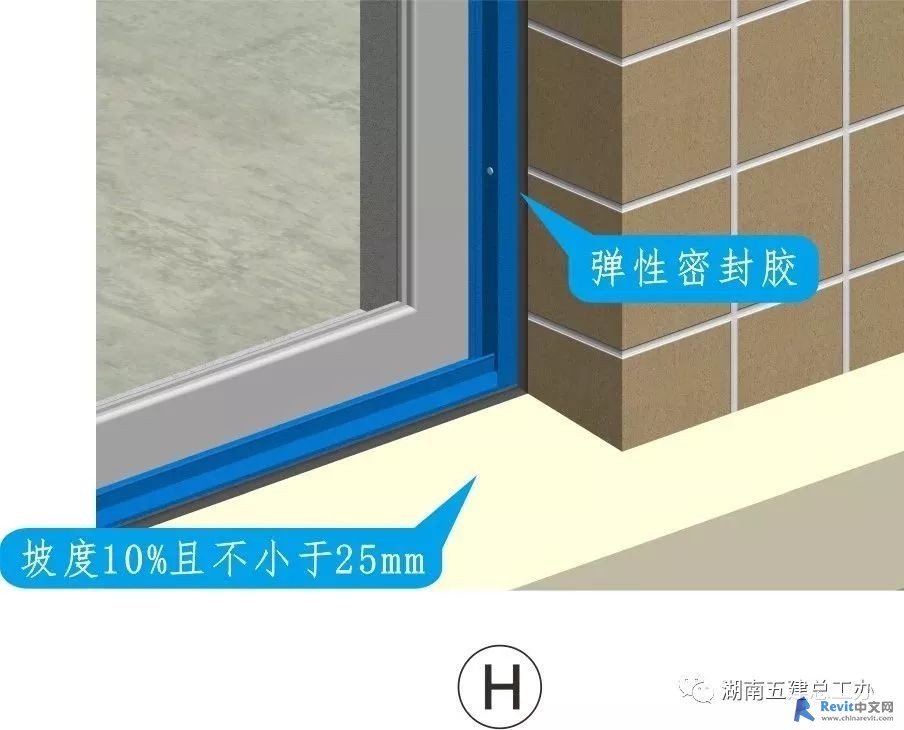

H.主副框间发泡剂施工后,在外饰面与窗框交接处打中性硅酮密封胶,待密封胶固化后进行淋水试验并记录备案。

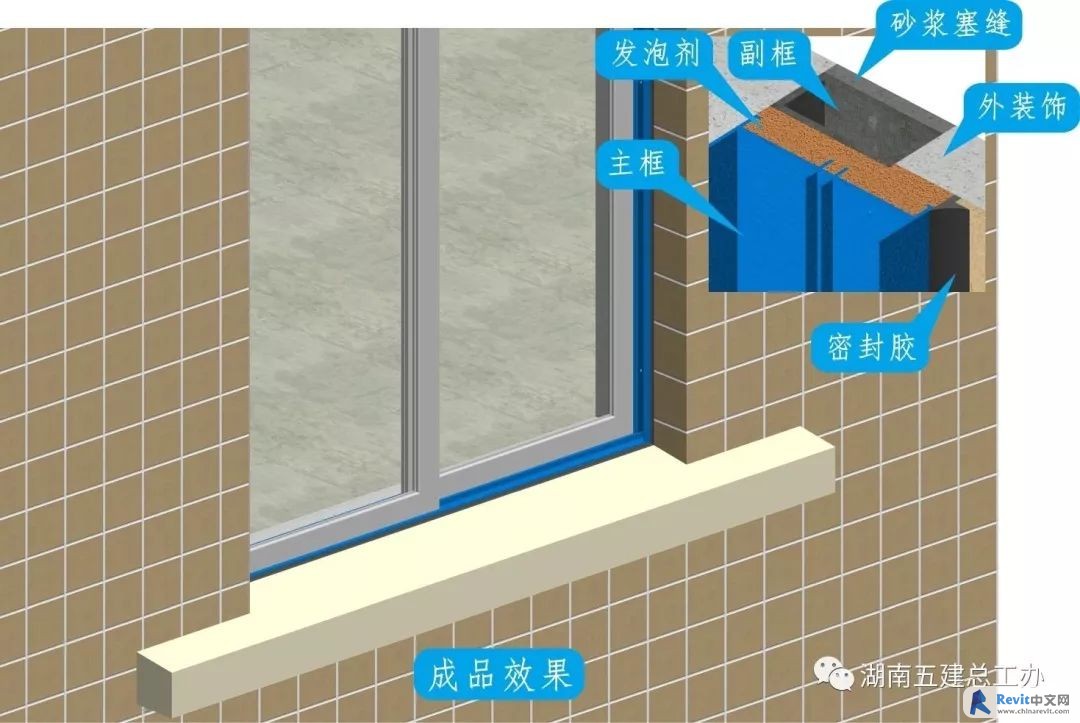

成品效果


    [*]

    窗安装垂直、方正,开启灵活;型材无破损、配件齐全且紧密牢固;窗框、窗扇、玻璃表面干净、无污染。


    [*]

    窗框周密封胶宽度、深度、弧度一致,表面光滑,接搓顺直无痕迹;窗框及墙面无胶粘带残留物。
