建筑施工工艺化标准 BIM三维图解——外墙孔洞修补

发布:中文网小编 浏览:4789人 分享
发布于:2019-06-12 14:38
本帖最后由 中文网小编 于 2019-6-12 17:22 编辑

工艺流程

工艺要点

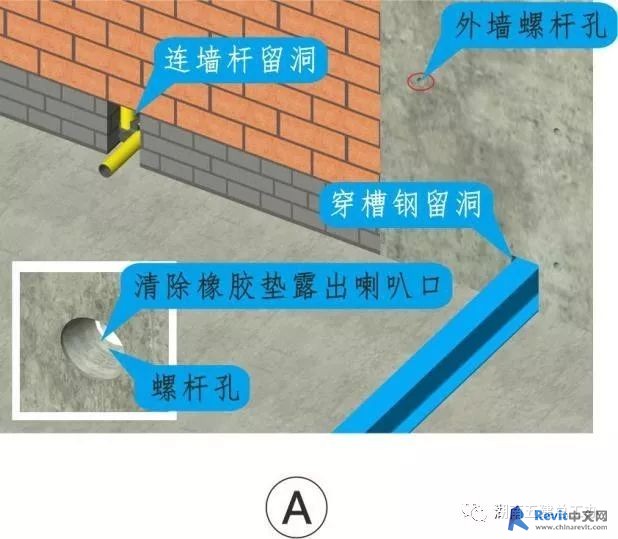

A.外墙砌体、砼墙中外架拉结点、外挑槽钢预留孔洞和螺杆孔灌注安排专人负责,现场指导督促孔洞修补全过程。

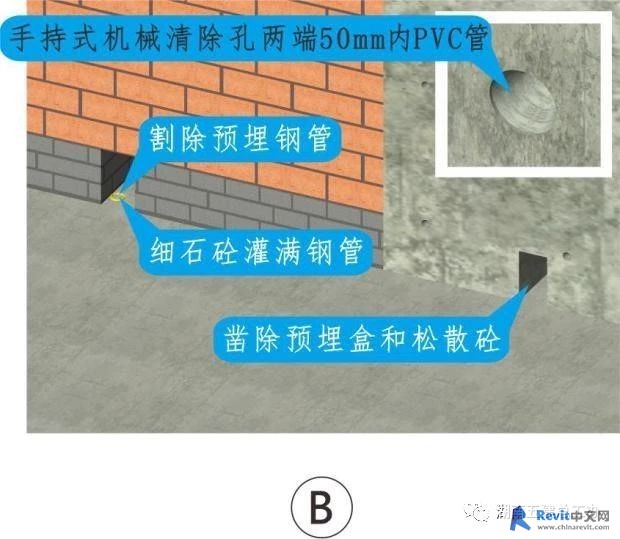

B.外架拉结点预埋钢管应使用气割割除,不得采用电焊吹割,并及时灌注砂浆至楼板面,凿除孔洞周预埋盒及松散物。

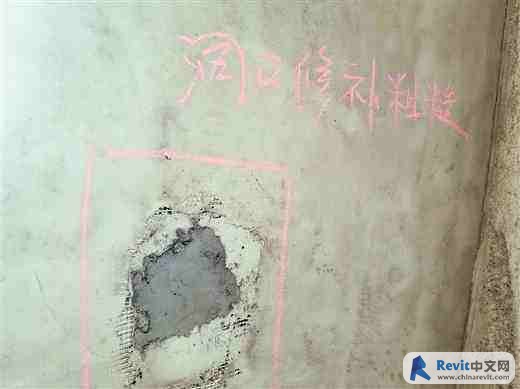

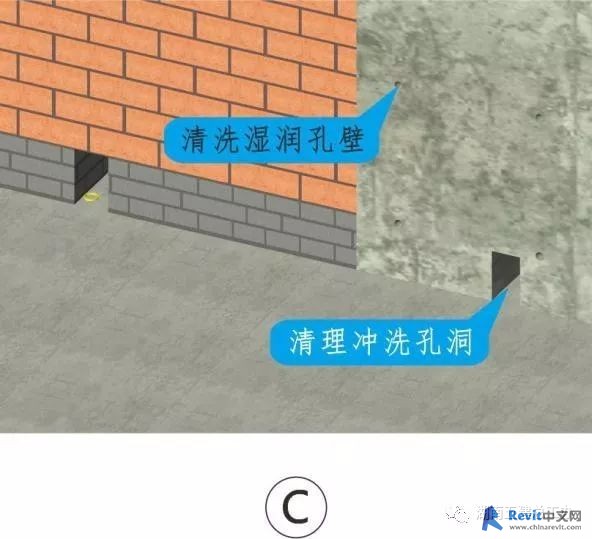

C.孔洞支模和螺杆孔修补前清理并冲洗孔洞周边,确保孔洞周边干净无灰浆无油污。

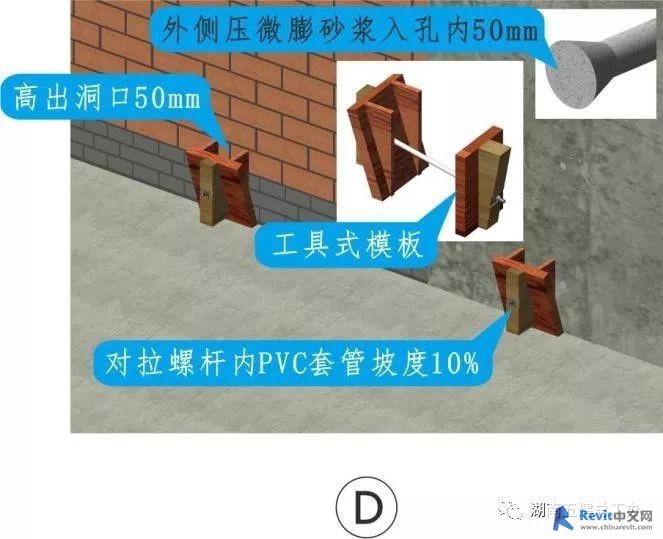

D.模板采用通用性强的工具式定型模板,定制模板时要考虑到高宽可调;螺杆孔内外侧用搓成长条的砂浆手工压入孔内。

E.孔洞大边大于100mm必须支模灌注,孔洞大边小于100mm可采用半干硬微膨细石砼或水泥砂浆分层、分次灌注或手工填塞。

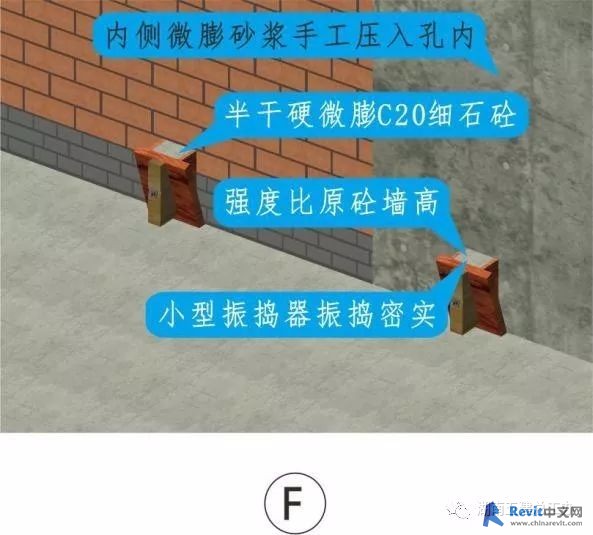

F.本工艺细石砼和水泥砂浆均添加膨胀剂和防水剂,支模的孔洞细石砼灌注必须采用小型振捣器振捣,不得采用简易方式代替。

G.孔洞砼浇灌后24小时内不得松动和拆除模板,拆模后检查孔洞砼浇灌质量并及时修补质量缺陷。

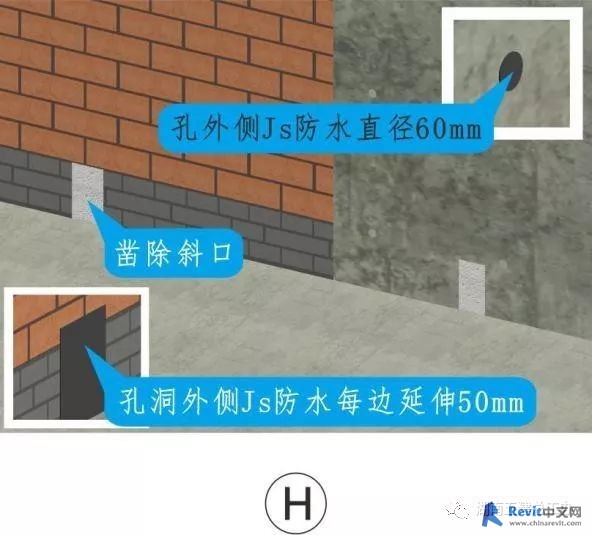

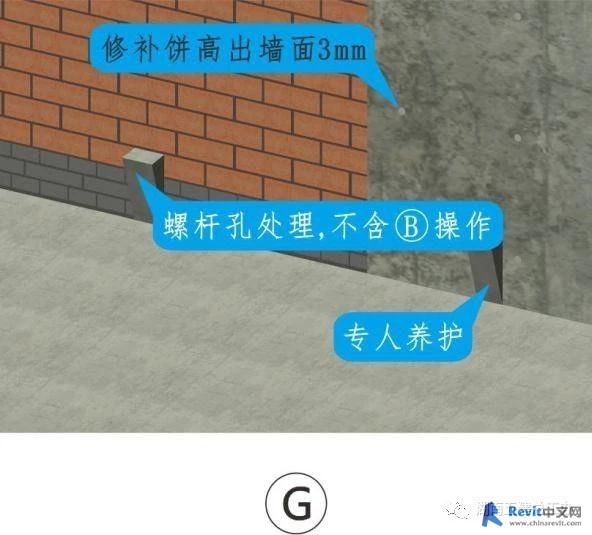

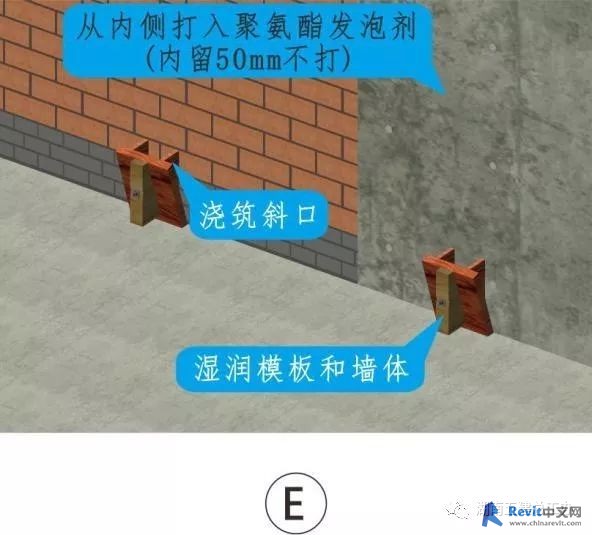

H.拆模2天后人工凿除浇筑斜口并打磨平整,孔洞外侧修补后及时分层分次刮涂1.0mm厚JS防水涂膜。

成品效果


    [*]

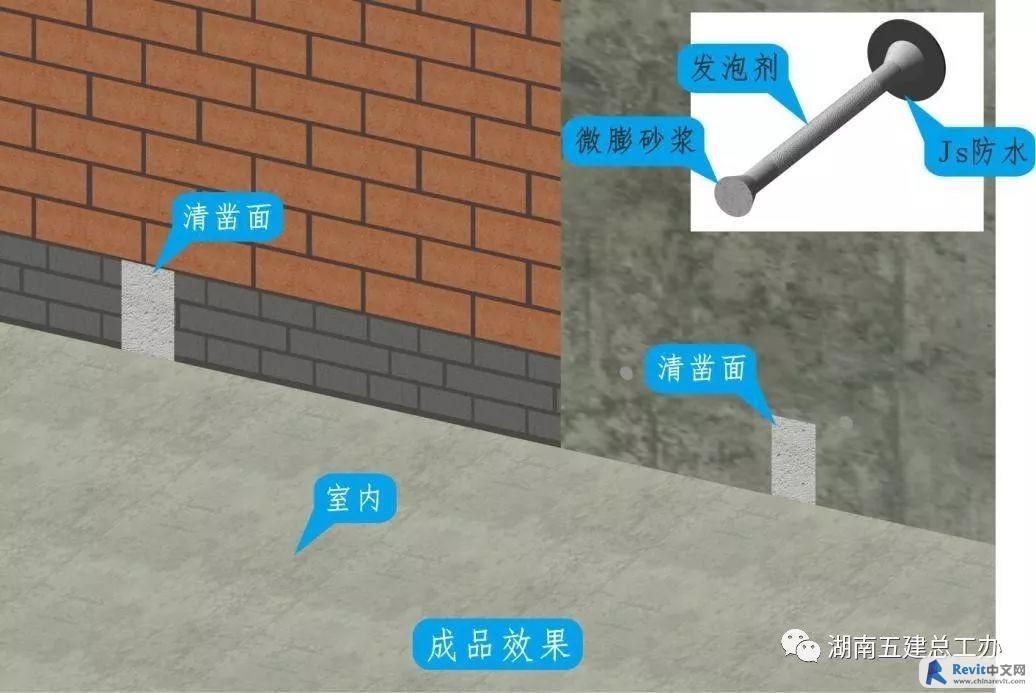

    砌体、砼墙体孔洞细石砼浇注密实无蜂窝、麻面,JS厚度均匀、表面无裂缝,浇筑口清凿平整无粗骨料凹坑。


    [*]

    外墙螺杆灌孔微膨防水水泥砂浆与基体无收缩裂缝,表面圆饼大小、色泽一致,孔周无水泥浆等污染物。


来源:湖南五建总工办
版权归原作者所有、如有侵权请联系删除。
